Integration zwischen EAP Und Agile Entwicklung 2.0
Beim Einrichten einer Konfiguration in Enterprise Agile Planning, Sie können eine Integration mit einrichten Agile Entwicklung 2.0. Erfahren Sie mehr über die verbundenen Tabellen und die Art und Weise, wie Sie auf die Informationen zugreifen.

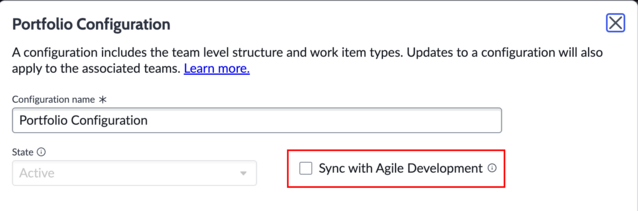

In EAP Konfigurationsformular, wenn Sie aktivieren Synchronisieren Sie mit Agile Development Option, Informationen der folgenden Tabellen werden zwischen den beiden Apps synchronisiert.
| EAP Tabellen | Agile Entwicklung 2.0 Tabellen |
|---|---|
Agiles Enterprise-Iteration [sn_apw_advanced_eap_iteration] |
Sprint [rm_Sprint] |
- Sprint-Erstellung und -Aktualisierungen
- Es wird empfohlen, einen Sprint über EAP zu erstellen.
- Erstellen eines Sprints in EAP Erstellt einen zugehörigen Sprint in Agile Entwicklung 2.0.
Wenn die Daten des Sprints in EAPÜberlappen sich mit einem Datensatz in der Tabelle „rm_Sprint“, dann wird kein neuer Sprint für erstellt Agile Entwicklung 2.0. Sie können entweder Sprints für nicht überlappende Daten erstellen oder den vorhandenen Sprint aus der Tabelle „rm_Sprint“ löschen.
- Felder mit geplanten Start- und Enddaten für Sprints in Agile Entwicklung 2.0 Werden schreibgeschützt und werden von den Geschäftskalenderspannen abgeleitet, die den Iterationen in zugeordnet sind EAP.
- Sprint-Details werden in aktualisiert EAP Aktualisiert die entsprechenden Sprint-Details in Agile Entwicklung 2.0.
- Sprints werden aus gelöscht EAP Löscht den entsprechenden Datensatz aus der Sprint-Tabelle [rm_Sprint].
- In der Sprint-Tabelle [rm_Sprint] werden Referenzfelder für das übergeordnete Element von erstellt EAP Iteration und EAP Team, zu dem diese Iteration gehört.
- Story-Erstellung und -Updates
- Auf alle Stories, die für Sprints in dieser Konfiguration geplant sind, kann in Sprints von zugegriffen werden Agile Entwicklung 2.0.
Sie können den Fortschritt dieses Sprints über die Agile-Tafel nachverfolgen.
- Alle Änderungen, die an den Story-Details oder ihrem Fortschritt vorgenommen wurden, sind in beiden Anwendungen sichtbar.
- In der Tabelle „Story“ [rm_Story] werden Referenzfelder für erstellt EAP Team, Iteration, Konfiguration und übergeordnetes Arbeitselement in EAP Zugehörige Liste der Felder.
- Wenn eine Story in einen anderen Sprint verschoben oder in den Backlog auf der agilen Tafel verschoben wird, wird sie in aktualisiert EAP Und umgekehrt.
- Auf alle Stories, die für Sprints in dieser Konfiguration geplant sind, kann in Sprints von zugegriffen werden Agile Entwicklung 2.0.
