Tableau de bord de la version Agile 2.0
Suivez la progression de vos stories et analysez les changements de champ d’application dans la version actuelle à l’aide du tableau de bord de la version Agile 2.0.
Accédez à la et sélectionnez Tableau de bord de la version Agile 2.0.

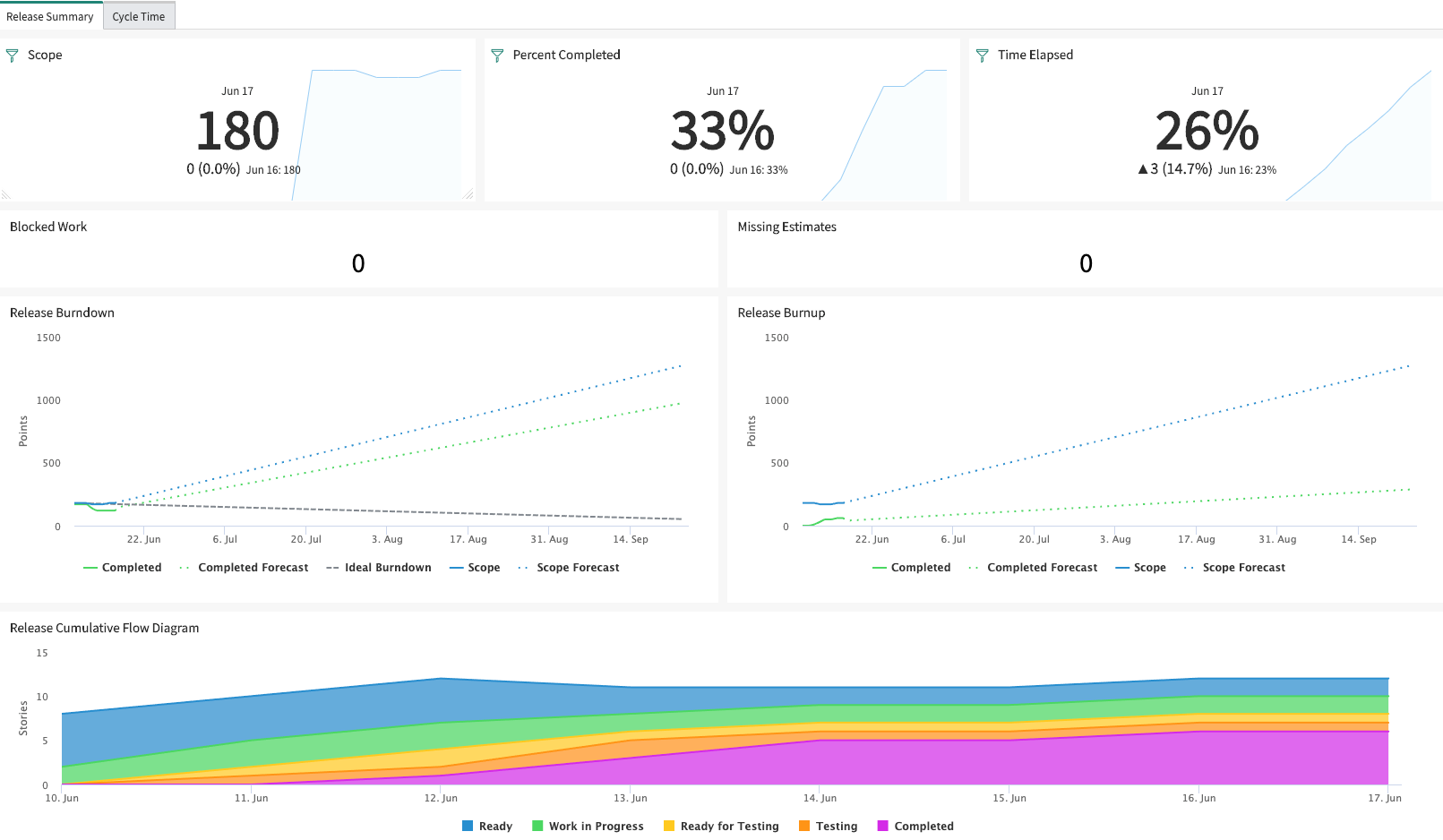

- Affiche les détails importants de la version, tels que le pourcentage de travail terminé, le temps écoulé et le nombre total de stories pour lesquelles il manque des estimations.
- Affiche le nombre de stories de la version dans leur état actuel et leur progression.
- Indique les changements de champ d'application, le cas échéant, et les tendances de ces derniers.
- Indique le rythme auquel l'équipe termine les stories planifiées pour la version.
- Fournit des données prévisionnelles indiquant la probabilité de terminer la version comme prévu.
- Affiche le temps écoulé pour que les stories d'une version passent d'un état en cours à un état terminé.
Utilisateur final et rôles
| Utilisateur final et objectif | Rôle requis | Avantages |
|---|---|---|
Propriétaire du produit : a besoin de visibilité sur les changements de champ d'application, le rythme de l'équipe et la progression en temps réel des stories pour la version. |
scrum_user |
|
Indicateurs
- Scrum : somme des points des stories terminées dans les versions actives
Génère la série de travail terminé dans les rapports d'avancement (burndown) de la version et d'avancement (burnup) de la version. Ces séries indiquent la quantité de travail en points d'une story d'utilisateur qui a été terminée pour la version.
- Scrum : somme des points de toutes les stories actives des versions actuelles
Génère la série de champ d'application dans les rapports d'avancement (burndown) de la version et d'avancement (burnup) de la version. La série de champ d'application indique la quantité de travail en points d'une story d'utilisateur qui est prévue pour la version.
- Scrum : temps écoulé dans la version
Calcule le temps à afficher dans le widget Temps écoulé.
- Scrum : nombre total de stories dans la version actuelle
Génère la série en aires du rapport de diagramme de flux cumulatif de version, qui indique le nombre de stories de la version actuelle par état.
Répartitions
- Scrum : version
- Scrum : état
Widgets
- Pourcentage d'achèvement
Indique le pourcentage de travail (en points d'une story d'utilisateur) qui a été terminé dans la version. Ce widget vous permet de voir en un coup d'œil la quantité de travail qui a été terminée dans la version. Avec le widget Temps écoulé adjacent, vous pouvez facilement voir si vous terminez le travail à un rythme cohérent pour atteindre l'objectif de version à temps.
- Champ d'application
Indique la quantité de travail en points d'une story d'utilisateur qui est prévue pour la version. Ce widget vous permet de voir en un coup d'œil la quantité de travail qui doit être terminée pour atteindre l'objectif de version. Il vous permet également d'analyser plus en détail les stories planifiées de la version.
- Temps écoulé
Indique le pourcentage de temps qui s'est écoulé entre la date de début et la date de fin planifiée de la version. Avec le widget Pourcentage achevé adjacent, vous pouvez facilement voir si vous terminez le travail à un rythme cohérent pour atteindre l'objectif de version à temps.
- Travail bloqué
- Indique le nombre total de stories de la version pour lesquelles des estimations sont manquantes. Il est nécessaire d'utiliser les estimations des autres indicateurs, widgets et rapports de ce tableau de bord pour que ces informations aient un sens.Remarque :si vous n'effectuez pas d'estimations pour les stories, entrez un « 1 » dans le champ Points d'une story d'utilisateur. Les autres indicateurs, widgets et rapports fonctionneront alors efficacement par nombre.
- Travail bloqué
Indique le nombre de stories de la version pour lesquelles des estimations sont manquantes.
Visualisations des données
- Diagramme de flux cumulatif de version
- temps de cycle de story.
| Titre | Type | Description |
|---|---|---|
Avancement (burnup) de la version |
Linéaire |
Analysez les tendances d'avancement (burnup) et estimez le moment où le travail de version est susceptible d'être terminé. Le rapport d'avancement (burnup) de la version comprend les séries suivantes, qui peuvent être masquées ou affichées en fonction de vos préférences :
Remarque : le point où la série des prévisions terminées croise la série des prévisions du champ d'application est une prédiction du moment où la version peut être terminée. Si la série des prévisions terminées et la série des prévisions du champ d'application semblent ne jamais se croiser, cela vous alerte sur le fait que le champ d'application est ajouté à un rythme plus rapide que celui du travail effectué. |
Avancement (burndown) de la version |
Linéaire |
Indique les changements de champ d'application, le cas échéant, et les tendances de ces derniers. Indique le rythme de travail idéal, la quantité de travail restante et si le champ d'application est susceptible d'être terminé avant la fin du sprint. Le rapport d'avancement (burndown) de la version comprend les séries suivantes, qui peuvent être masquées ou affichées en fonction de vos préférences :
|
diagramme de flux cumulatif de version ; |
Surface |
Surveillez la progression de toutes les stories de votre version entre ses dates de début et de fin réelles. Affichez le nombre de stories dans chaque état en fonction du moment où elles arrivent à un état, du temps qu'elles passent dans cet état et du moment où elles quittent cet état. Le rapport de diagramme de flux cumulatif de version comprend les aires suivantes, qui peuvent être masquées ou affichées en fonction de vos préférences :
Remarque : les stories à l'état Prêt et Annulé ne sont pas incluses dans ce rapport. |
| Titre | Type | Description |
|---|---|---|

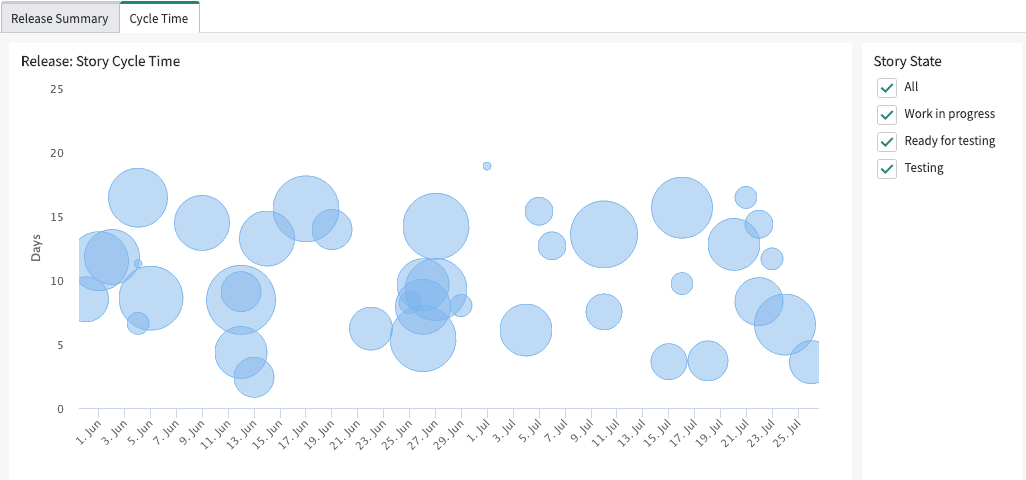

| Temps de cycle de story | Graphique à bulles |
Identifiez le temps mis par chaque story de la version pour passer d'un état en cours à un état terminé. Chaque bulle du graphique représente une story. La hauteur de la bulle par rapport à l'axe X montre le temps mis par cette story pour passer d'un état en cours à un état terminé. Les tailles des bulles de story sont liées entre elles en fonction de leurs points d'une story d'utilisateur. Si vous placez le curseur de votre souris sur une bulle, vous pouvez afficher les détails suivants concernant cette story :
Depuis la section État de la story vers la droite du rapport, vous pouvez filtrer le rapport pour afficher le temps de cycle des stories pour les états sélectionnés. Le graphique affiche le temps de cycle pour chaque story en tant que somme cumulée de toutes les durées des états sélectionnés. Si les stories sont trop nombreuses dans certaines zones du graphique et que les bulles se trouvent trop proches dans le rapport, vous pouvez zoomer sur cette zone du rapport pour obtenir une vue plus claire. |
Vous pouvez personnaliser les rapports d'avancement (burnup et burndown) et de diagramme de flux cumulatif. Pour plus d'informations, voir Personnaliser des rapports de tableau de bord Agile 2.0.
