중첩 계획 사용

  • 릴리스 버전: Australia
  • 업데이트 날짜 2026년 03월 12일
  • 소요 시간: 6분
  • 이벤트에서 활성화된 계획 수준을 제어하도록 시스템 속성을 구성합니다. 시스템은 이벤트 내에 중첩된 계획을 자동으로 생성하여 계획을 추가하기 위한 수동 작업을 줄이고 시스템 성능을 개선합니다. 이벤트 작업에서 종속성 필드를 업데이트하여 활성화된 여러 계획 간에 종속성을 추가할 수도 있습니다.

    계획 및 이벤트의 변경

    릴리스부터 Yokohama 계획 및 이벤트의 새로운 변경 사항은 계획 단계와 관련 계획 생성에 중점을 둡니다.

    관련 계획을 복구 작업과 연결

    이제 관련 계획을 복구 작업과 연결하여 복구 중에 계획 트리거를 식별하고 관리하는 데 도움이 됩니다.

    새 필드인 작업에 관련됨이 관련 계획 테이블에 추가되었습니다. 관련 계획이 복구 작업과 연결된 경우 필드가 True로 설정됩니다. 연결되지 않은 경우 필드는 False로 설정됩니다.

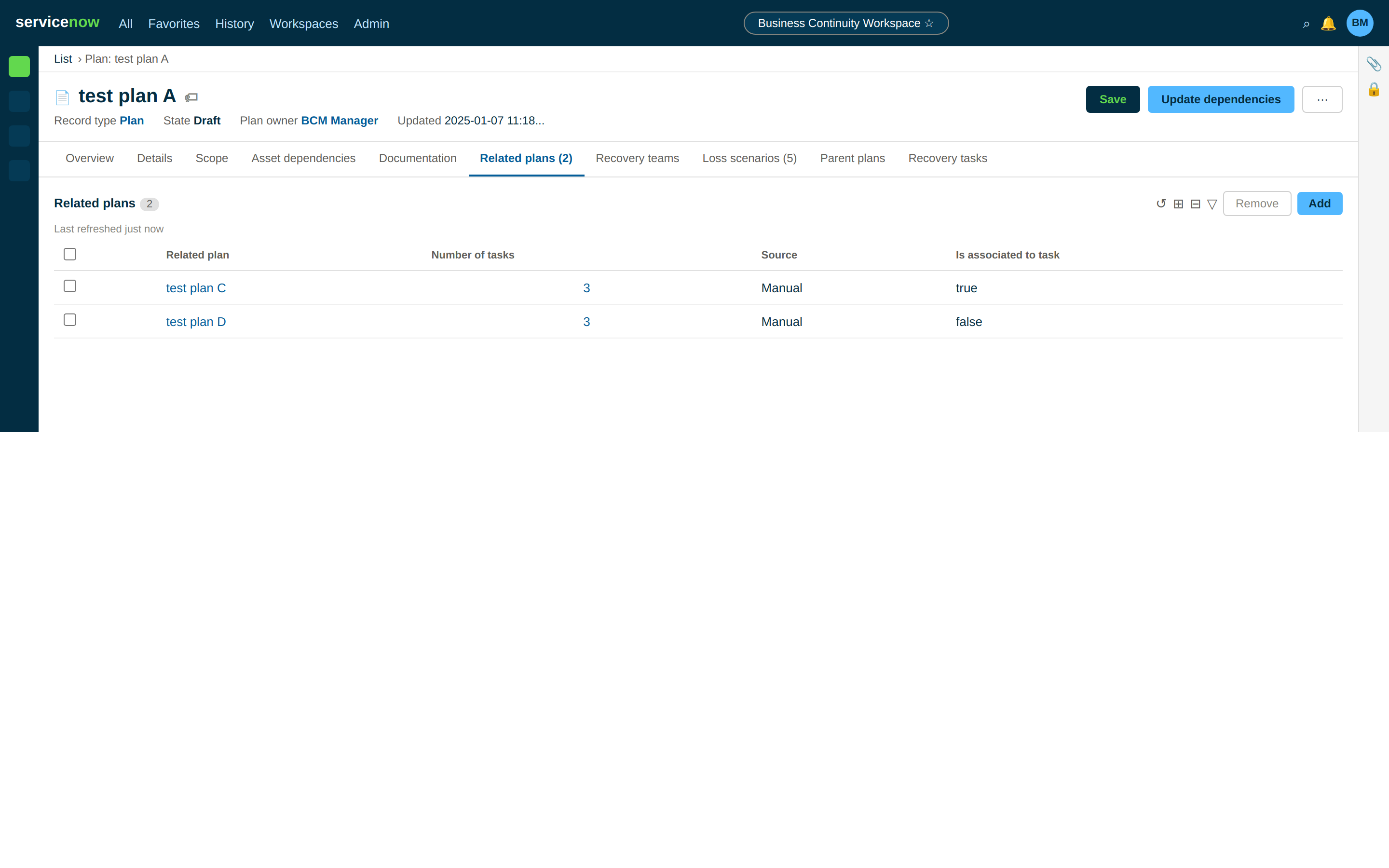

    필드.
    주:
    관련 계획 탭에 나열된 관련 계획이 복구 작업과 연결되면 이벤트에서 하위 계획으로 생성됩니다. 작업과 연결되지 않은 경우 하위 계획이 아닌 관련 계획으로 생성됩니다.

    이벤트에 계획 추가

    이벤트에 계획이 추가되면 관련 계획과 전체 계층 구조가 포함됩니다. 이벤트에 수동으로 추가된 계획을 기본 활성화된 계획이라고 합니다. 작업 연결이 없는 계획을 관련 계획이라고 합니다. 복구 작업과 연결된 계획을 하위 계획이라고 합니다.

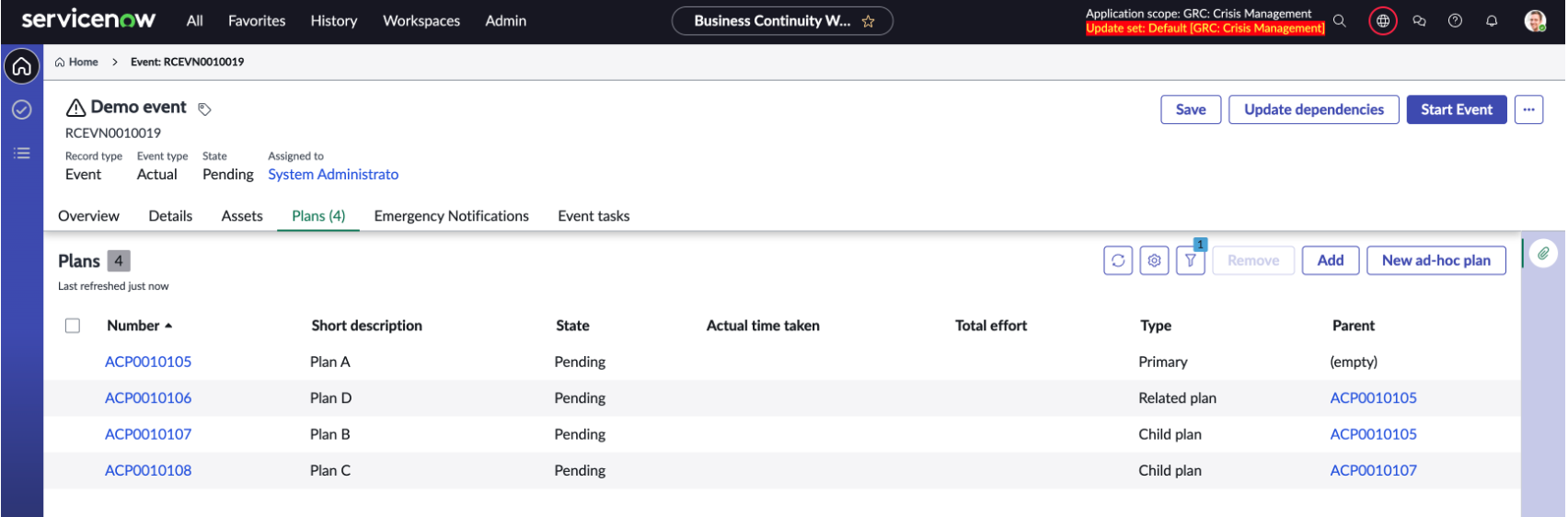

    활성화된 계획입니다.

    계획의 계층 구조 사용

    이전에는 기본 계획과 직접 관련된 계획만 이벤트에 포함되었습니다. 릴리스를 Yokohama 사용하면 이벤트에서 활성화된 계획의 깊이를 최대 10개 수준까지 제어하도록 속성을 설정할 sn_recovery.max_activated_plan_levels 수 있습니다.

    활성화된 계획 수준에 대한 속성 재설정
    예시에 표시된 대로 속성을 사용자 지정 sn_recovery.max_activated_plan_levels 하여 이벤트에서 생성되는 활성화된 계획의 수준을 제어할 수 있습니다.
    • 수동으로 추가된 계획만 생성하려면 속성을 1로 설정합니다.
    • 기본 계획과 첫 번째 수준 관련 계획만 생성하려면 속성을 2로 설정합니다.

    다단계 계획의 샘플 사용 사례

    이벤트에 다단계 계층 계획을 추가할 수 있습니다. 시스템 속성이 구성되고 몇 가지 관련 계획에 복구 작업이 연결된 사용 사례를 고려하십시오. 관련 계획이 이벤트에 추가되는 이벤트가 생성됩니다.

    기본 계획인 계획 1에는 관련 계획으로 계획 2와 계획 3이 있습니다. 계획 1에는 작업 1, 작업 2 및 작업 3의 세 가지 복구 작업이 포함됩니다. 작업 2에는 관련 계획으로서의 계획 2가 있습니다.

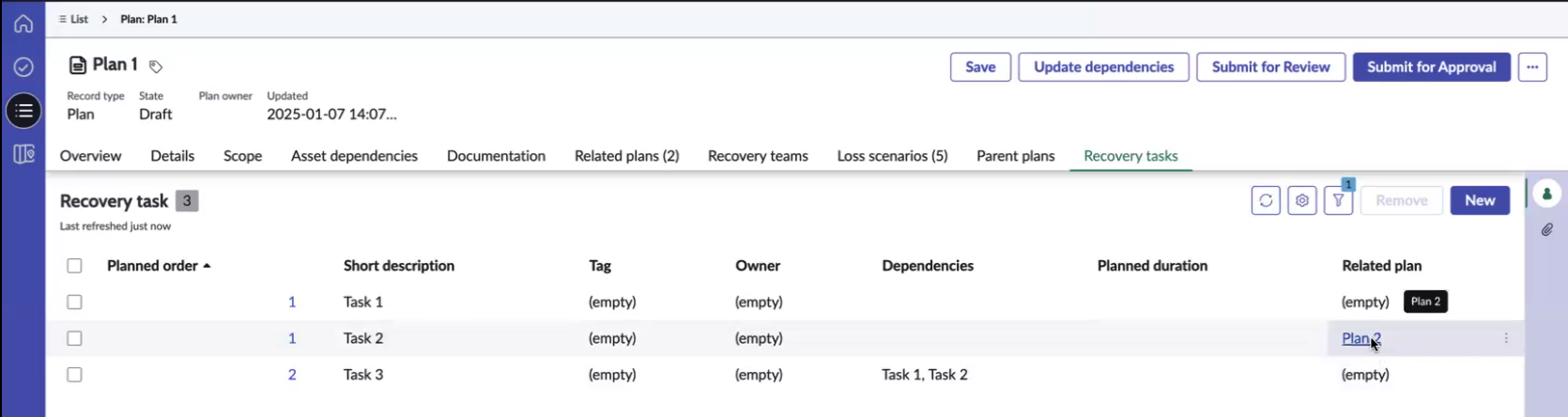

    계획 1.

    마찬가지로 계획 2에는 작업 1, 작업 2, 작업 3의 세 가지 복구 작업이 있습니다. 계획 1은 계획 2를 트리거하고 계획 2는 계획 4를 트리거합니다.

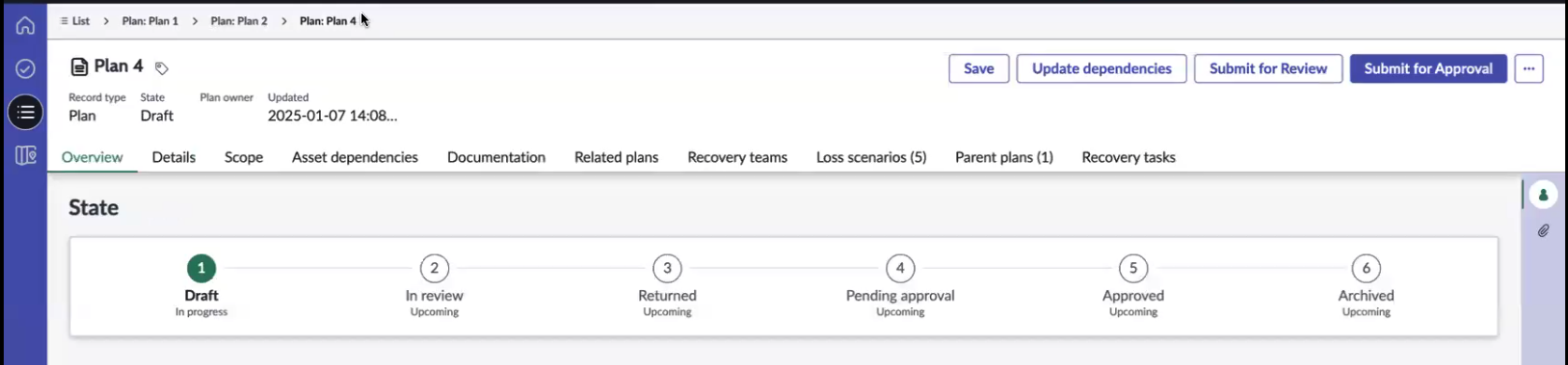

    계획 2.

    이전에는 계획 1과 같은 기본 계획이 이벤트에 포함되면 계획 2 및 계획 3과 같은 관련 계획의 첫 번째 수준만 추가되었습니다. 플랜 4와 같은 더 깊은 수준은 포함되지 않았습니다. 중첩 계획 기능을 사용하면 계획 4를 포함하여 최대 10개 수준의 계획을 계층 구조에 추가할 수 있습니다.

    이벤트를 만들고 계획 1을 추가하면 관련 계획, 자산 및 작업이 자동으로 포함됩니다. 진행률 보기 버튼을 선택하면 계획, 자산, 작업 및 관련 계획 추가의 진행률과 상태, 백그라운드 프로세스의 단계 및 상태가 표시되는 진행률 추적기 창이 열립니다.

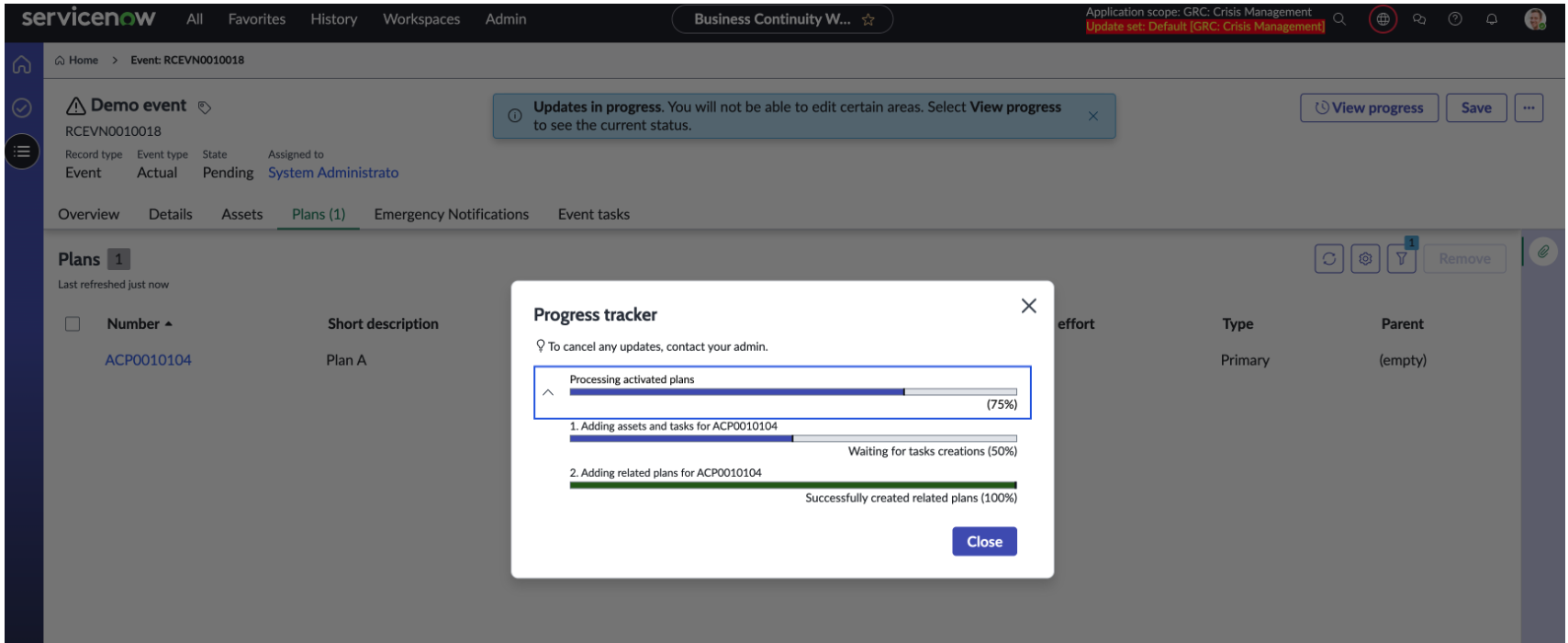

    진행률 추적기.

    모든 프로세스가 완료되면 최신 업데이트를 보려면 페이지를 새로 고치라는 메시지가 표시됩니다. 메시지를 닫은 다음 생성된 계획 및 이벤트 작업을 볼 수 있습니다.

    예시에서 볼 수 있듯이 계획 1이 기본 계획입니다. 계획 3은 복구 작업과 연결되어 있지 않기 때문에 계획 1의 관련 계획으로 표시됩니다. 계획 2와 계획 4는 복구 작업과 연결되어 있으므로 하위 계획입니다.

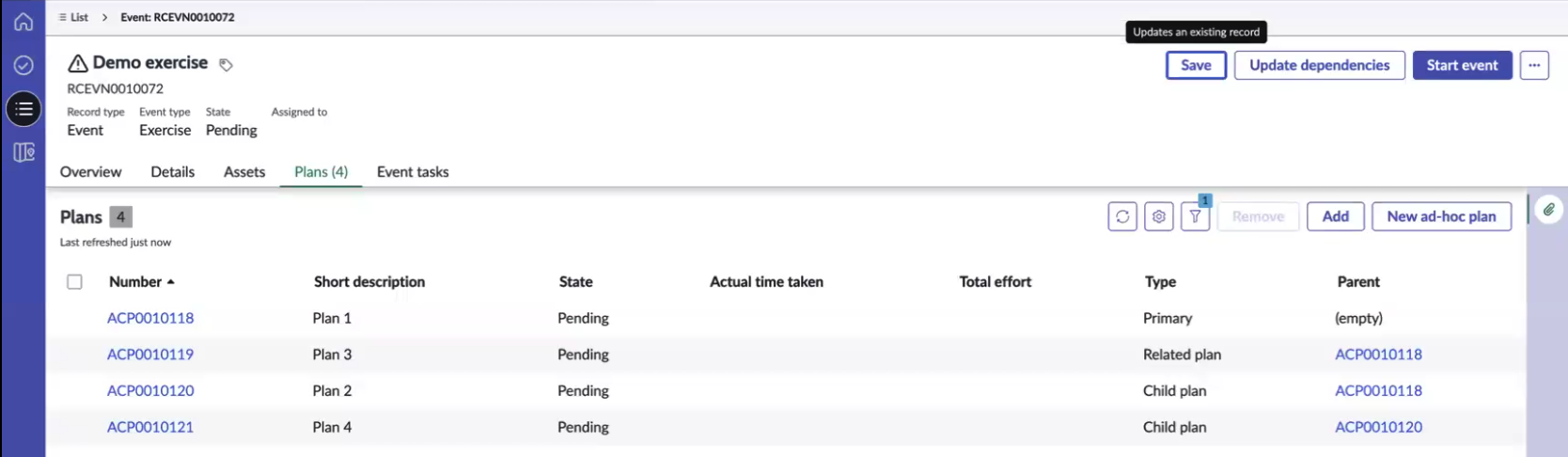

    계획이 있는 이벤트입니다.

    이벤트 작업: 이벤트 작업은 기본적으로 목록 뷰에 표시됩니다. 계층 구조 뷰로 전환하여 최상위 수준에 기본 및 관련 계획이 있는 계층 구조를 표시합니다.

    목록 뷰.

    이 예에서는 최상위 수준에 기본 계획(ACP0010118) 및 관련 계획(ACP0010119)이 있는 이벤트 작업 및 계획의 계층 구조를 보여줍니다.

    • 계획 1(ACP0010118)에는 세 가지 이벤트 작업이 있습니다. 두 번째 이벤트 작업(EVNTSK0010321)은 계획 2(ACP0010120)를 트리거하고 다른 이벤트 작업(EVNTSK0010324)은 계획 4를 트리거합니다.
    • 계획 3(ACP0010119)에 활성화된 관련 계획이 없습니다.
    • 두 개의 하위 계획(ACP0010120 및 ACP0010121)이 하위 수준에 표시됩니다.

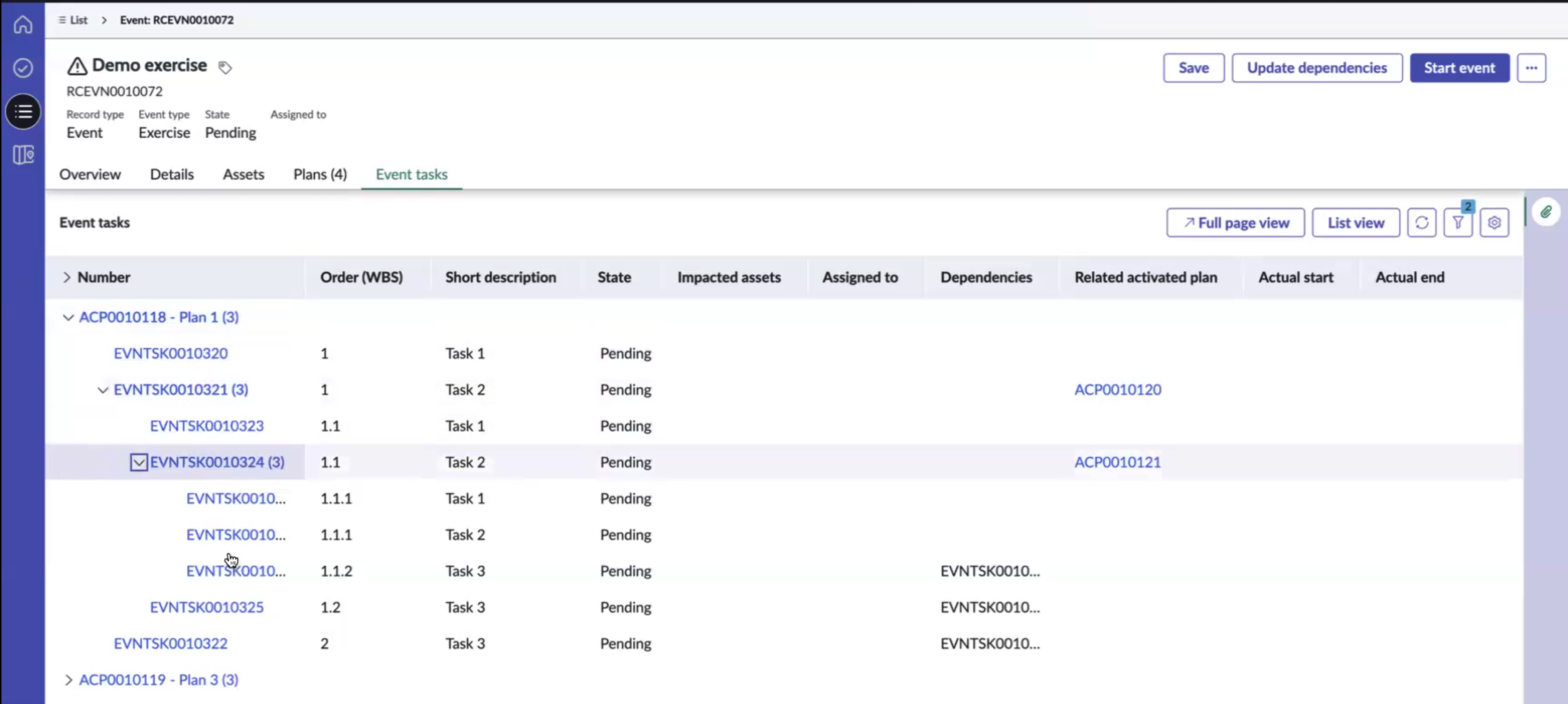

    계층 구조 뷰

    목록 뷰, 계층 구조 뷰 및 전체 페이지 뷰 사이 탐색

    이벤트 작업을 수행하는 동안 목록 뷰, 계층 구조 뷰 및 전체 페이지 뷰 사이를 이동할 수 있습니다.
    목록 뷰
    이벤트 작업을 목록 형식으로 정렬하여 계층 구조를 읽고 빠르게 이해할 수 있도록 합니다. 긴 텍스트를 선별하지 않고도 특정 정보를 스캔하고 찾는 데 도움이 됩니다.
    계층적 뷰
    계획 의존성과 이벤트 작업의 순서를 시각화합니다. 기본적으로 시스템은 목록 뷰에 기본 계획과 관련 계획만 표시합니다. 계층 구조 뷰로 전환하여 전체 계획 계층 구조를 봅니다.
    주:
    목록 뷰에서 이벤트 작업 및 계획 정보를 편집할 수 있지만 계층 구조 뷰는 읽기 전용입니다.
    WBS(작업-세부 항목 구조)는 의존성에 따라 작업을 정렬합니다. 활성화된 계획의 경우 WBS 순서는 이벤트 작업과 계획 의존성을 모두 고려하여 계산됩니다.

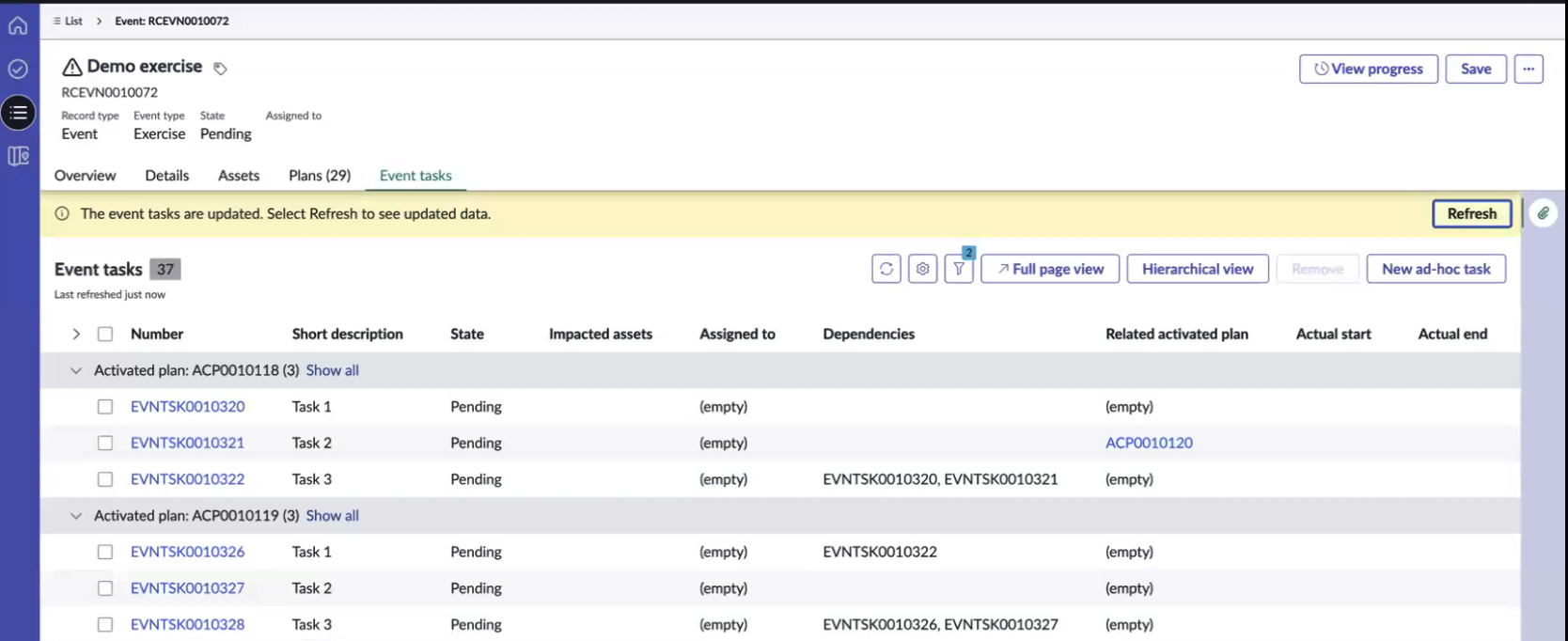

    계층적 뷰.
    전체 페이지 뷰
    한 번에 더 많은 작업을 볼 수 있으므로 계획 계층 구조 및 작업에 대한 포괄적인 개요를 제공할 수 있습니다. 목록, 계층 구조 또는 전체 페이지 뷰 간에 전환할 수 있습니다.

    원래 기록으로 돌아가려면 기록으로 돌아가기 버튼을 선택합니다.

    수준당 기록

    UI 탐색
    기본적으로 첫 번째 수준에는 10개의 계획만 표시됩니다. 더 많은 기록이 있는 경우 더 보기 버튼을 선택하여 추가 기록을 표시합니다. 예를 들어 계획이 100개 있는 경우 처음에는 10개만 표시되고 더 보기 를 선택하면 다음 세트가 로드됩니다.

    계획 간 의존성 구성

    예시에 표시된 대로 종속성 필드를 업데이트하여 계획 간 종속성을 구성할 수 있습니다.
    주:
    첫 번째 수준의 활성화된 계획 간에만 종속성을 추가할 수 있습니다.

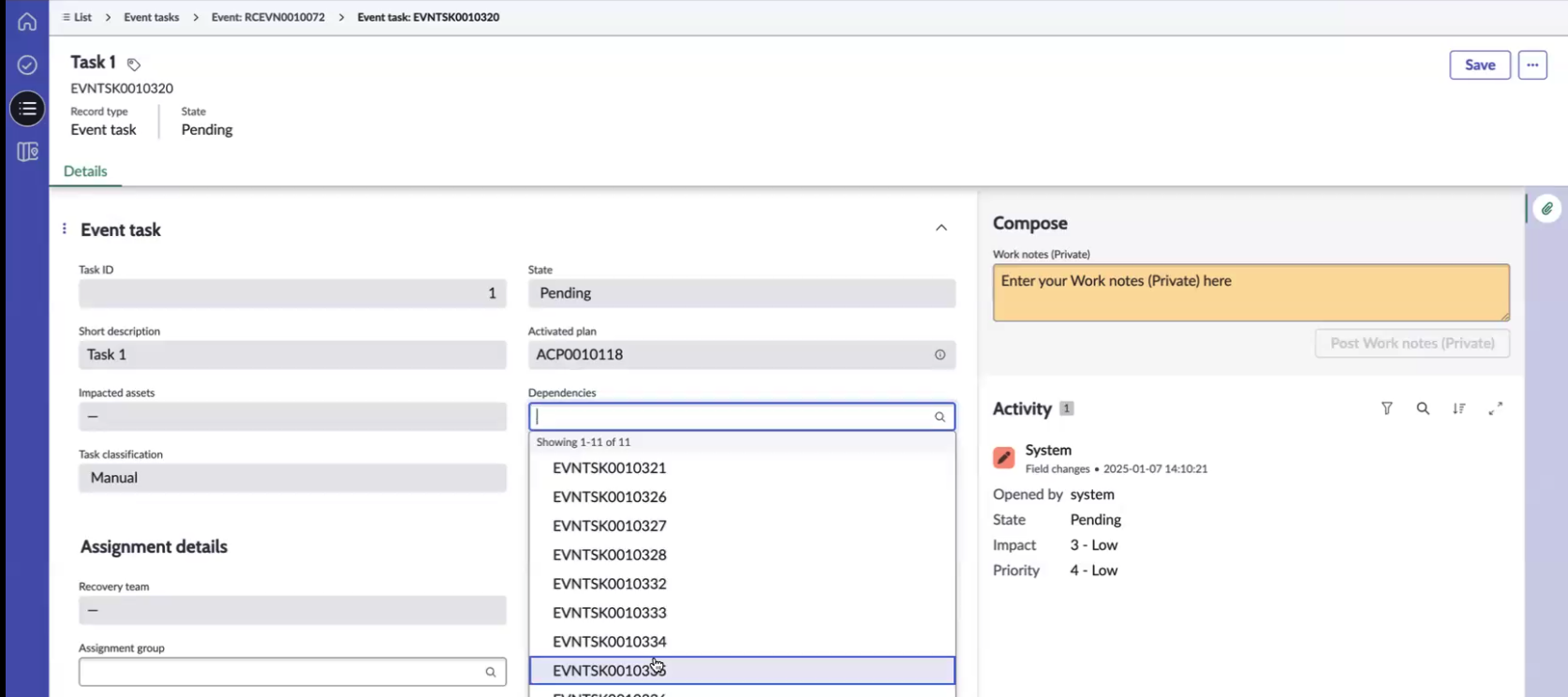

    속국.

    이 예는 다른 활성화된 계획(ACP0010118)에 종속된 활성화된 계획(ACP0010119)을 보여줍니다. 마찬가지로 이벤트 작업(EVNTSK0010326)은 종속 작업(EVNTSK0010322)이 완료된 후에만 시작할 수 있습니다.

    계층적 뷰.
    주:
    기본 또는 관련 계획의 이벤트 작업은 동일하거나 다른 기본 또는 관련 계획의 이벤트 작업과 종속성으로 연결될 수 있습니다. 하위 계획의 이벤트 작업은 동일한 하위 계획 내에서만 의존성으로 연결할 수 있습니다.

    예시에 표시된 것처럼 이벤트 작업이 업데이트될 때마다 이벤트 작업이 업데이트되었음을 나타내는 메시지가 나타납니다. 새로 고침을 선택하면 업데이트된 데이터가 로드됩니다.

    기본 및 관련 계획에는 작업 종속성을 추가할 수 있지만 하위 계획에는 추가할 수 없습니다. 하위 계획의 이벤트 작업의 경우 동일한 하위 계획에서만 종속성을 선택할 수 있습니다. 예를 들어 계획 4에서 작업 3(EVNTSK0010331)은 동일한 하위 계획 내의 작업(EVNTSK0010329 및 EVNTSK0010330)에 종속됩니다.

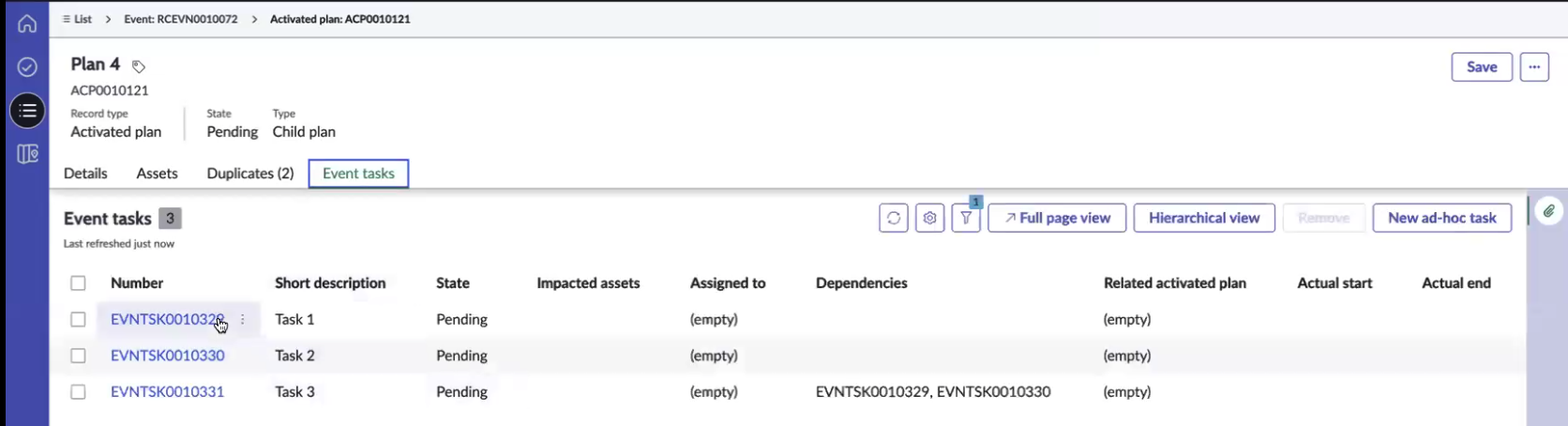

    하위 계획 작업입니다.

    기본 및 관련 계획에서 작업 종속성을 추가할 때 종속성 필드에서 다른 기본 또는 관련 계획의 작업만 선택할 수 있습니다.

    속국.

    이벤트 작업 순서를 새로 고치도록 속성 구성

    작업 의존성이 업데이트될 때마다 이벤트 작업 순서가 업데이트됩니다. 500개를 초과하는 이벤트 작업이 영향을 받는 경우 순서는 비동기식으로 계산됩니다. 이 sn_recovery.sync_task_order_calculation_limit 속성은 기본적으로 비동기 계산 제한을 500개 작업으로 설정합니다. 작업 수가 이 제한을 초과하고 의존성이 업데이트되면 작업 순서 계산이 비동기식이 되고 이벤트, 이벤트 작업 및 활성화된 계획에 작업 순서 새로 고침 단추가 표시됩니다. 이 버튼을 선택하면 이벤트 작업 순서가 수동으로 새로 고쳐집니다.

    중첩 계획을 생성하는 프로세스

    이전에는 관련 계획이 활성화된 기본 계획에 대해서만 생성되었습니다. 릴리스부터 Yokohama 활성화된 모든 계획 유형에 대한 이벤트 작업에서 관련 활성화된 계획을 생성할 수 있습니다. 중첩 계획을 생성하는 예가 다이어그램에 나와 있습니다.

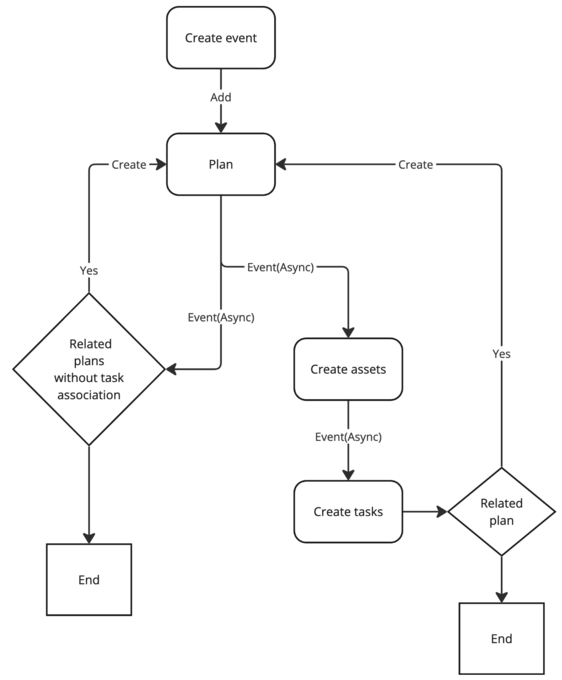

    중첩 계획.

    다음 단계에 따라 중첩 계획을 생성합니다.

    1. 이벤트를 생성합니다.
    2. 이벤트에 계획을 추가합니다. 활성화된 계획은 계획 유형이 기본으로 설정된 상태로 생성됩니다.
    3. 관련 계획을 생성하기 위해 이벤트가 트리거됩니다. 계획에 작업 연결이 없는 관련 계획이 있고 계획 수준이 속성에 정의된 기본값보다 작은 경우, 유형이 관련 계획으로 설정된 활성화된 계획이 생성됩니다.
    4. 하나 이상의 이벤트 자산을 생성하기 위해 이벤트가 생성됩니다.
    5. 자산이 생성되면 이벤트 작업을 생성하기 위해 이벤트가 트리거됩니다.
    6. 이벤트 작업에 관련 계획이 있고 해당 수준이 속성에 정의된 수준보다 낮은 경우, 유형이 하위 계획으로 설정된 활성화된 계획이 생성됩니다.
