Verificar a conversão de Desenvolvimento ágil 1.0 equipes para Desenvolvimento ágil 2.0 grupos
Execute etapas de verificação para garantir que a conversão de uma equipe em um grupo de atribuição seja bem-sucedida.
Antes de Iniciar
Função necessária: administrador
Procedimento
- Navegar até Todos > Agile Development > Grupos.
-
Verifique se a equipe foi convertida em um grupo de atribuição.

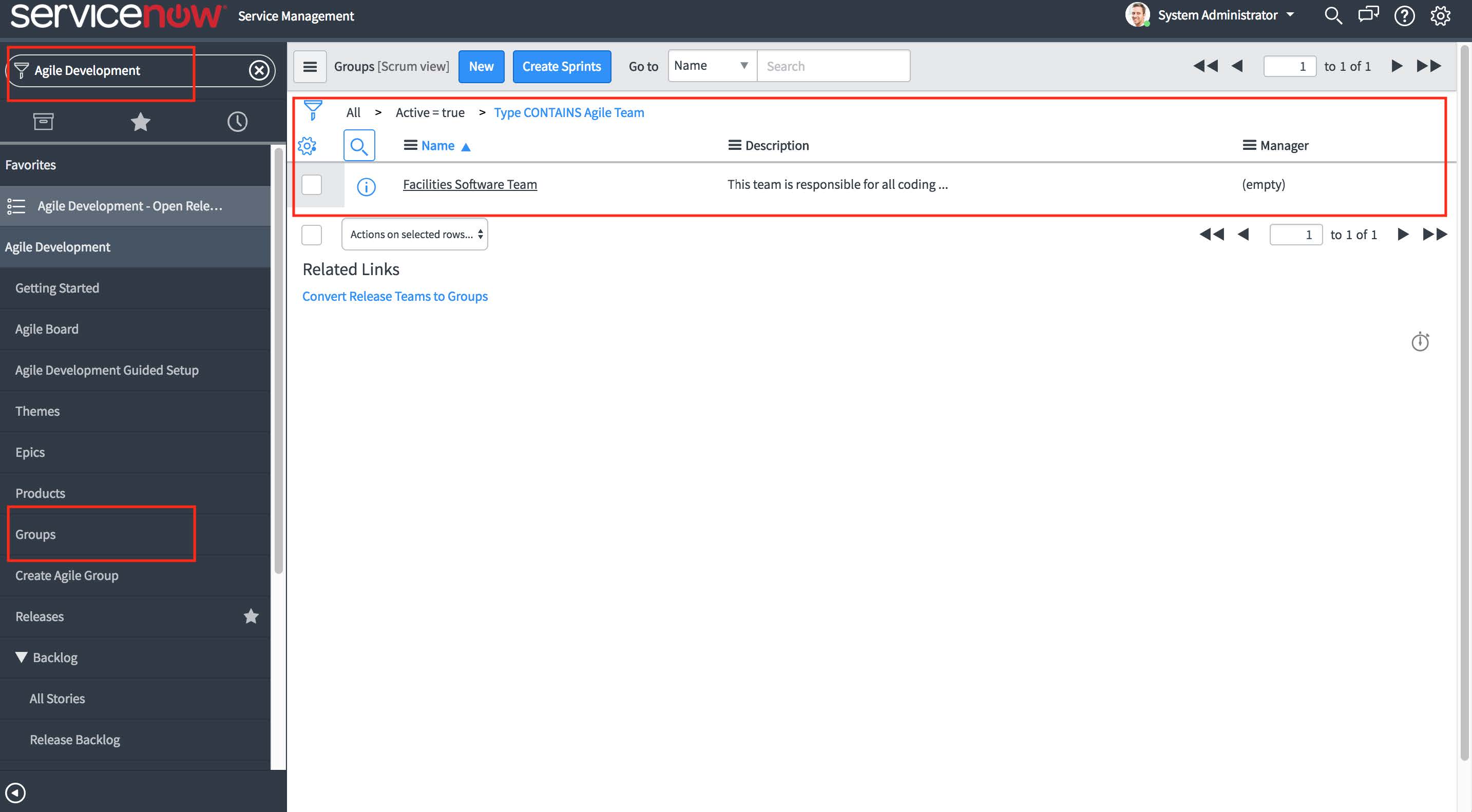

Se o grupo aparecer aqui, isso indica que o tipo de grupo já está definido como Equipe ágil.
-

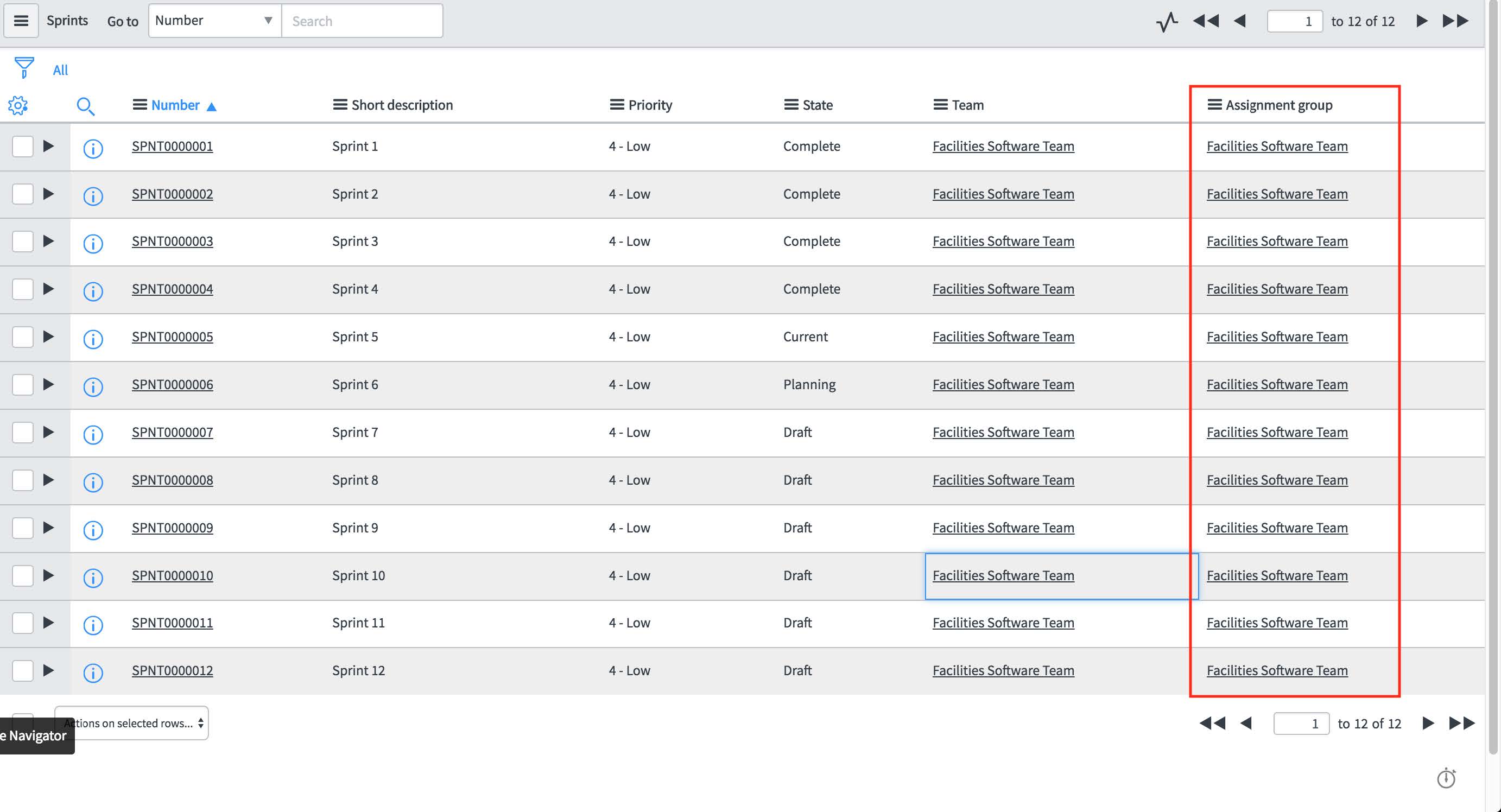

Verifique se o grupo de atribuição está atualizado em todos os sprints da equipe.
É a mesma lista de sprints que você anotou antes da conversão. Esta lista deve ter o grupo de atribuição atualizado após a conversão.
-
Verifique se as histórias associadas aos sprints da equipe foram atualizadas com o grupo de atribuição.

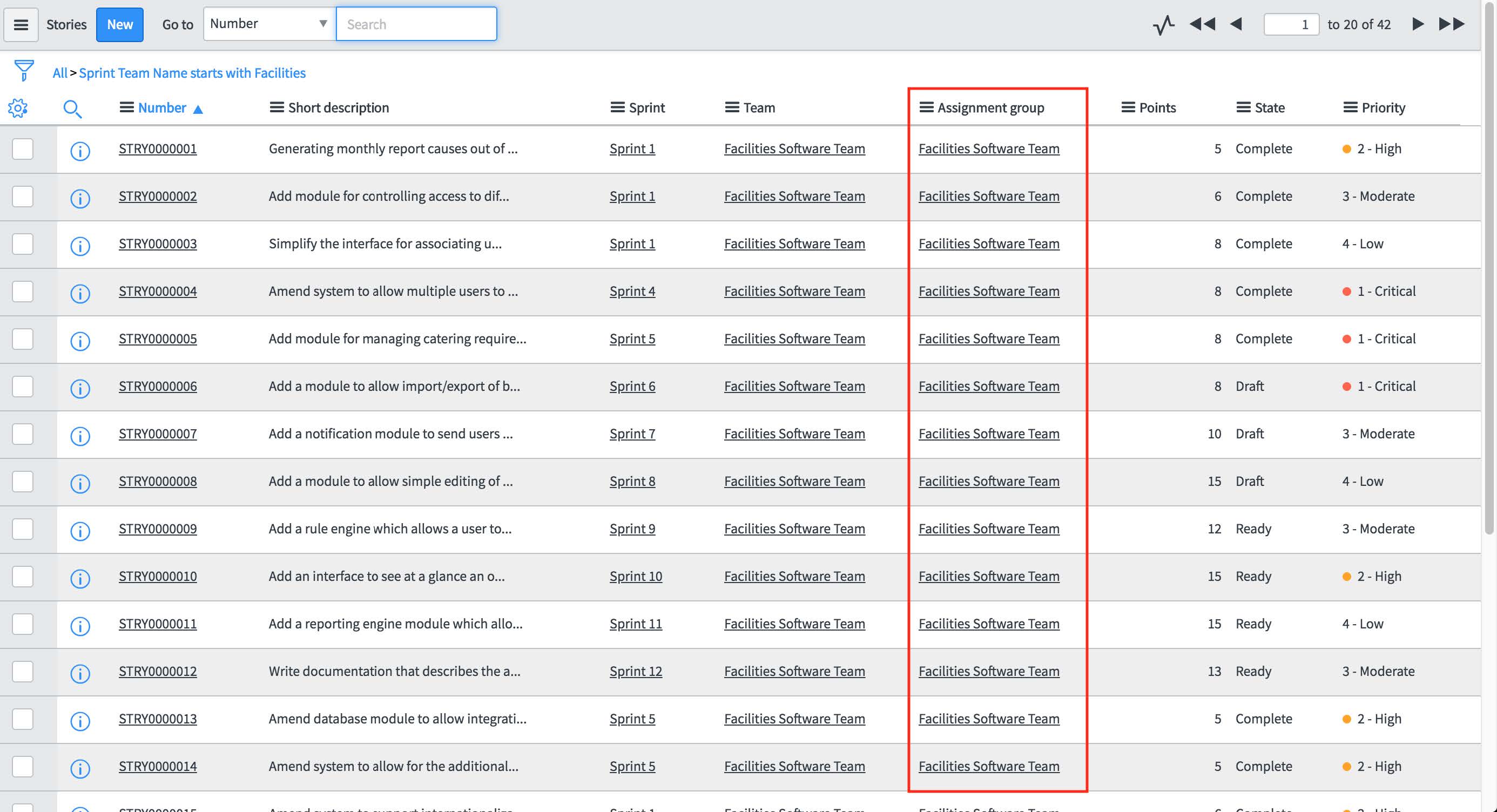

A seguir está a lista de histórias que foram anotadas antes da conversão para grupo:
-

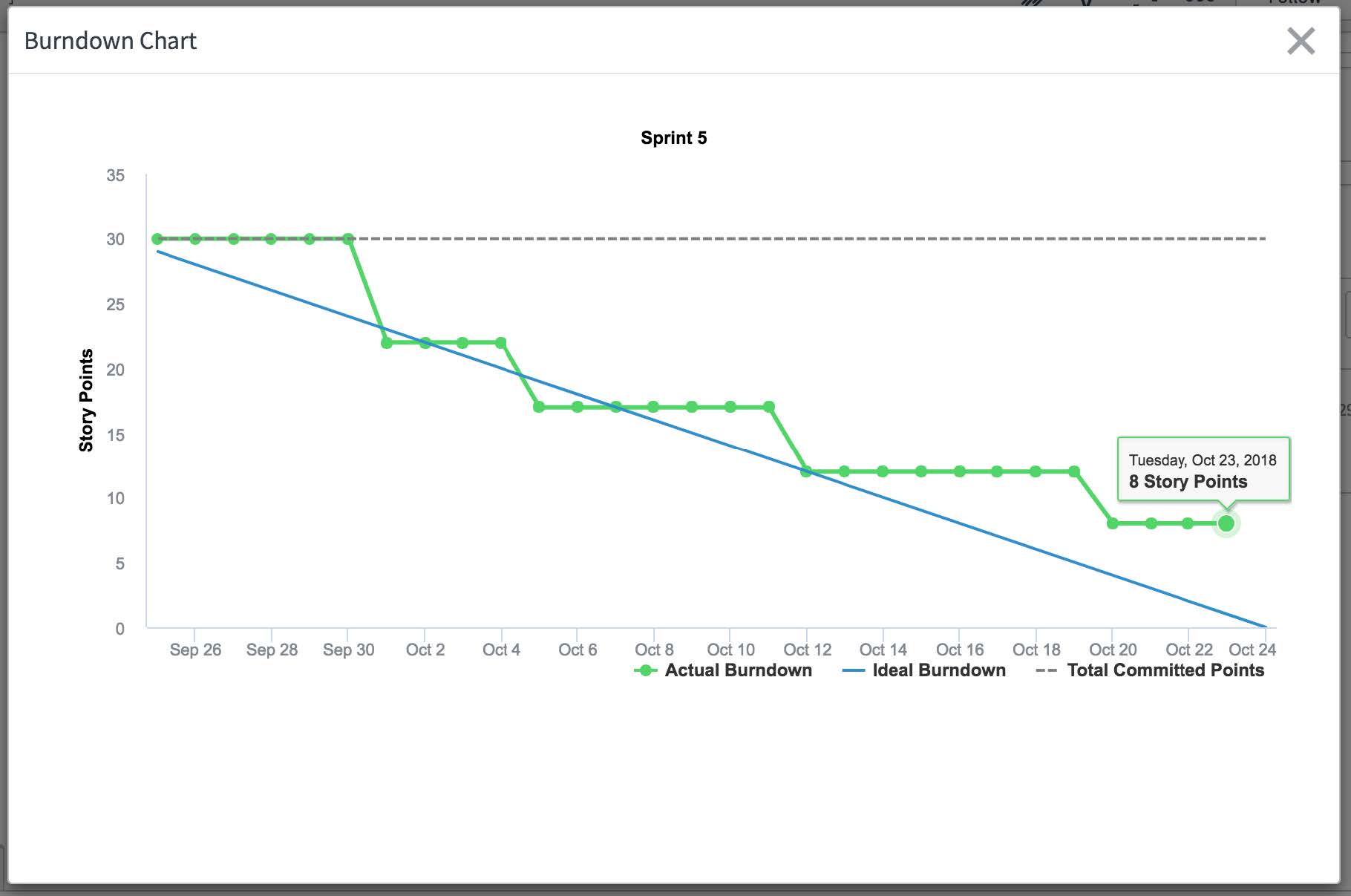

Revise o burndown do sprint anotado antes da conversão.
Deve ser o mesmo que era antes da conversão.
- Abra a tabela rm_srpint (rm_sprint.list) ou abra o grupo de atribuição.
- Clique no sprint atual.

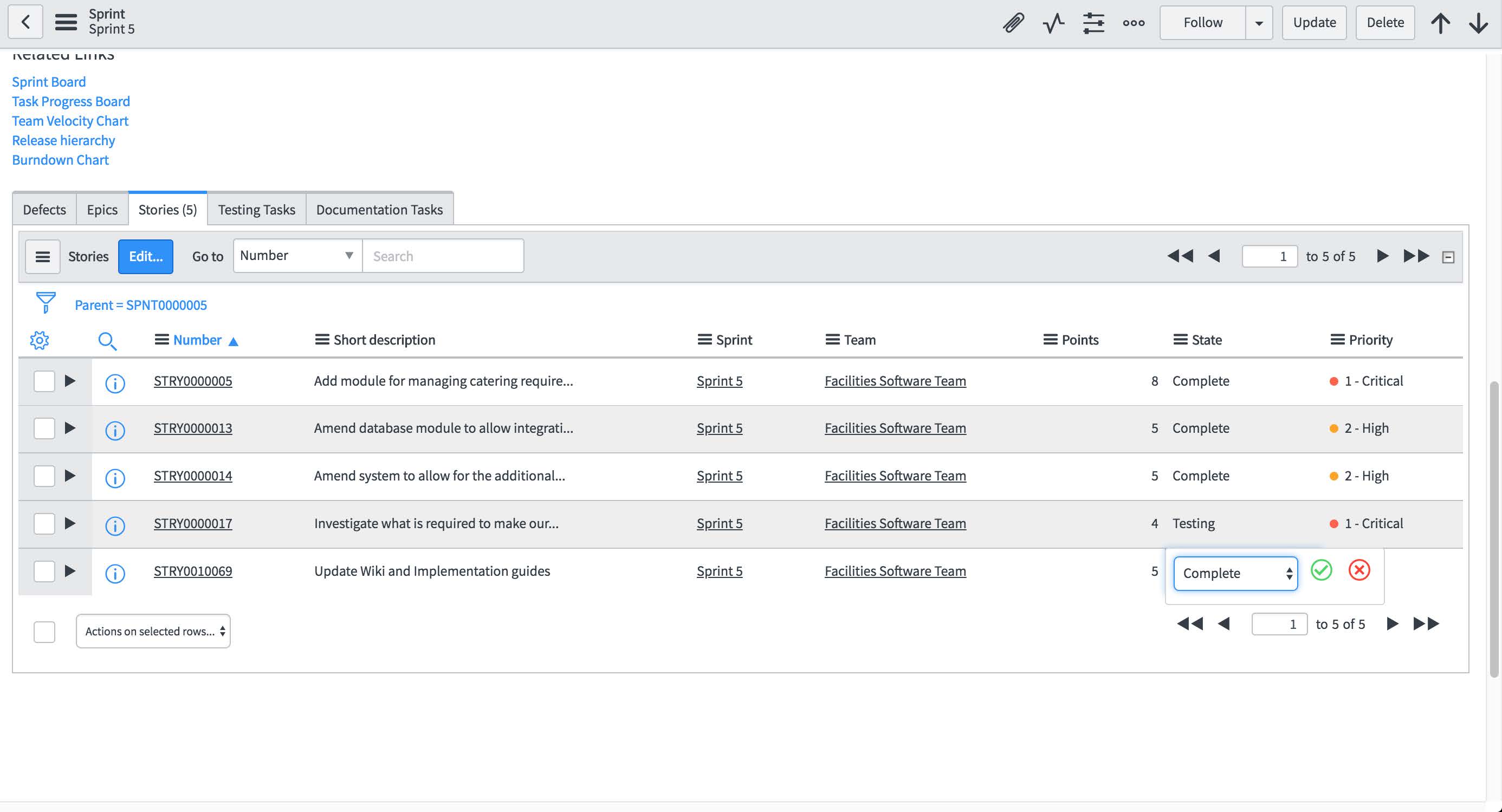

- Marque qualquer história de TEA como concluída.

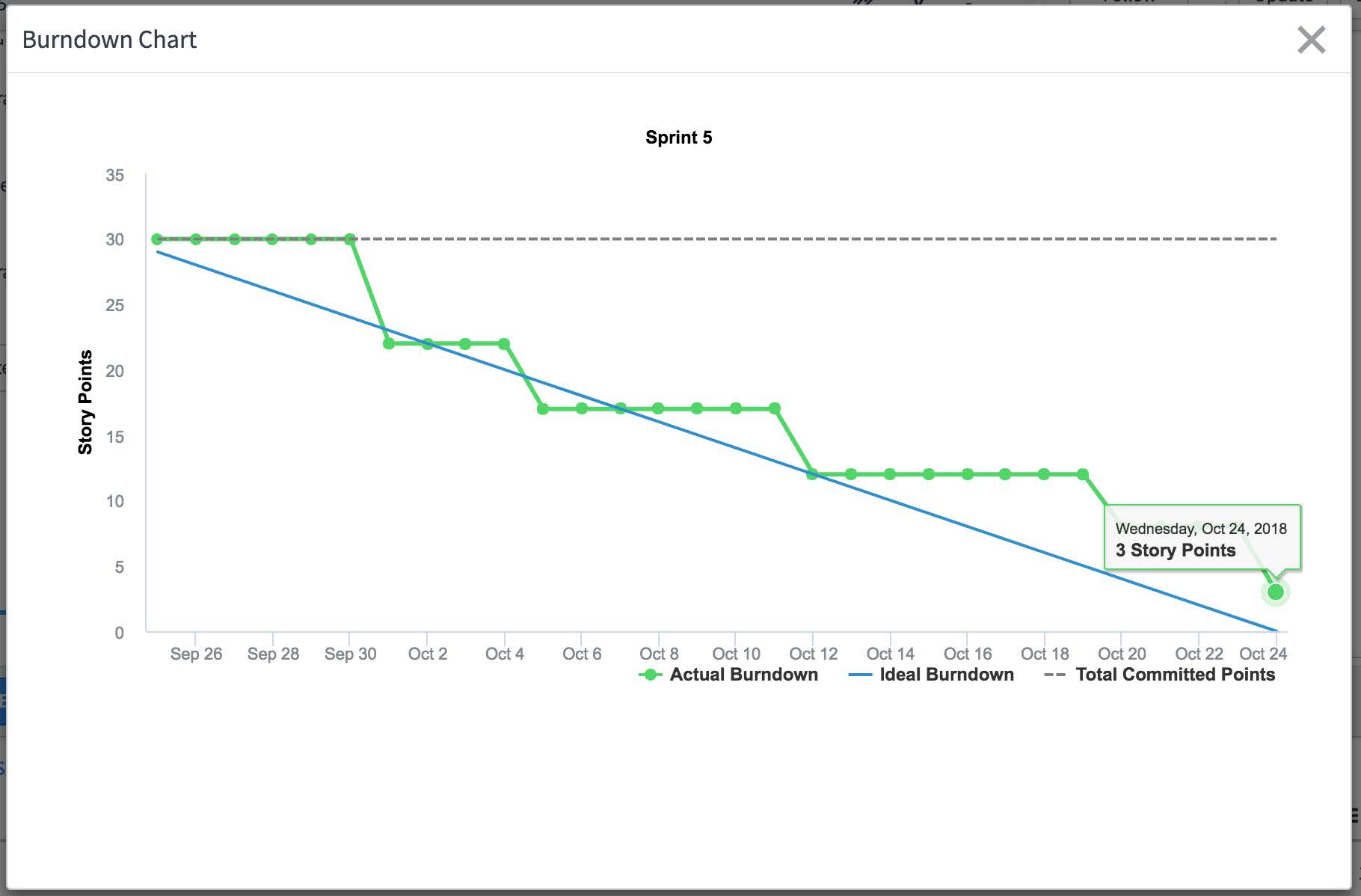

- Revise o burndown de sprint que será atualizado com a história concluída.
-

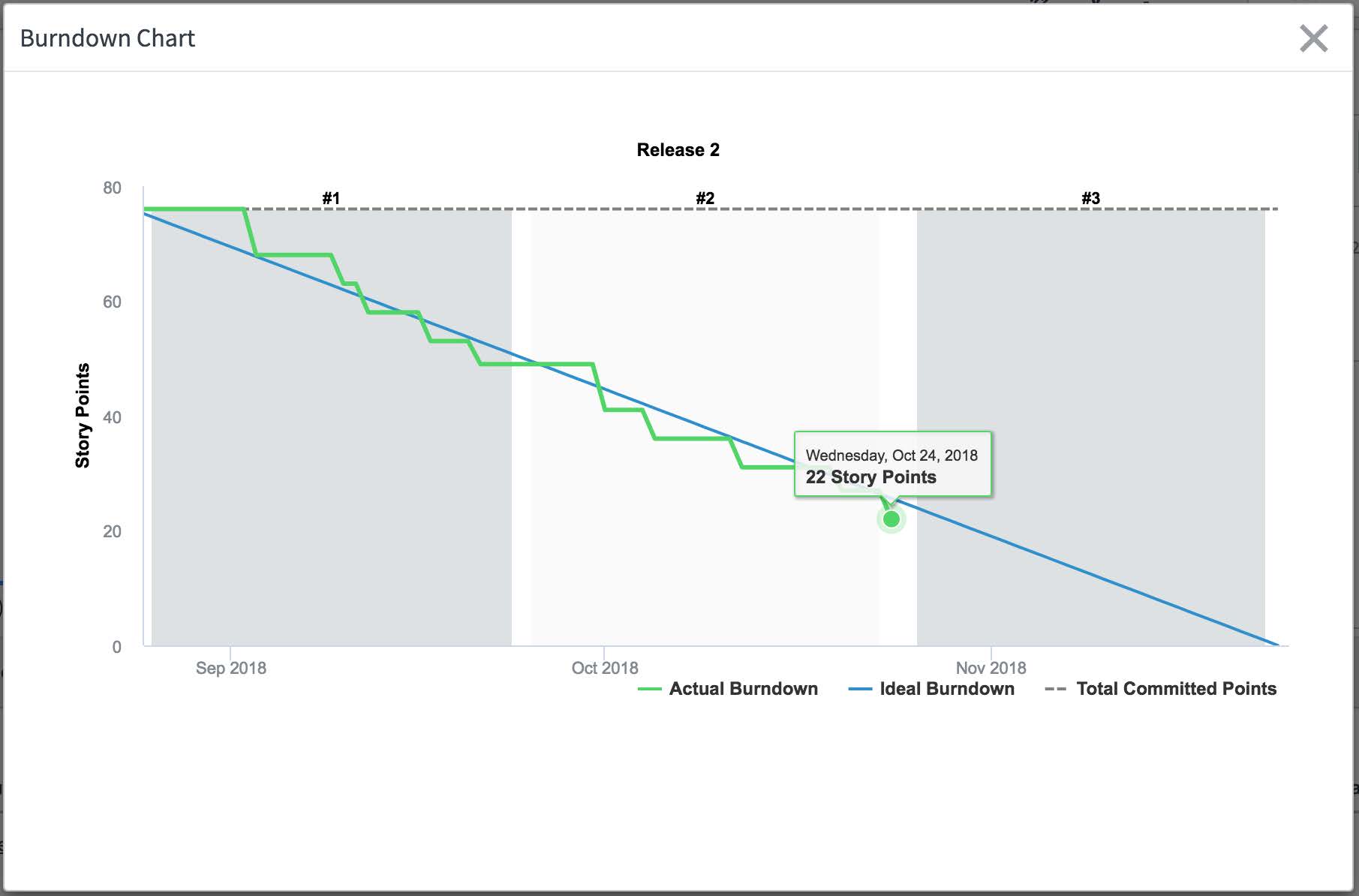

Quando a história estiver concluída, oburndown da versão também deverá ser atualizado corretamente.

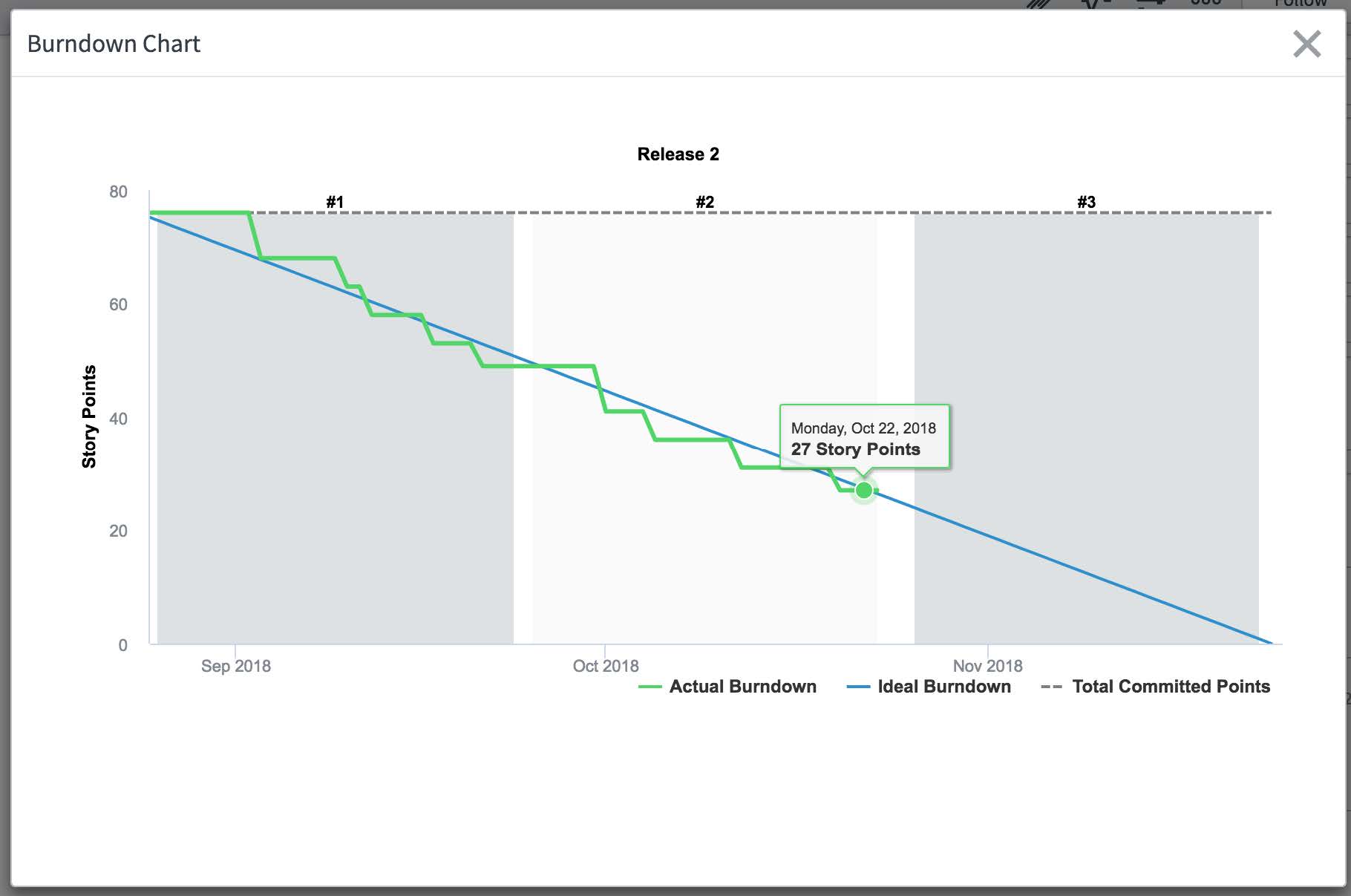

Por exemplo, na captura de tela a seguir, o burndown é atualizado corretamente para a versão atual.
-
Para Velocidade do grupo:

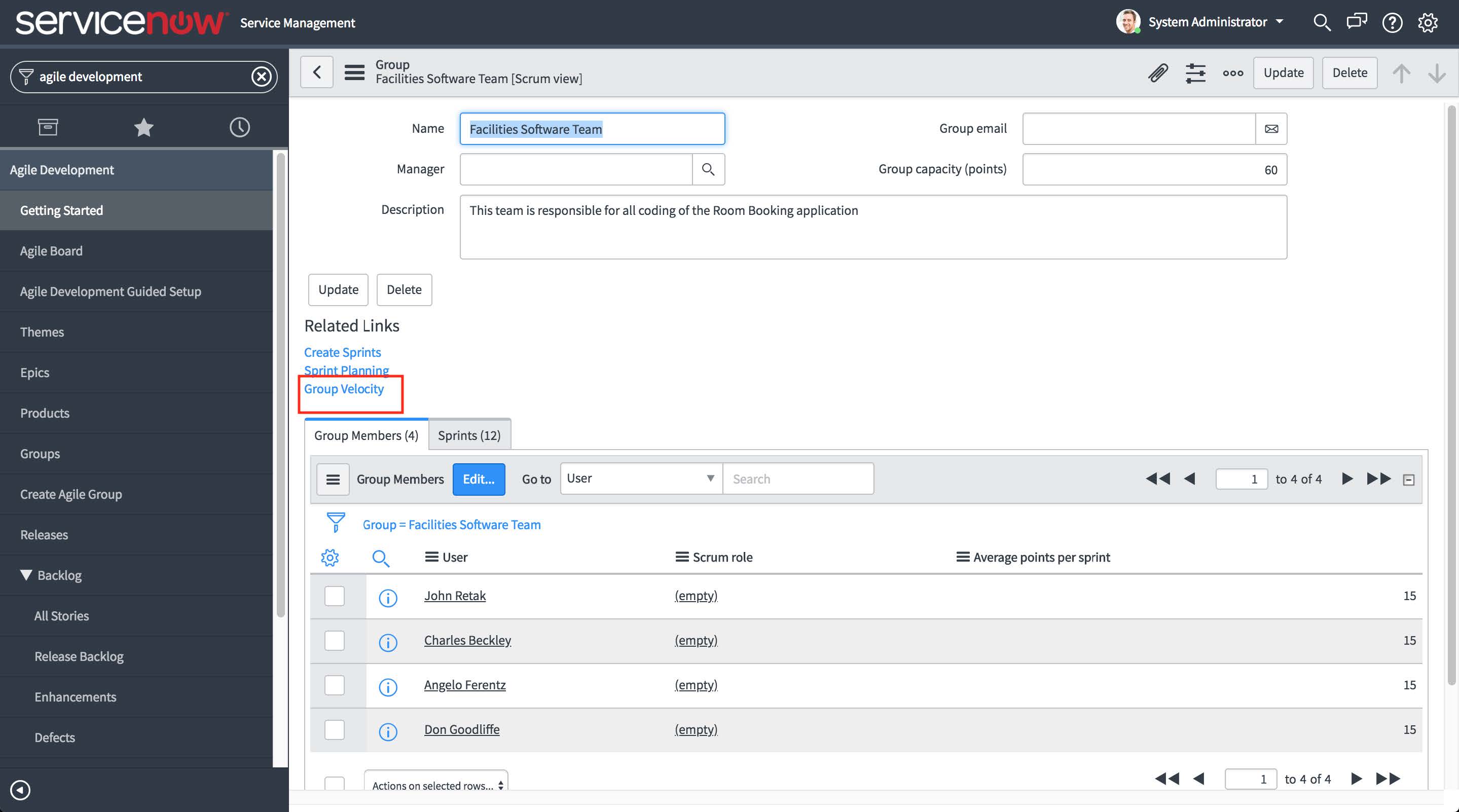

- Navegar até Agile Development > Grupos.

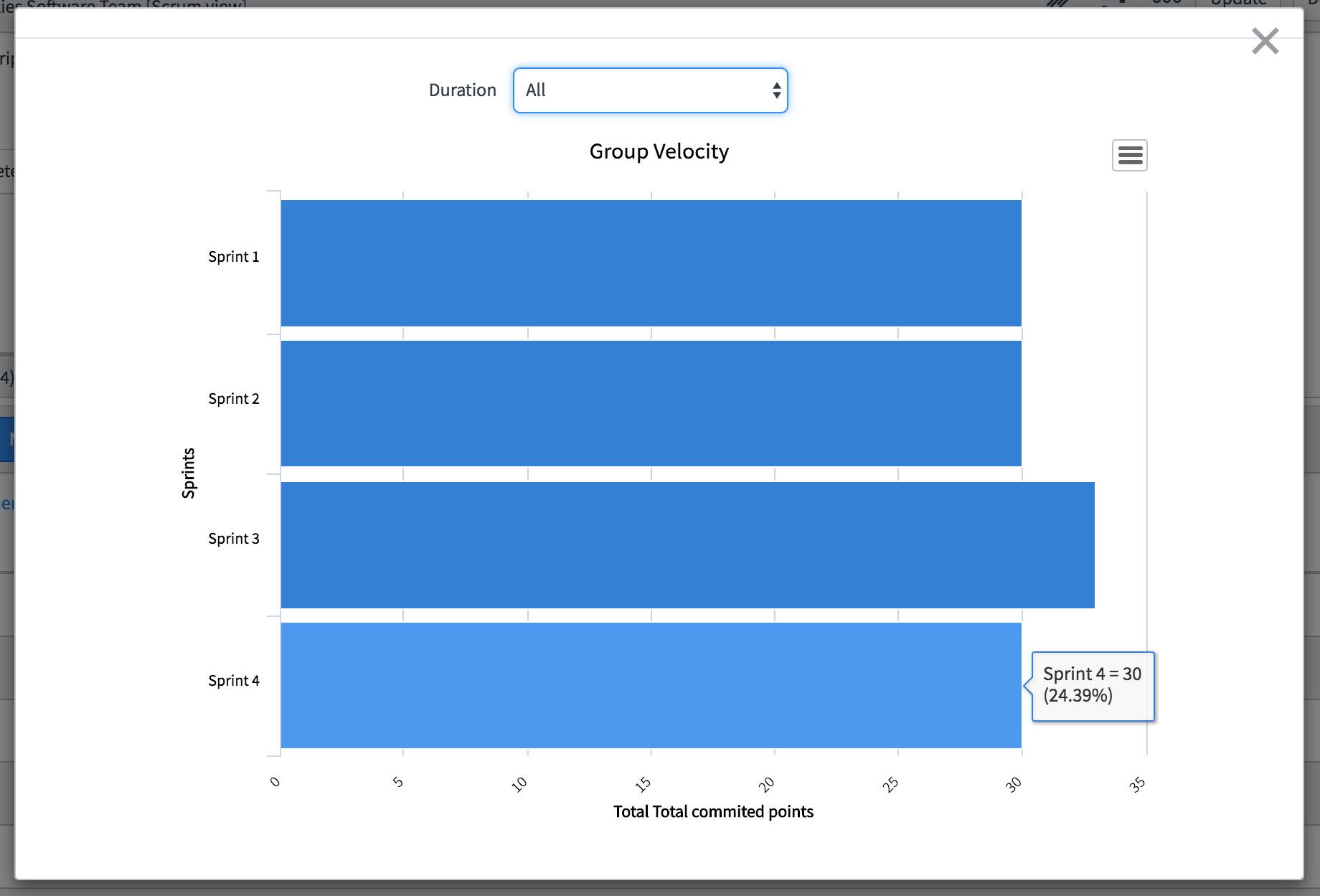

- Analise a velocidade do grupo. Deve ser o mesmo que era antes da conversão.
- Conclua o sprint atual. Ele deve exibir a velocidade do grupo para o sprint concluído, além dos sprints que foram concluídos antes da conversão.
-
Depois de verificar as etapas para um grupo, é confirmado que a migração foi concluída com sucesso.
Você pode repetir este procedimento para todas as outras equipes, uma por uma. Este é um processo síncrono, portanto, você deve executar essas etapas em uma equipe de cada vez.
