Project Management 애플리케이션은 하드와 소프트라는 두가지 유형의 외부 의존성을 지원합니다.
계획 수립 콘솔에서 두 프로젝트 작업 간 의존성을 추가하는 동안 외부 의존성 유형을 설정할 수 있습니다.
하드 의존성

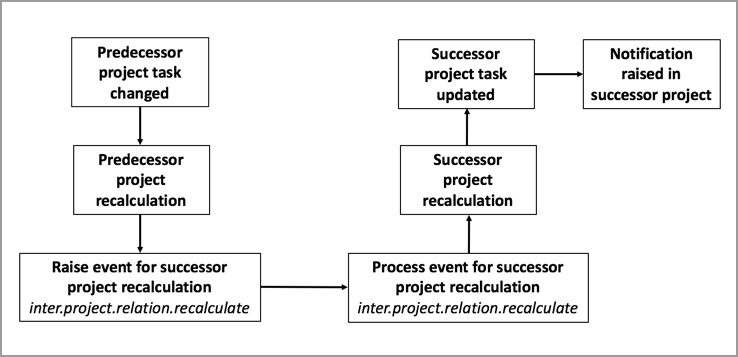

하드 의존성에서는 선행 프로젝트의 변경 사항이 후속 프로젝트에 자동으로 전파됩니다. 변경 사항에 대한 알림이 후속 프로젝트에 트리거됩니다. 다음 이미지는 하드 의존성 유형의 프로세스 흐름을 보여줍니다.그림 1. 외부 하드 의존성
소프트 의존성

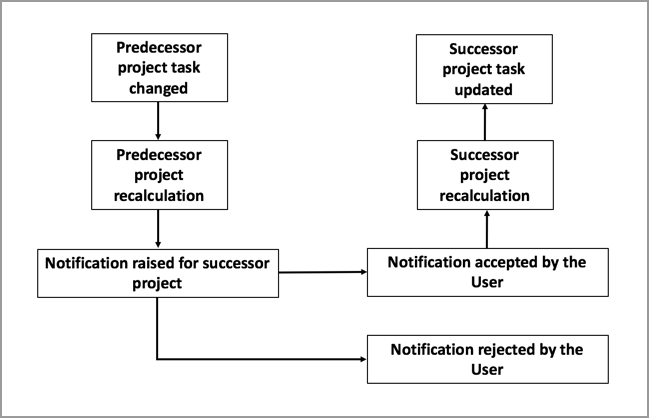

소프트 의존성에서 선행 프로젝트의 변경 사항은 후속 프로젝트에 알림을 트리거합니다. 후속 프로젝트의 프로젝트 관리자는 알림에서 변경 사항을 수락 또는 거부할 수 있습니다. 알림 변경 사항을 수락하면 선행 프로젝트의 변경 사항이 후속 프로젝트로 동기화되고 프로젝트가 다시 계산됩니다. 알림 변경 사항을 거부하면 변경 사항이 후속 프로젝트로 전파되지 않습니다. 다음 이미지는 소프트 의존성 유형의 프로세스 흐름을 보여줍니다.그림 2. 외부 소프트 의존성
