프로젝트 작업 의존성 수정

  • 릴리스 버전: Xanadu
  • 업데이트 날짜 2024년 08월 01일
  • 소요 시간: 1분
  • 의존성, 의존성 유형 또는 지연 시간에 연결된 작업을 편집할 때 의존성을 수정할 수 있습니다.

    시작하기 전에

    필요한 역할: it_project_manager

    이 태스크 정보

    프로젝트 작업 의존성은 계획된 작업 관계 [planned_task_rel_planned_task] 테이블에 저장됩니다. 계획 수립 콘솔에서 의존성에 액세스할 수 있습니다.

    프로시저

    1. 계획 수립 콘솔의 Gantt 차트에서 작업을 두 번 클릭합니다.
    2. 필드를 수정합니다(표 참조).

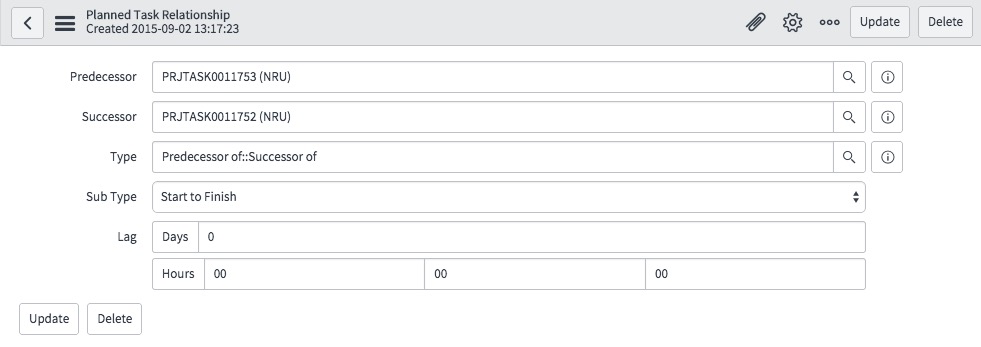

      그림 1. 계획된 작업 관계 양식
      계획된 작업 관계 양식
      표 1. 계획된 작업 관계 양식 필드
      필드 설명
      선행 작업 관계의 선행 작업 또는 결정자입니다. 새 작업을 선택할 수 있습니다. 그러나 관계를 삭제하고 올바른 작업 간에 새 관계를 생성하는 것이 좋습니다.
      후속 작업 관계의 후속 작업입니다. 후속 작업은 선행 작업에 의존합니다. 새 작업을 선택할 수 있습니다. 그러나 관계를 삭제하고 올바른 작업 간에 새 관계를 생성하는 것이 좋습니다.
      유형 관계의 유형으로, 항상다음의 선행 작업::다음의 후속 작업입니다. 이 값은 변경하지 마십시오.
      하위 유형 의존성의 유형입니다. 각 유형에 대한 설명은 프로젝트 작업 관계 및 의존성 문서를 참조하십시오.
      지연 작업 간의 지연 시간입니다. 지연에 대해 일, 시간, 분 및 초를 입력합니다. 지연 시간은 양수이거나 음수일 수 있습니다.
    3. 업데이트를 클릭합니다.
      프로젝트 또는 프로젝트 작업 양식의 프로젝트 작업 관련 목록과 워크벤치의 프로젝트 작업 목록에서 의존성을 볼 수 있습니다. 해당 열에는 의존성이 표시됩니다.
      • 의존성 열에는 관계의 후속 작업이 표시됩니다.
      • 의존성 열에는 의존성 값이 표시됩니다. 이 열에 표시되는 내용에 대한 설명은 계획 수립 콘솔의 선행 의존성 문서를 참조하십시오.
