Agile 2.0 릴리스 대시보드

  • 릴리스 버전: Zurich
  • 업데이트 날짜 2025년 07월 31일
  • 소요 시간: 5분
  • Agile 2.0 릴리스 대시보드를 사용하여 스토리의 진행률을 추적하고 현재 릴리스의 범위 변경을 분석합니다.

    다음으로 이동 모두 > Agile Development > 대시보드 을 클릭하고 Agile 2.0 릴리스 대시보드를 선택합니다.

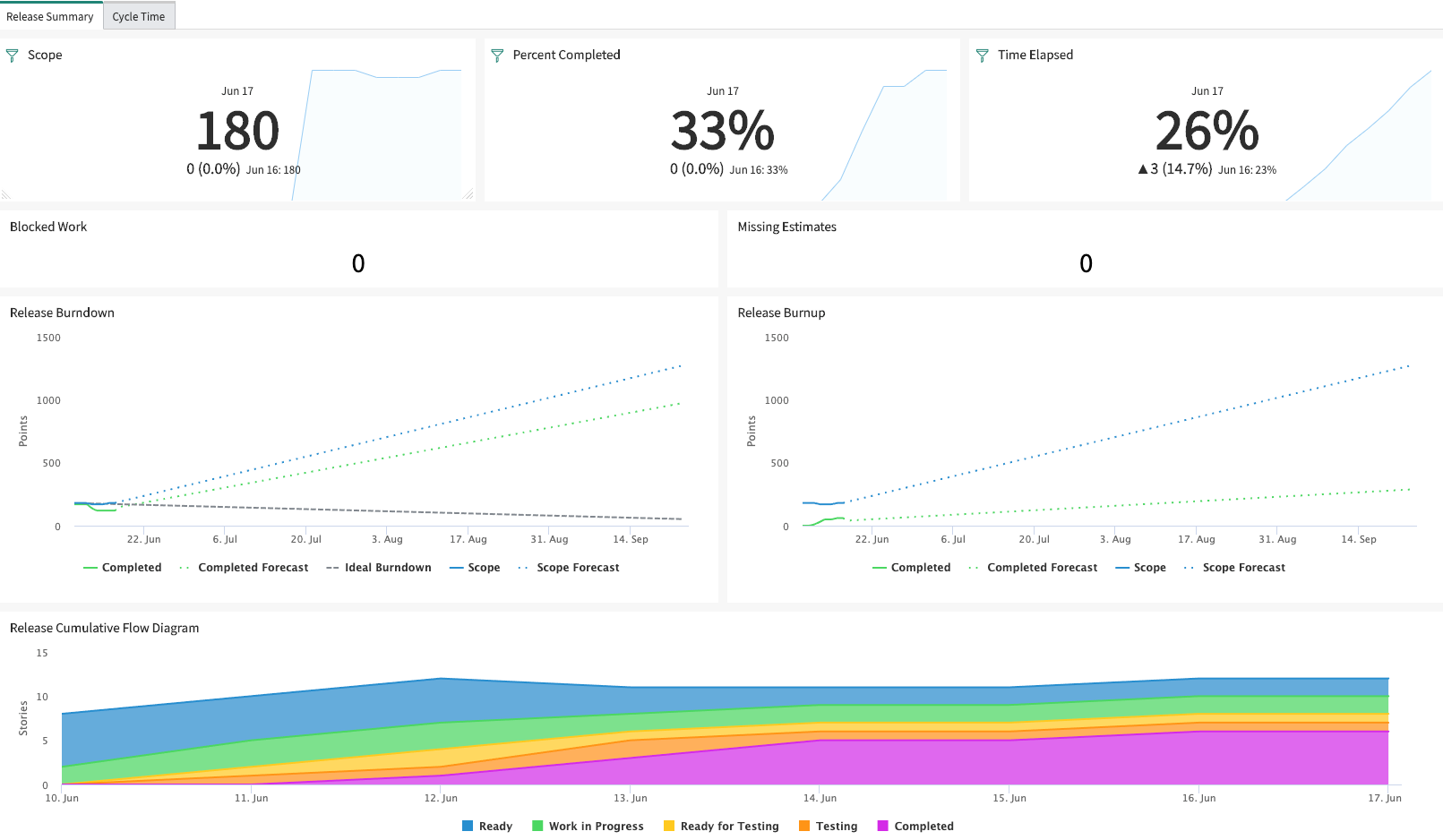

    그림 1. 릴리스 요약 탭
    릴리스 요약

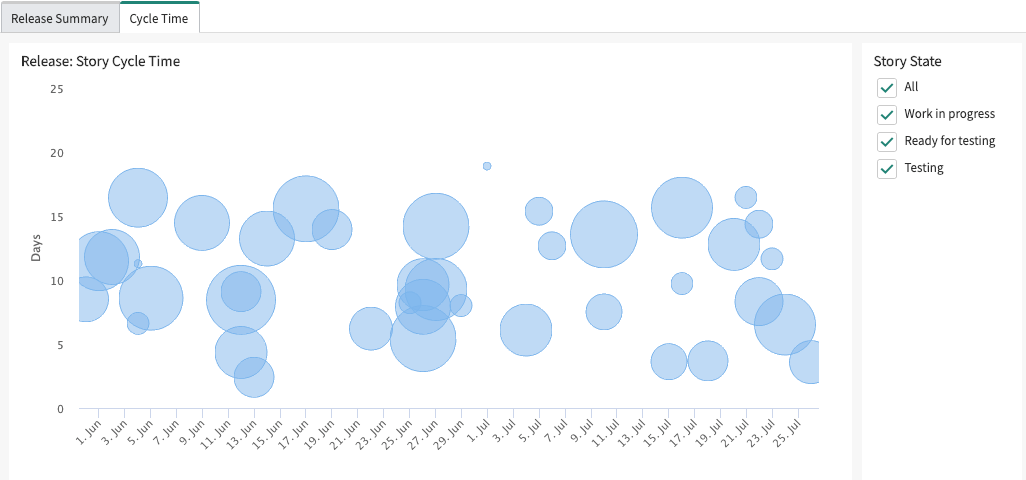

    그림 2. 주기 시간 탭
    릴리스 주기 시간
    대시보드의 기능은 다음과 같습니다.
    • 완료된 작업의 백분율, 경과 시간, 예상이 누락된 총 스토리 수 등 릴리스에 대한 중요한 상세 정보를 표시합니다.
    • 현재 상태의 릴리스 스토리 수와 진행률을 표시합니다.
    • 범위 변경 내용(있는 경우)과 범위 변경 추세를 나타냅니다.
    • 팀이 릴리스에 대해 계획된 스토리를 완료하는 속도를 나타냅니다.
    • 계획대로 릴리스를 완료할 수 있는 가능성을 보여주는 예측 데이터입니다.
    • 릴리스의 스토리가 진행 중 상태에서 완료됨 상태로 전환되는 데 경과한 시간을 표시합니다.
    주:
    취소된 스토리는 이 데이터에 포함되지 않습니다.

    최종 사용자 및 역할

    표 1. 필수 역할 및 혜택이 포함된 최종 사용자 목표
    최종 사용자 및 목표 필요한 역할 이점

    제품 소유자: 릴리스에 대한 스토리의 범위 변경, 팀의 속도 및 실시간 진행 상황을 볼 수 있어야 합니다.

    scrum_user

    • 릴리스에 대해 계획된 스토리의 진행률 추적
    • 병목현상을 해결하여 릴리스를 제시간에 제공
    • 예상보다 오래 걸린 이상값 스토리 식별

    표시기

    스크럼: 활성 릴리스에서 완료된 스토리의 스토리 포인트 합계

    릴리스 번다운 및 번업 보고서에서 완료됨 계열을 생성합니다. 이 계열은 릴리스에 대해 완료된 작업량(스토리 포인트)을 나타냅니다.

    스크럼: 최신 릴리스에서 활성 스토리의 스토리 포인트 합계

    릴리스 번다운 및 릴리스 번업 보고서에서 범위 계열을 생성합니다. 범위 계열은 릴리스에 대해 계획된 작업량(스토리 포인트)을 나타냅니다.

    스크럼: 릴리스에서 경과된 시간

    경과 시간 위젯에 표시할 시간을 계산합니다.

    스크럼: 현재 릴리스의 모든 스토리 수

    상태별 현재 릴리스의 스토리 수를 나타내는 릴리스 누적 플로우 다이어그램 보고서 영역 계열을 생성합니다.

    세부 항목

    • 스크럼: 릴리스
    • 스크럼: 상태

    위젯

    완료율

    릴리스에서 완료된 작업의 백분율(스토리 포인트)을 나타냅니다. 이 위젯을 사용하면 릴리스에서 얼마나 많은 작업이 완료되었는지 한눈에 볼 수 있습니다. 인접한 경과 시간 위젯과 함께 이러한 위젯을 사용하면 일정의 릴리스 목표 달성과 일치하는 속도로 작업을 완료하고 있는지 쉽게 확인할 수 있습니다.

    범위

    릴리스에 대해 계획된 작업량(스토리 포인트)을 나타냅니다. 이 위젯을 사용하면 릴리스 목표를 달성하기 위해 얼마나 많은 작업을 완료해야 하는지 한눈에 볼 수 있습니다. 또한 릴리스로 계획된 스토리에 대한 상세 정보로 드릴다운할 수 있습니다.

    경과 시간

    릴리스의 시작 날짜와 계획된 종료 날짜 사이에 경과한 시간의 백분율을 나타냅니다. 인접한 완료율 위젯과 함께 이러한 위젯을 사용하면 일정의 릴리스 목표 달성과 일치하는 속도로 작업을 완료하고 있는지 쉽게 확인할 수 있습니다.

    차단된 작업
    릴리스에서 예상치가 없는 총 스토리 수를 나타냅니다. 이 대시보드의 다른 표시기, 위젯 및 보고서에 대한 예상치를 의미 있게 사용하는 데 필요합니다.
    주:
    스토리를 예측하지 않는 경우 스토리 포인트 필드에 '1'을 입력합니다. 그러면 다른 표시기, 위젯 및 보고서가 계산에 의해 효과적으로 작동합니다.
    차단된 작업

    릴리스에서 예상치가 없는 스토리 수를 나타냅니다.

    데이터 시각화

    Agile 2.0용 퍼포먼스 분석 컨텐츠 팩 버전 1.0.2 또는 이전 버전에서 업그레이드하는 경우 솔루션 라이브러리에서 이 대시보드를 설치하여 레이아웃을 업그레이드하고 다음 시각화에 액세스합니다.
    • 릴리스 누적 플로우 다이어그램
    • 스토리 주기 시간
    자세한 내용은 애자일 2.0 대시보드 레이아웃 업그레이드 문서를 참조하십시오.
    표 2. 릴리스 요약
    직위 유형 설명

    릴리스 번업

    라인

    선 그래프

    번업 추세를 분석하고 릴리스 작업이 완료될 가능성이 있는 시기를 예상합니다. 릴리스 번업 보고서는 기본 설정에 따라 숨기거나 표시할 수 있는 다음 계열로 구성됩니다.

    • 범위: 릴리스에 대해 계획된 작업량을 나타냅니다.
    • 범위 예측: 향후 날짜에 대한 범위 변경 가능성을 예측합니다. 이 예측은 기록 데이터를 기반으로 합니다.
    • 완료됨: 완료된 릴리스의 작업량을 나타냅니다.
    • 완료된 예측: 릴리스의 향후 날짜에 대한 번업을 예측합니다. 릴리스를 제시간에 제공할 수 있는지 여부를 나타냅니다.
    주:
    완료된 예측 계열이 범위 예측 계열과 교차하는 지점은 릴리스가 완료될 수 있는 시기를 예측하는 예측 지점입니다. 완료된 예측 계열과 범위 예측 계열이 교차하지 않으면 작업이 완료되는 것보다 더 빠르게 범위가 추가되고 있다는 경고입니다.

    릴리스 번다운

    라인

    선 그래프

    범위 변경 내용(있는 경우)과 범위 변경 추세를 나타냅니다. 이상적인 작업 속도, 남은 작업량, 스프린트가 끝나기 전에 범위가 완료될 가능성이 있는지를 나타냅니다. 릴리스 번다운 보고서는 기본 설정에 따라 숨기거나 표시할 수 있는 다음 계열로 구성됩니다.

    • 범위: 릴리스에 대해 계획된 작업량을 나타냅니다.
    • 범위 예측: 릴리스의 향후 날짜에 대한 범위 변경 가능성을 예측합니다. 이 예측은 기록 데이터를 기반으로 합니다.
    • 이상적인 번다운: 팀이 제시간에 릴리스를 제공하기 위해 스토리에서 진행해야 하는 방법을 나타냅니다.
    • 나머지: 완료된 작업의 양을 나타냅니다.

      나머지가 이상적인 번다운보다 높은 경우는 원래 예상한 것보다 작업이 많이 남아 있다는 의미입니다. 팀이 릴리스 일정에 뒤처져 있습니다. 나머지가 이상적인 번다운보다 낮은 경우는 원래 예상한 것보다 작업이 적게 남아 있다는 의미입니다. 팀이 릴리스 일정보다 앞서 있습니다.

    • 완료된 예측: 릴리스의 향후 날짜에 대한 번다운을 예측합니다. 릴리스를 제시간에 제공할 수 있는지 여부를 나타냅니다.

    릴리스 누적 플로우 다이어그램

    영역

    영역형 차트

    실제 시작 날짜와 종료 날짜 간 릴리스의 모든 스토리 진행률을 모니터링합니다.

    상태 도달, 이 상태 지속 기간, 이 상태에서 전환을 기준으로 각 상태의 스토리 수를 봅니다.

    릴리스 누적 플로우 다이어그램 보고서는 기본 설정에 따라 숨기거나 표시할 수 있는 다음 영역으로 구성됩니다.
    • 준비: 작업을 시작할 준비가 된 릴리스의 스토리 수를 나타냅니다.
    • 진행 중: 개발 중인 릴리스의 스토리 수를 나타냅니다.
    • 테스트 준비: 테스트를 받을 준비가 된 릴리스의 스토리 수를 나타냅니다.
    • 테스트 중: 현재 테스트 중인 릴리스의 스토리 수를 나타냅니다.
    • 완료: 릴리스에서 완료된 스토리의 수를 나타냅니다.
    주:
    준비 및 취소됨 상태의 스토리는 이 보고서에 포함되지 않습니다.
    표 3. 주기 시간
    직위 유형 설명
    스토리 주기 시간 거품형 차트

    거품형 차트

    릴리스의 각 스토리가 진행 중 상태에서 완료로 전환되는 데 걸린 시간을 식별합니다.

    그래프의 각 거품은 스토리를 나타냅니다. x축의 거품 높이에는 해당 스토리가 진행 중 상태에서 완료로 전환되는 데 걸린 시간이 표시됩니다. 스토리 거품의 크기는 스토리 포인트에 따라 서로 상대적입니다.

    마우스 커서를 거품 위로 가리키면 해당 스토리에 대한 다음 상세 정보가 표시됩니다.
    • 스토리 포인트
    • 스토리가 완료로 전환된 날짜
    • 스토리의 총 주기 시간(일)
    • 스토리가 진행 중 상태였던 기간(일)
    • 스토리가 테스트 준비 상태였던 기간(일)
    • 스토리가 테스트 중 상태였던 기간(일)

    보고서 오른쪽의 스토리 상태 섹션에서 보고서를 필터링하여 선택한 상태의 스토리 주기 시간을 볼 수 있습니다. 차트는 각 스토리의 주기 시간을 선택한 상태의 모든 기간의 누적 합계로 표시합니다.

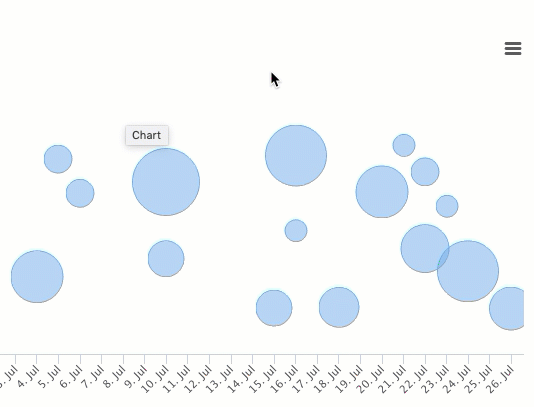

    차트의 영역에 스토리가 너무 많고 거품이 보고서에 가득한 경우 보고서의 특정 영역을 확대하여 더 명확하게 볼 수 있습니다.

    주기 시간 확대/축소

    번업, 번다운 및 누적 플로우 다이어그램 보고서를 사용자 지정할 수 있습니다. 자세한 내용은 Agile 2.0 Dashboards 보고서 사용자 지정 문서를 참조하십시오.
