프로젝트의 재무 관리

  • 릴리스 버전: Australia
  • 업데이트 날짜 2026년 03월 12일
  • 소요 시간: 12분
  • 프로젝트 작업 공간에서 예산, 비용 계획을 예측으로, 실제 경비를 경비 라인으로 관리하고, 인건비를 생성하고, 재무 기준선을 생성하고, 프로젝트의 재무 성과를 필요한 주기로 보고, 분석하고, 비교합니다.

    포괄적인 재무 뷰를 사용하면 선택한 항목의 계획 및 실제 비용, 예측(이전 명칭은 EAC - 완료 시 예상치), 남은 예상치(이전 명칭은 ETC - 완료까지 예상치), 실제(이전에는 현재까지 실제) 등을 이해할 수 있습니다. 비용 계획을 관리하고 경비 라인을 연결하여 계획 수립 항목의 실제 값을 반영하도록 처리할 수 있습니다.

    비용 및 이익 또는 기준선 비교 뷰에서 재무 데이터를 Microsoft Excel 또는 CSV 파일로 익스포트하고 이해 관계자와 공유하여 프로젝트 및 포트폴리오의 재무 성과를 검토합니다.

    비용 뷰

    계획된 비용을 예측하고, 비용 계획 및 경비 라인을 생성 및 관리하여 프로젝트의 재무 성과를 추적하고 최신 비용과 실제 값을 검토합니다.

    비용 화면에서 다음을 수행할 수 있습니다.
    • 프로젝트 관리자는 여러 프로젝트 수준에 걸쳐 재무 데이터를 관리할 수 있는 가시성과 능력을 향상할 수 있습니다. 재무 비용 뷰에는 하위 프로젝트의 비용 계획 및 경비 라인이 표시되므로 재무를 추적할 수 있습니다.
    • 상위 프로젝트 위젯에는 예측 비용 및 경비의 통합 값이 표시됩니다.
    • 상위 계획 수립 항목의 비용 뷰에서 직접 하위 프로젝트 또는 요구에 대한 프로젝트/요구 열을 사용하여 비용을 식별하고 관리합니다.
    • 최소 시간 척도 뷰에서 월별 또는 기간별로 값을 두 번 클릭하여 편집하여 향후 회계 기간 동안의 모든 비용 계획 값을 다시 예측합니다.
    • 프로젝트의 비용 계획을 관리합니다. 자세한 내용은 비용 계획 추가, 편집 또는 삭제 문서를 참조하십시오.
    • 프로젝트에 대한 경비 라인을 추가하거나 편집하여 계획된 경비 또는 계획되지 않은 경비를 기록합니다. 자세한 내용은 경비 라인 추가 또는 편집 문서를 참조하십시오.
    • 회계 기간에 대한 인건비를 생성합니다. 자세한 내용은 인건비 생성 문서를 참조하십시오.
    • 기준선을 만들고 비교하여 프로젝트의 재무 스냅샷을 캡처합니다. 자세한 내용은 프로젝트의 재무 기준선 생성 및 비교 문서를 참조하십시오.
    • 계획 수립 항목의 재무 데이터에 대한 대략적인 개요를 가져오도록 위젯을 구성합니다.
    • 하위 프로젝트의 모든 재무 상세 정보가 집계되어 상위 프로젝트의 비용 계획 및 위젯에 표시됩니다.
    팁:
    비용 뷰는 개인화 아이콘(개인화 기어 아이콘)을 사용하고 사용자 기본 설정을 저장하여 열, 시간 범위 보기 등을 숨기거나, 보거나, 조정하는 사용자 지정 항목을 유지하여 왼쪽 창 열을 사용자 지정할 수 있는 향상된 사용자 경험을 제공합니다.

    다중 통화

    복수 통화 기능을 사용하면 계획 수립 항목의 재무를 기능 통화와 투자 통화의 두 가지 통화로 관리할 수 있습니다. 기능 통화는 일반적으로 계획 수립 항목의 재무 계획, 예산 편성 및 추적에 사용되는 기본 통화를 기반으로 관리자가 정의합니다.

    이제 재무 사용자는 투자 통화로 다음 재무 활동을 수행할 수 있습니다.
    • 투자 통화를 선택할 수 있습니다.
    • 계획된 경비와 실제 경비를 추적합니다.
    • 예산을 할당하고 관리합니다.
    • 단순 재무 데이터를 봅니다.
    중요사항:
    신규 고객은 com.snc.ppm_multicurrency복수 통화 기능과 예약된 작업을 활성화하여 복수 통화 필드에 채우기.

    이 기능을 사용하면 전역 수준에서 재무 보고 작업을 수행하고 재무 기록의 실시간 통화 환산을 확인할 수 있습니다.

    글로벌 또는 다국적 수준에서 운영되는 조직에서는 작업이 한 위치에서 계획 및 자금 조달되고 다른 위치에서 실행됩니다. 각각은 계획 수립 단계에서 사용된 것과 다른 통화를 사용할 수 있지만, 복수 통화를 사용하면 모든 통화를 사용하여 계획 수립 항목을 쉽게 관리하고 추적할 수 있습니다.

    한 가지 통화로 재무를 모니터링 및 추적하고 다른 통화로 비용을 캡처할 수 있습니다.

    복수 통화를 사용하면 로케일에 정의된 기능 통화 사용을 제한하는 대신 계획 수립 항목에 대해 선택한 통화로 모든 비용을 볼 수 있습니다. 계획 수립 항목의 투자 통화를 선택하는 방법에 대한 자세한 내용은 다음 문서를 참조하십시오 프로젝트에 대한 복수 통화 구성.

    재무 기록과 위젯에는 통화 선택에 따른 비용이 표시됩니다.
    주:
    비용 계획, 이익 계획 또는 경비 라인 또는 투자 예산이 생성되면 투자 통화를 변경할 수 없습니다. 계획 수립 항목에 대해 캡처된 재무 기록이 없는 한 투자 통화를 변경할 수 있습니다.

    디스플레이 모드

    프로젝트 작업 공간계획 수립 항목에 대한 재무 페이지에서는 표시 모드 드롭다운 전환을 통해 여러 모드 간에 전환하여 계획 수립 항목의 다양한 형식의 재무 정보를 볼 수 있습니다. 이러한 뷰는 프로젝트 관리자와 자금 지원 사용자가 재무 계획 수립 작업을 수행하는 데 도움이 되는 관련성 있고 포커스적인 정보를 제공합니다.
    • 예측
    • 예산 대 예측
    • 계획된 것과 실제 비교
    • 계획됨
    재무 기금 조성 역할 [it_portfolio_manager]이 있는 사용자에게는 예산 대 예측 대신 예산 할당 옵션이 표시됩니다.
    표 1. 디스플레이 모드 값
    모드
    예측 계획 수립 항목의 전체 범위에 대한 실제, 남은 예상치 및 예측을 봅니다.

    시간 단위를 사용하여 지난 회계 기간의 실제 값과 현재 및 향후 회계 기간의 계획된 비용을 봅니다.

    예산 대 예측 회계 기간의 예산, 실제 및 편차를 보고 계획 수립 항목의 전체 범위에 대한 예측 값을 봅니다.
    이 모드를 사용하여 다음을 수행할 수 있습니다.
    • 최신 예측을 서로 다른 시간 단위에서 승인된 예산과 비교합니다.
    • 회계 기간 수준에서 지난 회계 기간의 예산과 실제 예산, 현재 및 미래 회계 기간의 예산과 계획된 예산을 비교합니다.
    예산 할당(자금 조달 역할) 회계 기간의 예산, 실제 및 편차를 보고 계획 수립 항목의 전체 범위에 대한 예측 값을 봅니다.
    이 모드를 사용하여 자금 사용자는 다음을 수행할 수 있습니다.
    • 최신 예측을 보고 작업 항목에 승인할 수 있는 예산을 입력합니다.
    • 지난 회계 기간의 편차를 분석하고 향후 회계 기간의 예산 할당 작업을 수행합니다.
    • 최신 예측을 승인된 예산과 비교하고 필요한 경우 예산을 수정합니다.
    계획된 것과 실제 비교 과거 및 현재 회계 기간의 계획된 비용을 실제 경비와 비교하고 향후 회계 기간 동안 계획된 비용을 봅니다.
    계획됨 전체 범위에 대해 계획된 비용만 보고, 인라인 편집 기능을 사용하여 계획된 비용을 관리합니다.
    주:
    마지막으로 선택한 뷰가 사용자 기본 설정으로 저장됩니다.
    표 2. 재무 사용자의 기본 표시 모드 및 접근 수준
    사용자 역할 기본 모드 역할 수준 액세스
    it_portfolio_manager 예산 할당 예산을 할당 및 승인하고 비용 계획 및 경비 라인을 관리합니다.
    it_project_manager 예측 비용 계획 및 경비 라인을 관리합니다.
    business_stakeholder 예측 재무 데이터를 봅니다.

    기준선 뷰

    재무를 생성하여 프로젝트의 재무 변경 스냅샷을 캡처합니다. 스케줄러 작업을 사용하여 필요한 주기에 따라 요청 시 기준선을 수동 또는 자동으로 생성할 수 있습니다. 자세한 내용은 기준선 생성을 참조하세요
    주:
    상위 프로젝트에서 생성된 기준선에는 모든 하위 프로젝트의 비용 계획 및 경비 라인이 포함되어 프로젝트 및 하위 프로젝트의 재무 성과를 계산하고 더 잘 세분화할 수 있습니다.
    기준선을 비교 하여 기준선에 대한 최신 상태 간의 비용 차이 또는 두 기준선 간의 비용 차이를 비교합니다.
    주:
    각 기준선은 생성 순서에 따라 번호로 태그가 지정됩니다. 현재 재무 기준선은 실시간으로 재무 상세 정보를 캡처하며 항상 플래그 아이콘( 현재 기준선을 나타내는 플래그 아이콘)으로 표시됩니다.

    이제 재무 기준선에서 복수 통화를 사용하는 고객의 투자 통화를 캡처합니다.

    프로젝트 기준선에는 다음과 같은 재무 메트릭이 투자 통화로 포함됩니다.
    • 투자 통화
    • 총 계획 비용
    • 계획된 혜택
    • 계획된 수익
    • 예산 비용
    투자 기준선 수준에서 해당 투자 기준선이 자동으로 생성됩니다. 이 기준선은 다음을 캡처합니다.
    • 계획된 비용
    • 실제 비용
    • 계획된 혜택
    • 실제 혜택
    • 총 예산
    • Capex, Opex 및 해당 필드의 세부 항목
    • 혜택 등
    모든 값은 해당 투자 통화와 함께 채워집니다.
    이제 비용 계획 기준선은 투자 통화 필드와 함께 실제 비용 값을 투자 통화로 저장합니다. 이익 계획 기준선은 관련 통화와 함께 투자 통화로 이익 값을 캡처합니다. 세부 항목 수준(예: 회계 기간 또는 월별 세부 항목)에서 실제 비용 및 실제 이익 값은 실제 값이 있는 투자 통화로 채워집니다.
    주:
    복수 통화를 사용한 재무 기준선 비교는 아직 지원되지 않습니다.
    목록 뷰를 사용하여 계획 수립 항목과 투자 기준선을 볼 수 있습니다. pm_project_baseline 목록에 액세스하여 프로젝트 기준선을 보고 sn_invst_pln_invst_investment_baseline 투자 기준선을 봅니다.

    기준선 비교 뷰는 두 기준선 간의 차이를 이해하는 데 도움이 됩니다.

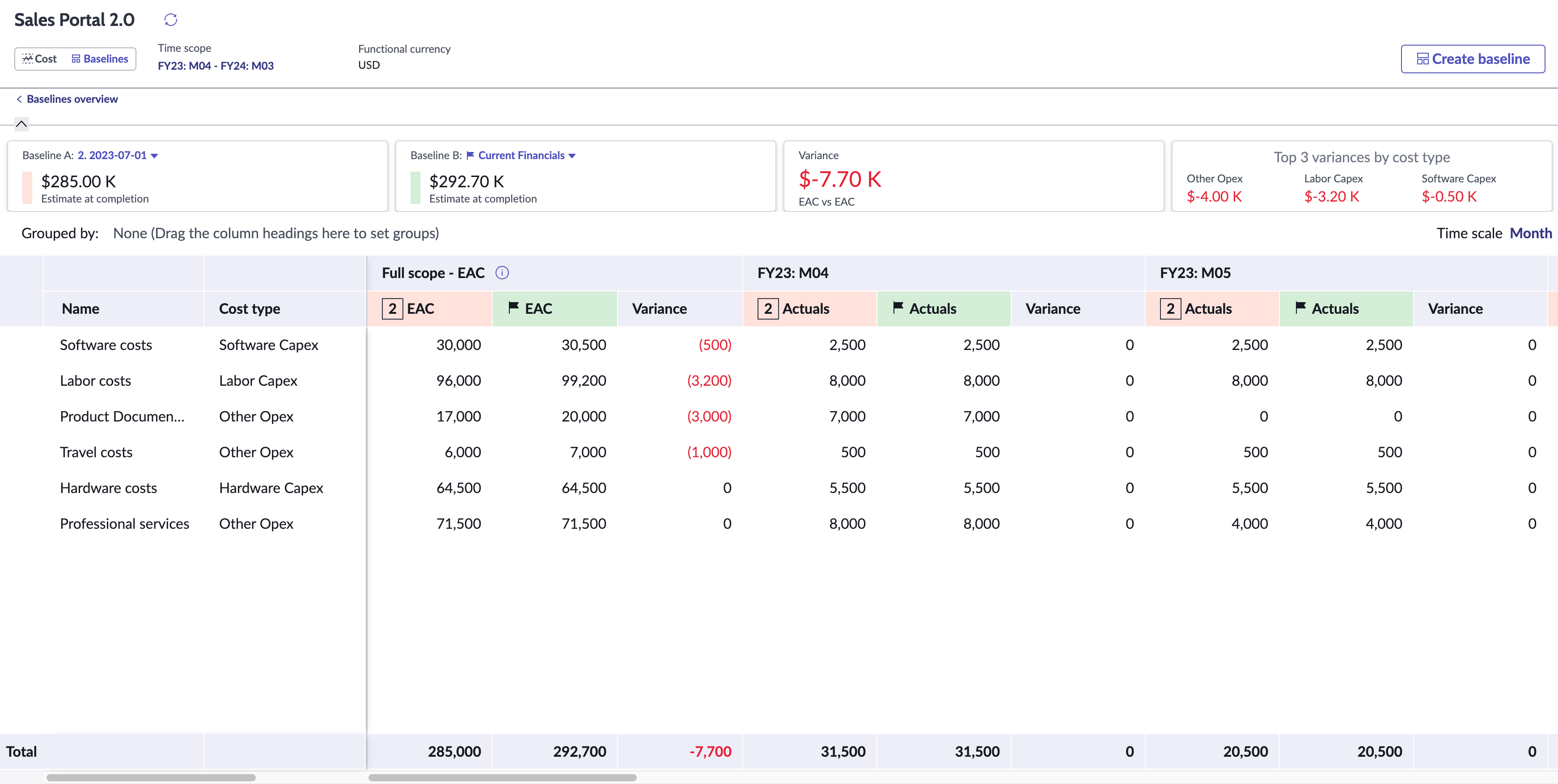

    기준선 비교 뷰.

    기준선을 비교할 때 위젯을 사용하여 다음을 볼 수 있습니다.
    • EAC를 표시하는 각 기준선에 대한 두 개의 전용 위젯입니다.
    • 세 번째 위젯에는 선택한 기준선의 EAC 값 간의 총 분산이 표시됩니다.
    • 네 번째 위젯에는 비용 유형별로 전체 분산에 기여하는 상위 3개의 분산이 표시됩니다.
    위젯과 헤더 행은 선택한 기준선을 쉽게 식별할 수 있도록 색상으로 구분되어 있습니다.
    팁:
    위젯 중 하나에서 기준선의 이름을 선택하여 비교 뷰에서 서로 다른 기준선 사이를 전환합니다.

    기준선을 비교할 때 관련 비용 유형, 전체 범위의 EAC, 실제 경비 및 계획된 비용의 세부 항목 보기가 포함된 비용 계획 목록을 얻을 수 있습니다.

    기본적으로 세부 항목 뷰의 시간 척도는 월로 설정됩니다.
    • 시간 척도 옵션을 사용하여 월별, 분기별 및 연도별 수준으로 비교 세부 항목 뷰를 봅니다.
    • 시간 범위를 선택하여 회계 기간, 위젯의 데이터 및 비교 테이블을 필터링합니다.
    위젯과 헤더 행은 선택한 기준선을 쉽게 식별할 수 있도록 색상으로 구분되어 있습니다.
    팁:
    첫 번째 또는 두 번째 위젯에서 기준선 이름을 선택하여 서로 다른 기준선을 비교합니다.

    2023-10-01, 기준선 A, 및 현재 재무, 기준선 B의 두 기준선에 대한 비교 보기의 예를 살펴보겠습니다.

    서로 다른 타임스탬프로 캡처된 두 기준선 간에 실제, 계획 및 EAC를 비교하는 방법

    선택한 기준선의 경우 생성 날짜를 기준으로 테이블에 생성 날짜로부터 지난 회계 기간의 실제 값과 현재 및 향후 회계 기간에 대한 계획된 값이 표시됩니다.

    2023년 7월부터 2024년 6월까지인 계획 수립 항목을 고려합니다. 기준선 A는 2023-10-01에 생성되었습니다. 2023년 12월의 현재 재무 기준선을 2023년 10월에 캡처된 기준선과 비교하면 다음과 같습니다.
    1. 기준선 비교 보기에는 2023년 7월부터 2023년 9월까지의 실제 값과 실제 값이 표시됩니다.

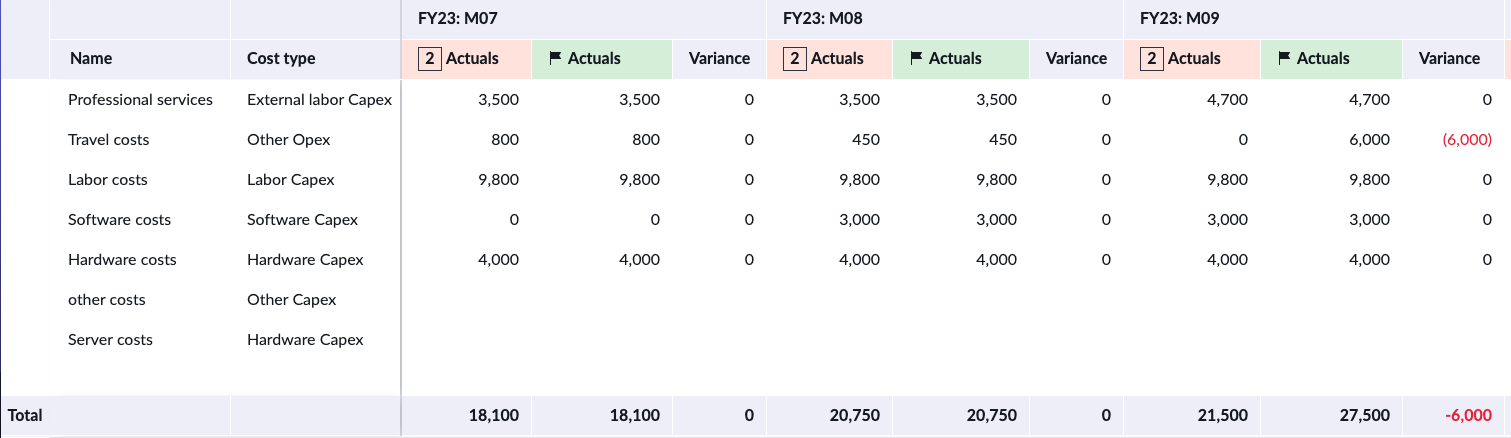

      실제 비용과 실제 비용의 기준선 비교.

    2. 2023년 10월 및 2023년 11월의 계획 대 실제.

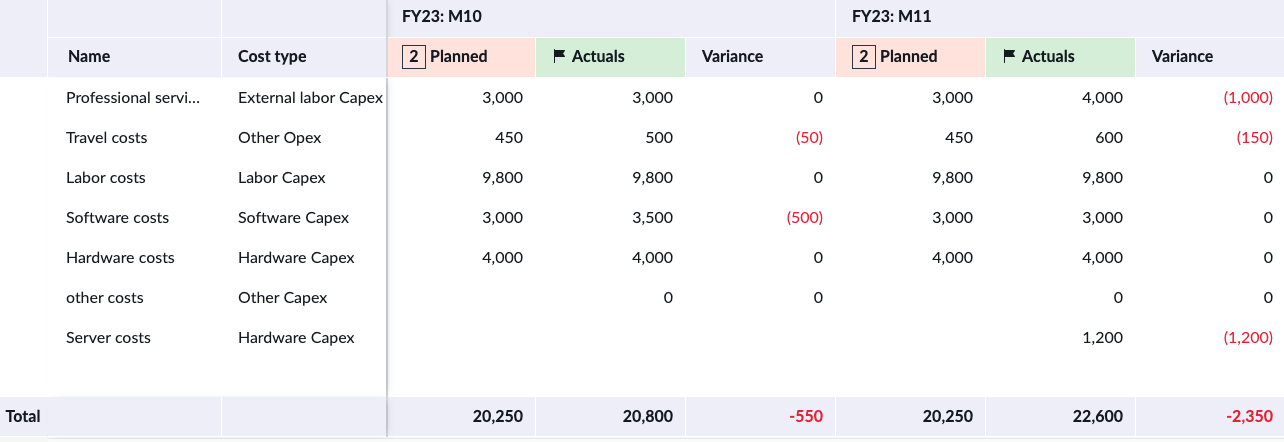

      계획된 비용과 실제 비용의 기준선 비교.

    3. 2023년 12월부터 2024년 6월까지 계획된 항목 비교.

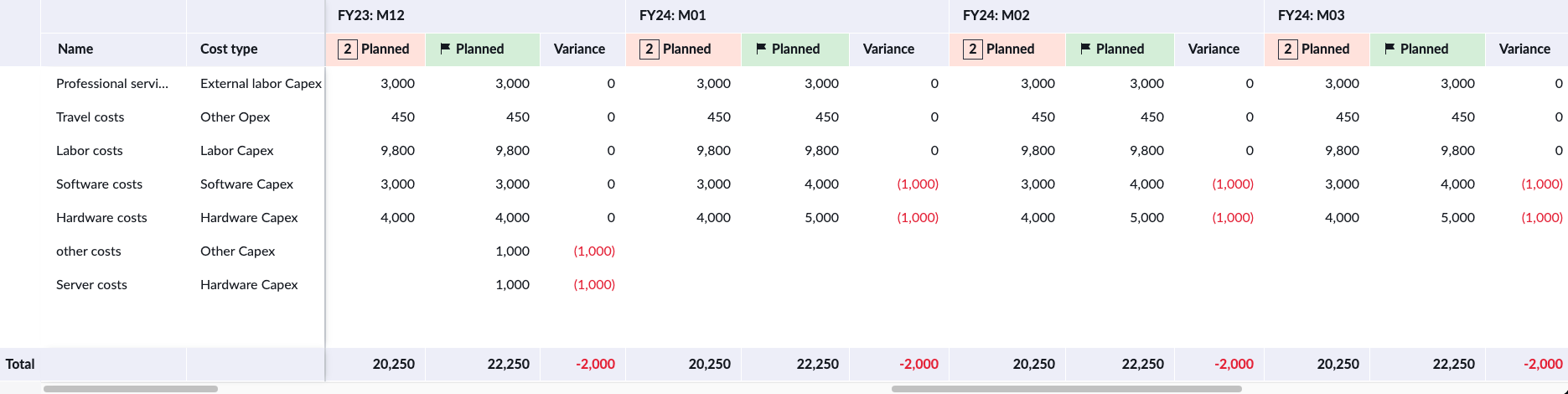

      계획된 비용과 사이의 기준선 비교.

    주:
    열은 마지막 회계 기간까지의 실제 비용과 현재부터 향후 회계 기간까지의 계획된 비용의 합계인 EAC를 계산하도록 정의됩니다.

    예산 할당

    포트폴리오 관리자는 프로젝트에 대한 예산을 관리하고 승인할 수 있습니다. 승인된 예산은 프로젝트 관리자가 작업 실행에 필요한 경비를 계획하고 충족하는 데 도움이 됩니다.

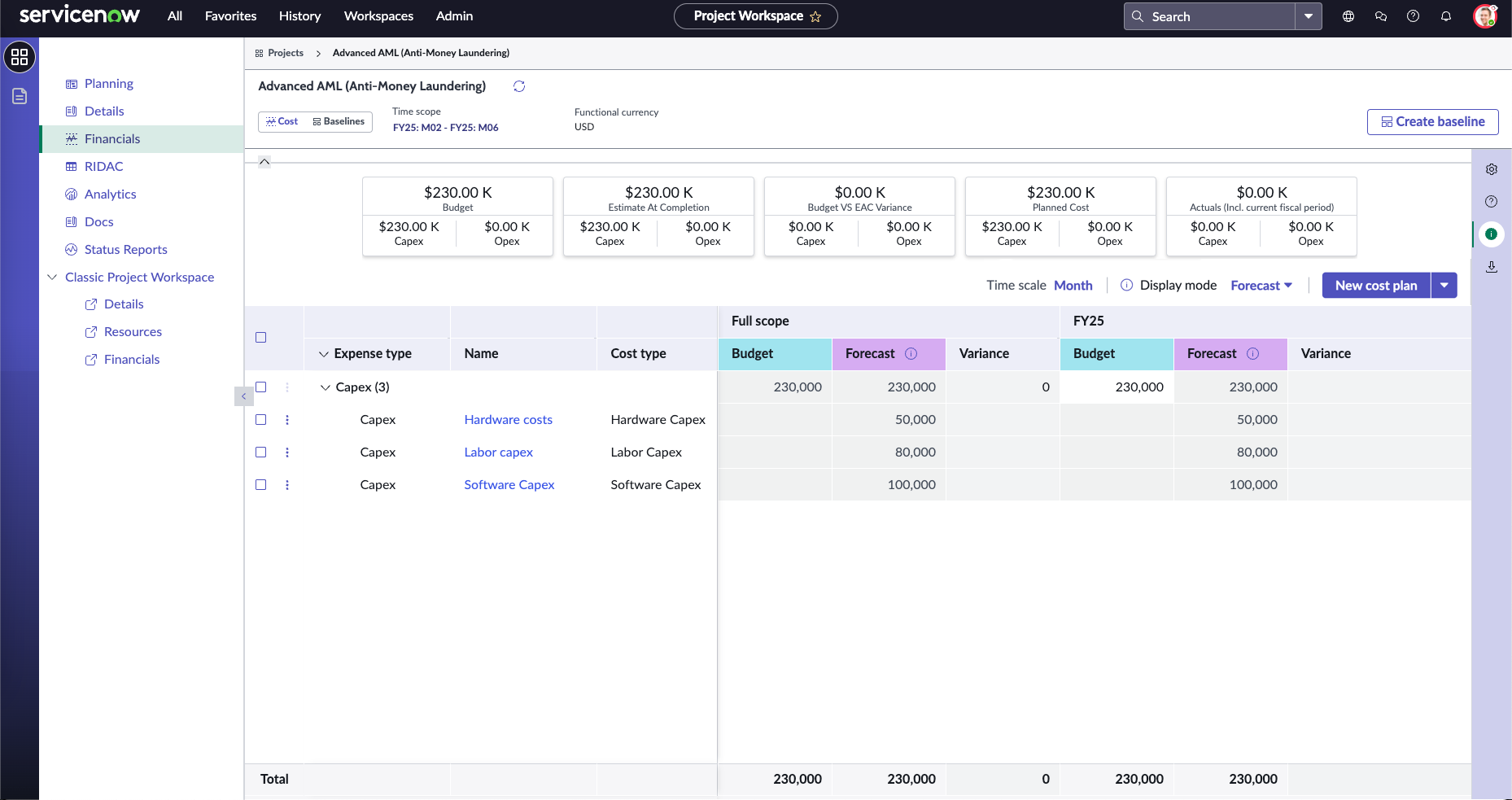

    프로젝트 작업 공간 비용 대 예산.

    린 예산 편성 및 자금 조달 가능성을 사용하여 월별, 분기별 또는 연도별 수준에서 더 짧은 계획 수립 주기에 대한 예산을 계획하고 승인합니다. 린 예산 편성은 포트폴리오 관리자가 승인된 예산으로 얻을 수 있는 가치를 추적하고 향후 회계 기간의 예산을 더 잘 계획하는 데 도움이 됩니다.
    주:
    예산이 월별로 할당되면 총 예산이 분기별 및 연도별 수준으로 롤업됩니다. 마찬가지로 예산이 분기별 또는 연도별 수준에서 할당되면 월별 수준까지 동일하게 세분화됩니다.
    프로젝트의 예산을 할당, 승인 및 처리하는 방법에 대한 자세한 내용은 다음 전략 계획에서 계획 수립 항목의 예산 관리문서를 참조하십시오.
    팁:
    포트폴리오 관리자는 예산 할당 뷰에서 EAC를 검토하여 프로젝트 관리자가 수행한 재무 예측을 이해하고 비용을 예산으로 복사 옵션을 사용하여 계획된 전체 비용을 예산으로 할당합니다.

    비용 유형 속성을 선택하고 인건비, 비인건비 등 개별 비용 유형에 대한 예산을 할당하고 승인합니다.

    프로젝트 관리자는 예산 대 계획된 표시 모드로 전환하여 필요한 시간 단위에 따라 승인된 예산을 볼 수 있습니다. 작업이 진행되고 실제 비용이 캡처되면 예산과 계획된 표시 모드를 사용하여 예산과 실제 비용을 비교하고 필요한 시간 단위에 따라 인라인 편집 기능을 사용하여 실제 비용이 예산을 초과하는 계획된 비용을 다시 예측할 수 있습니다.

    제품 관리자는 Capex별 또는 Opex별, 비용 유형별, 월별, 분기별 또는 연도별 수준에서 필요한 시간 단위별로 최신 비용을 승인된 예산과 비교할 수 있습니다. 비교 뷰는 제품 관리자에게 경비 유형 또는 비용 유형과 회계 기간에 따른 편차를 찾을 수 있는 인사이트를 제공합니다. 제품 관리자는 이 정보를 활용하여 포트폴리오 관리자에게 추가 예산을 요청할 수 있습니다.

    기존 활성 프로젝트의 예산을 클래식 UI넥스트 경험에서 로 마이그레이션할 수 있습니다. 의 넥스트 경험 재무에는 월별 세부 항목 및 비용 유형별로 세부적인 수준에서 예산을 쉽게 저장할 수 있는 새로운 예산 데이터 모델이 있습니다. 예약된 작업을 사용하여 활성 프로젝트 및 수요에 대한 예산을 개별적으로 또는 대량으로 마이그레이션할 수 있습니다.
    주:
    마이그레이션된 예산은 필요한 시간 범위에 대한 린 예산 편성을 사용하도록 sn_invst_pln_invst_budget 테이블에 캡처됩니다.
    예산 분배 논리

    예산 할당 접근 방식은 데이터 인식 예산 분배를 도입하여 완료된 기간의 실제 값과 향후 기간의 계획된 비용의 우선순위를 지정합니다. 시스템은 실제 값 또는 EAC(완료 시 예상치) 값을 사용할 수 있는지 여부와 회계 기간이 과거, 현재 또는 미래인지 여부에 따라 서로 다른 분배 전략을 사용합니다.

    예산 할당 논리는 과거 회계 기간, 현재 회계 기간 및 향후 회계 기간의 세 가지 중점 영역으로 나뉩니다.
    1. 이미 종료된 과거 회계 기간입니다.
      • 실제 값이 있으면 예산은 실제 지출에 비례하여 배분됩니다. 총 예산 금액이 총 실제값과 같으면 분포가 실제 값과 정확히 일치합니다.
      • 실제 값이 없으면 예산이 지난 회계 기간 동안 균등하게 분배됩니다.
    2. 현재 회계 연도는 과거 회계 기간과 미래 회계 기간을 모두 사용할 수 있는 연중 시나리오와 같습니다.
      • 과거 또는 완료된 회계 기간의 경우 시스템은 실제 경비와 비례하여 예산을 분배합니다. 실제 경비가 없으면 예산은 0으로 할당됩니다.
      • 현재 및 미래 회계 기간에 대해 계획된 비용이 있는 경우 나머지 예산은 계획된 비용에 비례하여 분배됩니다.
      • 현재 및 향후 회계 기간 동안 계획된 비용이 없으면 예산이 회계 기간 전체에 균등하게 분배됩니다.
    3. 향후 회계 기간
      • 계획된 비용이 있는 경우 남은 예산은 계획된 비용에 비례하여 분배됩니다.
      • 계획된 비용이 없으면 나머지 예산은 나머지 회계 기간 동안 균등하게 분배됩니다.
    표 3. 재무 기록에 기반한 예산 분배
    회계 기간 사용 가능한 재무 데이터 배포 방법
    과거 회계 실제 경비 실제 값에 비례
    과거 회계 재무 기록 없음 예산 할당 없음
    현재 연도 - 과거 회계 실제 경비 실제 값에 비례하는 예산 할당
    현재 연도 – 남은 개월 수 계획된 비용 있음 계획된 비용에 비례하는 예산 할당
    현재 연도 – 남은 개월 수 계획된 비용 없음 균등 분포
    향후 회계 기간 계획된 비용 있음 계획된 비용에 비례하는 예산 할당
    향후 회계 기간 재무 기록 없음 균등 분포

    혜택 계획

    금전적 이익 계획은 계획 수립 항목을 실행하는 동안 발생하는 잠재적 이익을 캡처합니다. 비금전적 이익 계획은 계획 수립 항목을 실행하는 동안 발생하는 잠재적인 비재무적 이익을 캡처합니다. 금전적 이익 계획비금전적 이익 계획을 만들고 관리하여 계획 수립 항목의 잠재적 이익을 파악할 수 있습니다.

    재무 기록 페이지에서 이익 계획 탭으로 이리저리 전환하는 대신 이제 비용 및 이익 뷰에서 모든 비용 계획과 이익 계획을 원활하게 관리할 수 있으며 측면 패널과 그리드에서 새로운 재무 환경을 활용하여 금전적 이익 계획을 빠르게 예측하고 추적할 수 있습니다.

    단순 재무

    단순 재무를 사용하면 비용 뷰에서 비용 계획을 캡처하지 않고도 상세 페이지에서 상위 수준의 예비 계획된 Capex, Opex, 이익 등을 입력할 수 있습니다. 계획된 비용과 실제 비용이 캡처될 때까지 필요에 따라 단순 재무 값을 업데이트할 수 있습니다.

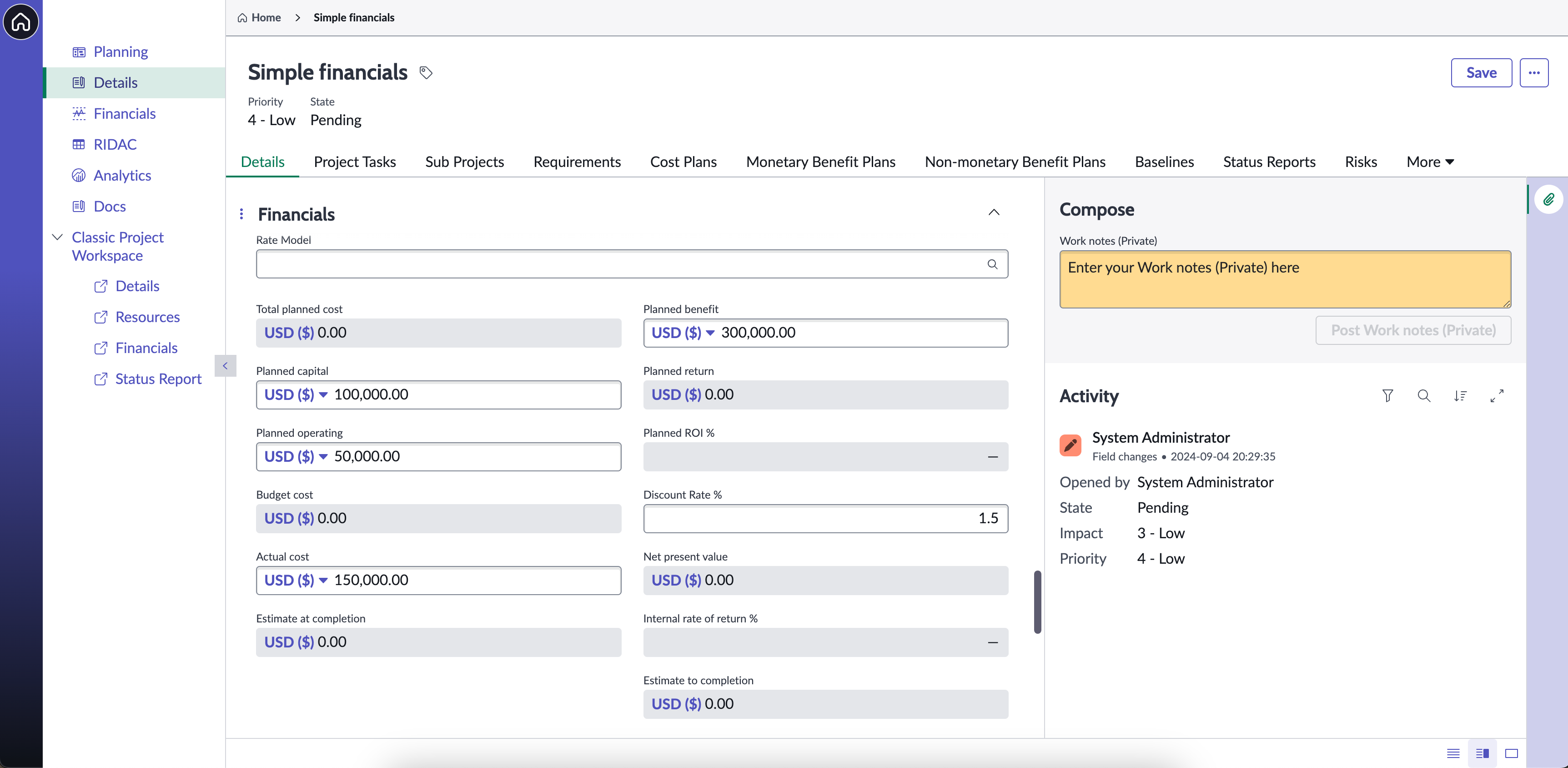

    상세 페이지에 프로젝트 작업 공간있는 단순 재무 뷰입니다.

    기준선 기능을 사용하면 기준선에서 이러한 단순 재무 가치를 캡처하여 기존 기준선과 비교할 수 있습니다. 다음을 수행할 수 있습니다.
    • 단순 재무를 재예측하고 기준선 목록에서 현재 재무를 선택하여 비교합니다.
    • 프로젝트가 진행됨에 따라 계획된 경비와 실제 경비를 캡처하고 재무 기준선을 단순 재무 기준선과 비교하여 프로젝트의 재무 성과를 추적합니다.
