Cálculos de lead time
O tempo de lead (em dias) de um produto do fornecedor consiste no tempo para fornecimento, integração do fornecedor, compra e envio de um produto do fornecedor, modelo de produto ou uma categoria de produto. Cada uma dessas durações é usada para calcular o lead time total que determina o número de dias para executar uma ordem de compra.
Tempo de integração do fornecedor
O tempo de integração do fornecedor indica o número médio de dias para integrar um novo fornecedor para um produto de uma categoria. O valor padrão inicial é 15 dias, conforme definido na propriedade sn_shop.default.supplier.onboard.time da tabela de propriedades de compra.
Quando uma requisição de compra é criada para um produto do fornecedor, ela pode ter uma tarefa de compra do tipo integração do fornecedor. Com o tempo, conforme as requisições de compra são concluídas, o tempo de integração de um fornecedor é atualizado automaticamente da seguinte forma:
Para uma categoria de produto: Tempo de integração do fornecedor = Soma [Duração real das tarefas do fornecedor para requisições de compra com linhas de compra em uma categoria]/Número de tarefas de integração do fornecedor.
| Requisição de compra A para o fornecedor A | Requisição de compra B para o fornecedor B | Requisição de compra C para o fornecedor C |
|
|
|
| Tempo calculado de integração do fornecedor em dias | ||
Nota: Se o cálculo produzir um decimal, sempre arredonde para cima, independentemente do valor. |
||
Tempo de fornecimento
O tempo de fornecimento indica o número médio de dias necessários para obter um produto de um fornecedor, se o fornecimento for necessário para produtos de uma categoria.
O valor padrão inicial é de três dias, conforme definido na propriedade sn_shop.default.sourcing.time da tabela de propriedades de compra. Este valor é atualizado ao longo do tempo, conforme as solicitações de fornecimento de um produto do fornecedor são concluídas.
- Os valores de duração real de todas as solicitações de fornecimento de produtos do fornecedor são considerados. Uma média desses valores é calculada. Esta média é o novo tempo de fornecimento padrão para este produto do fornecedor.
- Quando o tempo de fornecimento é atualizado para um produto do fornecedor, ele é recalculado para o modelo de produto relacionado como uma média dos tempos de fornecimento de todos os produtos do fornecedor.
- Quando o tempo de fornecimento é atualizado para um modelo de produto, ele é recalculado para a categoria de produto relacionada como uma média dos tempos de fornecimento de todos os modelos de produto.
Para qualquer novo modelo de produto, o tempo de fornecimento é o mesmo que a categoria do modelo referenciado. Para qualquer novo produto do fornecedor, o tempo de fornecimento é o mesmo que o modelo de produto referenciado.
- Se a categorização de gastos de uma categoria de produto for Não endereçável, o tempo de fornecimento será sempre 0.
- Se a linha de compra estiver no estado Encerrado Cancelado, isso indica que o fornecimento não ocorreu para essa linha de compra. Nesse caso, o tempo médio de fornecimento do produto do fornecedor não é atualizado.
Exemplo de cálculo de tempo de fornecimento:
| Solicitação de fornecimento A para MacBooks | ||
| Duração real = 16 dias | ||
Linha de compra 1 – Revendedor Um MacBook
|
Linha de compra 2 – MacBook B de revenda
|
Linha de compra 3 - Apple MacBook (assuma que o tempo de fornecimento atual é de 11 dias)
|
| Solicitação de fornecimento B para Lenovo Think Pads | ||
| Duração real = 22 dias | ||
Linha de compra 4 – Revendedor A Lenovo Think Pad
|
Linha de compra 5 – Think Pad do Revendedor B
|
|
| Tempo de fornecimento calculado em dias | ||
Nota: Se o cálculo produzir um decimal, sempre arredonde para cima, independentemente do valor. |
||
Tempo de compra
O tempo de compra indica o número médio de dias necessários para concluir o fluxo de trabalho de requisição de compra e criar ordens de compra para produtos de uma categoria.
O valor padrão inicial é cinco dias, conforme definido na propriedade sn_shop.default.purchasing.time da tabela de propriedades de compra. Este valor é atualizado ao longo do tempo, conforme as requisições de compra de um produto do fornecedor são concluídas.
- Os valores de duração real para concluir todas as requisições de compra de produtos do fornecedor são considerados. Uma média desses valores é calculada. Esta média é o novo tempo de compra padrão para este produto do fornecedor.
- Quando o tempo de compra é atualizado para um produto do fornecedor, ele é recalculado para o modelo de produto relacionado como uma média dos tempos de compra de todos os produtos do fornecedor.
- Quando o tempo de compra é atualizado para um modelo de produto, ele é recalculado para a categoria de produto relacionada como uma média dos tempos de compra de todos os modelos de produto.
| Requisição de compra A para o Revendedor A | Requisição de compra B para o Revendedor B | Requisição de compra C para o Revendedor B | Requisição de compra D para o Revendedor A |
|
|
|
|
| Tempo de compra calculado em dias | |||
Nota: Se o cálculo produzir um decimal, sempre arredonde para cima, independentemente do valor. |
|||
Tempo de envio
O tempo de envio indica o número estimado de dias necessários para enviar um produto do fornecedor para um local de entrega. Este valor é recuperado do tempo de envio de um fornecedor.
Sempre que o tempo de envio de um fornecedor for atualizado, os tempos de envio de todos os produtos do fornecedor pertencentes a esse fornecedor serão os mesmos.

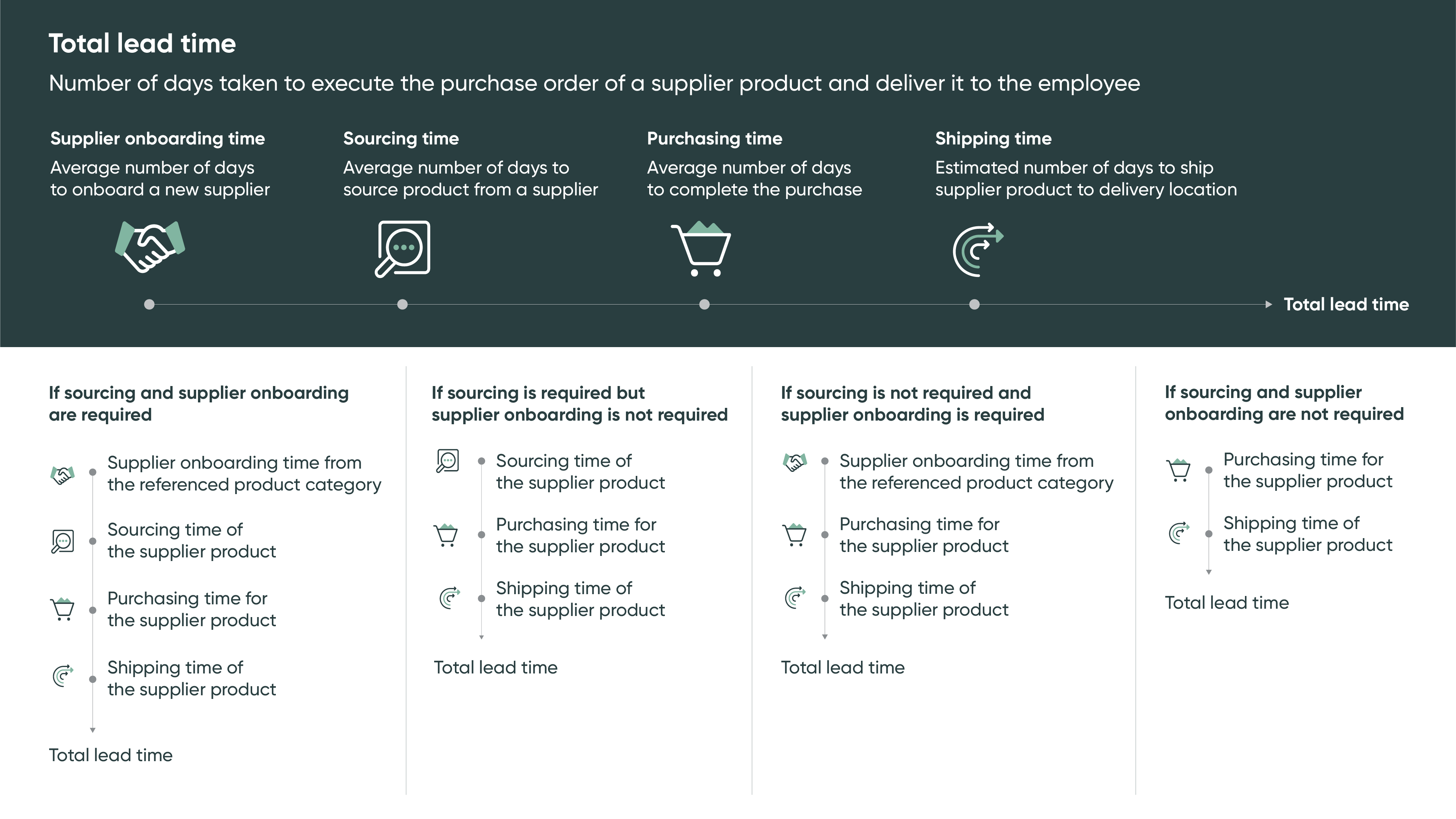

Lead time total
O lead time total indica o número de dias necessários para executar a ordem de compra de um produto do fornecedor e entregá-lo ao funcionário.
- Se o fornecimento e a integração do fornecedor forem necessários,
Prazo total = [Tempo de integração do fornecedor da categoria de produto referenciada] + [Tempo de fornecimento do produto do fornecedor] + [Tempo de compra do produto do fornecedor] + [Tempo de envio do produto do fornecedor].
- Se o fornecimento for necessário, mas a integração do fornecedor não for necessária,
Prazo total = [Tempo de fornecimento do produto do fornecedor] + [Tempo de compra do produto do fornecedor] + [Tempo de envio do produto do fornecedor].
- Se o fornecimento não for necessário e a integração do fornecedor for necessária,
Lead time total = [Tempo de integração do fornecedor da categoria de produto referenciada] + [Tempo de compra do produto do fornecedor] + [Tempo de envio do produto do fornecedor].
- Se o fornecimento e a integração do fornecedor não forem necessários,
Lead time total = [Tempo de compra do produto do fornecedor] + [Tempo de envio do produto do fornecedor].
O tempo de lead total de um produto do fornecedor é recalculado sempre que os valores dos campos acima no formulário de produto do fornecedor são atualizados.
