자원 계획, 운영 자원 계획 및 비용 계획의 마이그레이션

  • 릴리스 버전: Australia
  • 업데이트 날짜 2026년 03월 12일
  • 소요 시간: 4분
  • 자원 계획을 자원 할당으로 마이그레이션하고 관련 비용 계획을 프로젝트 또는 수요의 속성 기반 인건비로 마이그레이션하고 을 사용하여 프로젝트 작업 공간자원 할당을 쉽게 작업할 수 있습니다.

    팁:
    자원 관리자는 다음을 보는 것이 좋습니다. 자원 관리 작업 공간 부트 캠프 자원 관리를 다음으로 넥스트 경험마이그레이션하는 방법에 대해 알아봅니다.

    자원 할당을 위한 자원 계획

    프로젝트 또는 요구의 모든 자원 계획을 계획 수립 속성에 따라 속성 기반 자원 할당으로 마이그레이션하여 프로젝트를 넥스트 경험 쉽게 관리하고 용량 계획을프로젝트 작업 공간 립합니다.

    그룹, 기술 및 역할은 자원 할당으로 마이그레이션되는 자원 계획에 따라 자원 관리에 사용할 수 있는 기본 속성입니다.
    중요사항:
    계획 수립 중, 요청됨, 확인됨, 할당됨, 거부됨 및 완료됨 상태의 자원 계획은 자원 할당으로만 마이그레이션됩니다. 취소됨 및 진행 중 상태의 자원 계획은 마이그레이션되지 않습니다.
    자원 계획의 상태가 자원 할당 상태에 어떻게 매핑되는지 살펴보겠습니다.
    표 1. 자원 계획과 자원 할당 간의 상태 매핑
    자원 계획 상태 자원 할당 상태
    계획됨 또는 요청됨 미할당
    할당됨 승인함
    확인됨 승인함
    완료됨 승인함
    취소됨 또는 진행 중 자원 계획이 마이그레이션되지 않음
    거부됨 승인되지 않음
    자원 계획의 요청된 작업 마이그레이션

    자원 계획이 마이그레이션되면 자원 계획의 기본 속성에 따라 해당 자원 할당이 생성됩니다. 자원 할당은 할당 유형 및 할당 확산의 사용자 지정 선택을 지원하지 않습니다.

    자원 할당은 기본적으로 자원 할당의 균등한 확산만 지원합니다.

    요청됨 상태의 자원 계획의 작업량도 자원 할당으로 마이그레이션됩니다. 예를 들어 자원 계획이 요청됨 상태에 있으며 20시간이 추가로 요청되었지만 아직 승인되지 않은 경우, 새 마이그레이션 플로우는 요청된 20시간을 고려하고 총 작업량이 마이그레이션된 자원 계획에 반영됩니다. 자세한 내용은 다음 스크린샷을 참조하십시오.

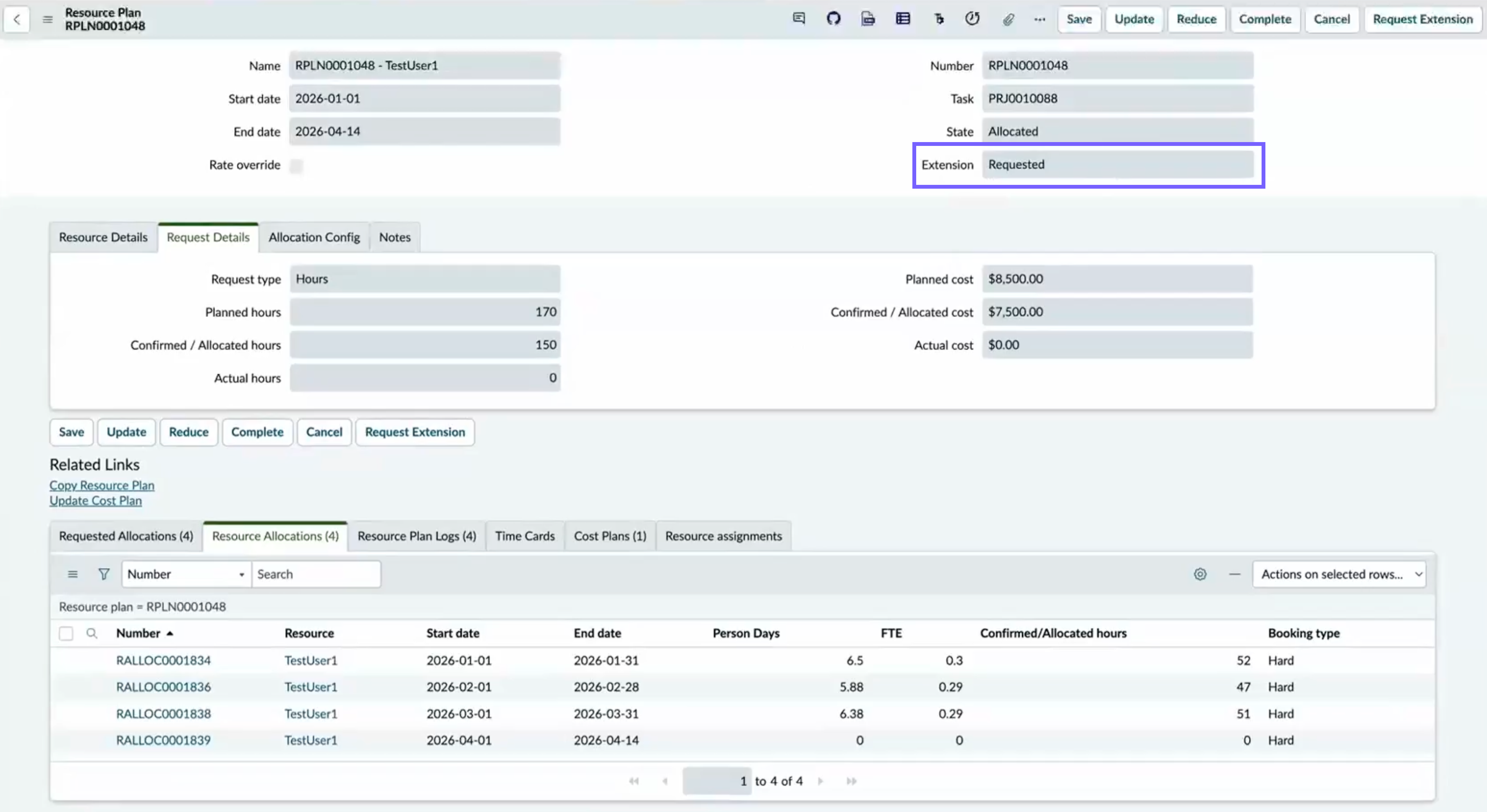

    그림 1. 요청된 상태의 기존 자원 계획
    요청됨 상태의 자원 계획에 대한 클래식 ServiceNow 뷰.

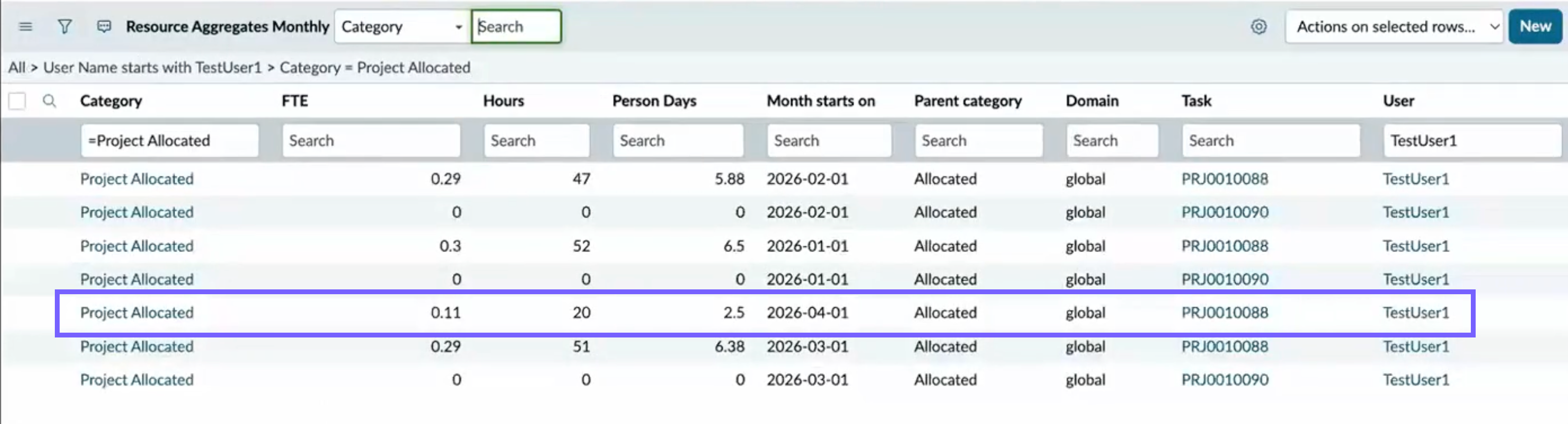

    그림 2. 요청된 할당이 있는 마이그레이션된 자원 계획의 월별 집계
    요청된 작업량이 있는 자원 할당의 월별 할당 뷰입니다.
    자원 계획의 마이그레이션을 사용하는 경우:
    • 자원 계획 수립 중 또는 요청됨 상태의 자원 할당은 계획된 날짜와 계획된 기간을 기반으로 생성되며 기본 상태는 미할당입니다.
    • 할당 유형이 계획된 기간으로 설정됩니다.
    • 할당 확산은 항상 균등입니다.
    • 자원 이름 및 계획된 기간으로 자원 할당을 수용하기 위해 기존 자원 할당이 삭제되고 다시 생성됩니다.
    • 할당된 비용 및 할당된 시간은 계획된 비용 및 계획된 시간으로 복사됩니다.
    • 확인됨 및 할당됨 상태의 자원 계획에 대한 실제 시간은 자원 계획과 함께 유지됩니다.
    주:
    기본 속성, 그룹, 기술 및 역할의 고유한 조합마다 하나의 자원 할당만 생성되고 선택한 구성원 기본 설정으로 자원 계획이 생성된 경우에는 모든 사용자에 대해 하나씩 생성됩니다. 마이그레이션 후 기존 조합 중 하나를 사용하여 자원 할당을 생성하면 사용 가능한 자원 할당이 새 요청으로 업데이트됩니다.
    자원 할당으로 마이그레이션하는 동안 할당 등고선
    자원 계획의 기존 할당 윤곽선은 자원 할당으로 마이그레이션하는 동안 유지됩니다.
    기존 등고선을 유지관리하면 계획된 작업량, 타이밍 및 작업량 분배가 마이그레이션 전후에 일관성 있게 유지됩니다. 동일한 할당 등고선을 그대로 유지하면 중단 없이 진행 중인 작업을 계속 관리하고, 정확한 용량 및 사용률 인사이트를 유지하며, 재무 및 자원 계획에 원래 의도가 반영된다는 것을 신뢰할 수 있습니다. 이러한 원활한 전환을 통해 할당을 다시 계획하거나 수동으로 조정할 필요 없이 자신 있게 작업 공간 환경을 채택할 수 있습니다.

    자원 계획을 자원 할당으로 마이그레이션

    서로 다른 상태의 자원 계획.

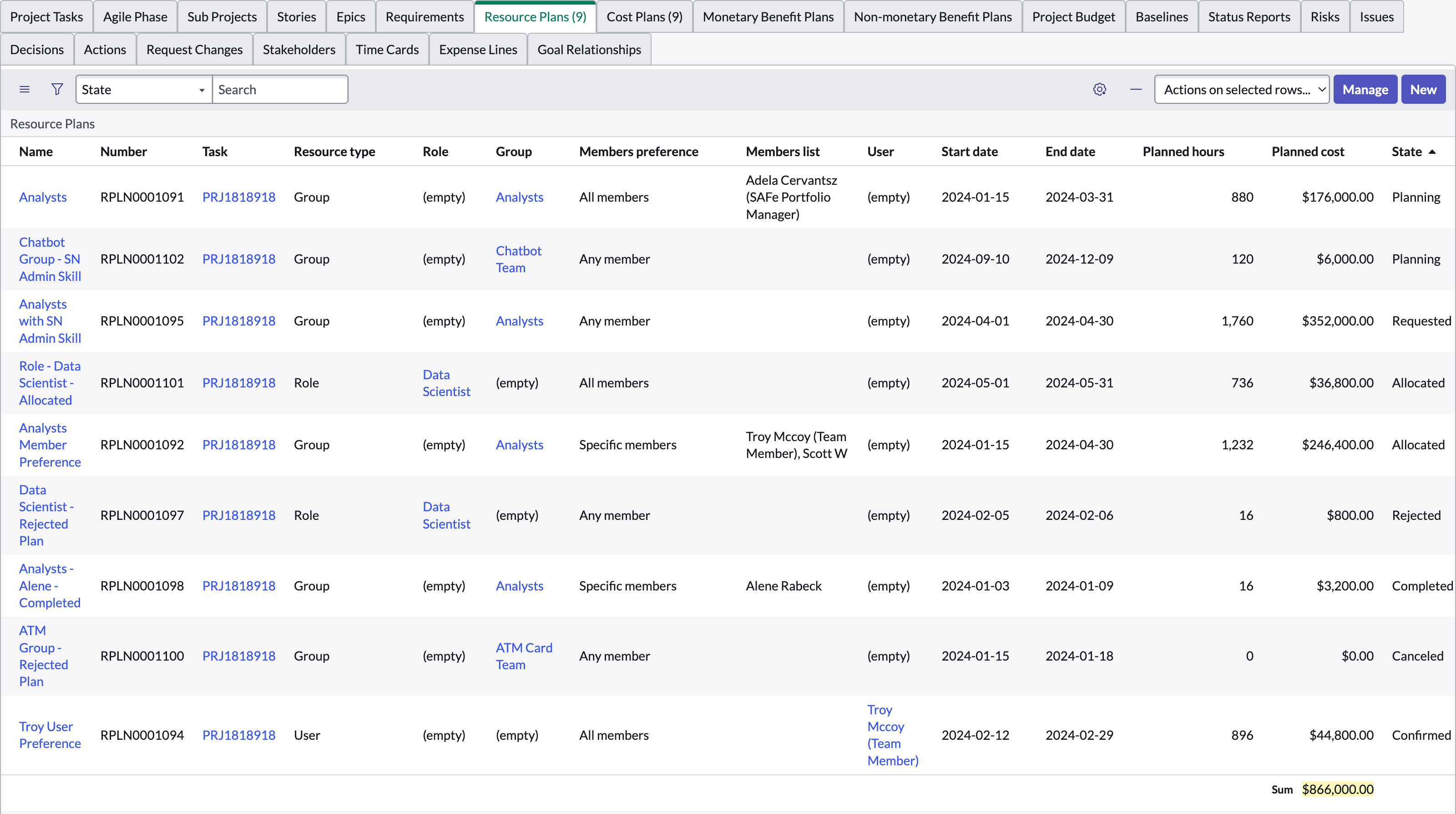

    자원 계획 목록.

    자원 계획이 자원 할당으로 마이그레이션되었습니다.

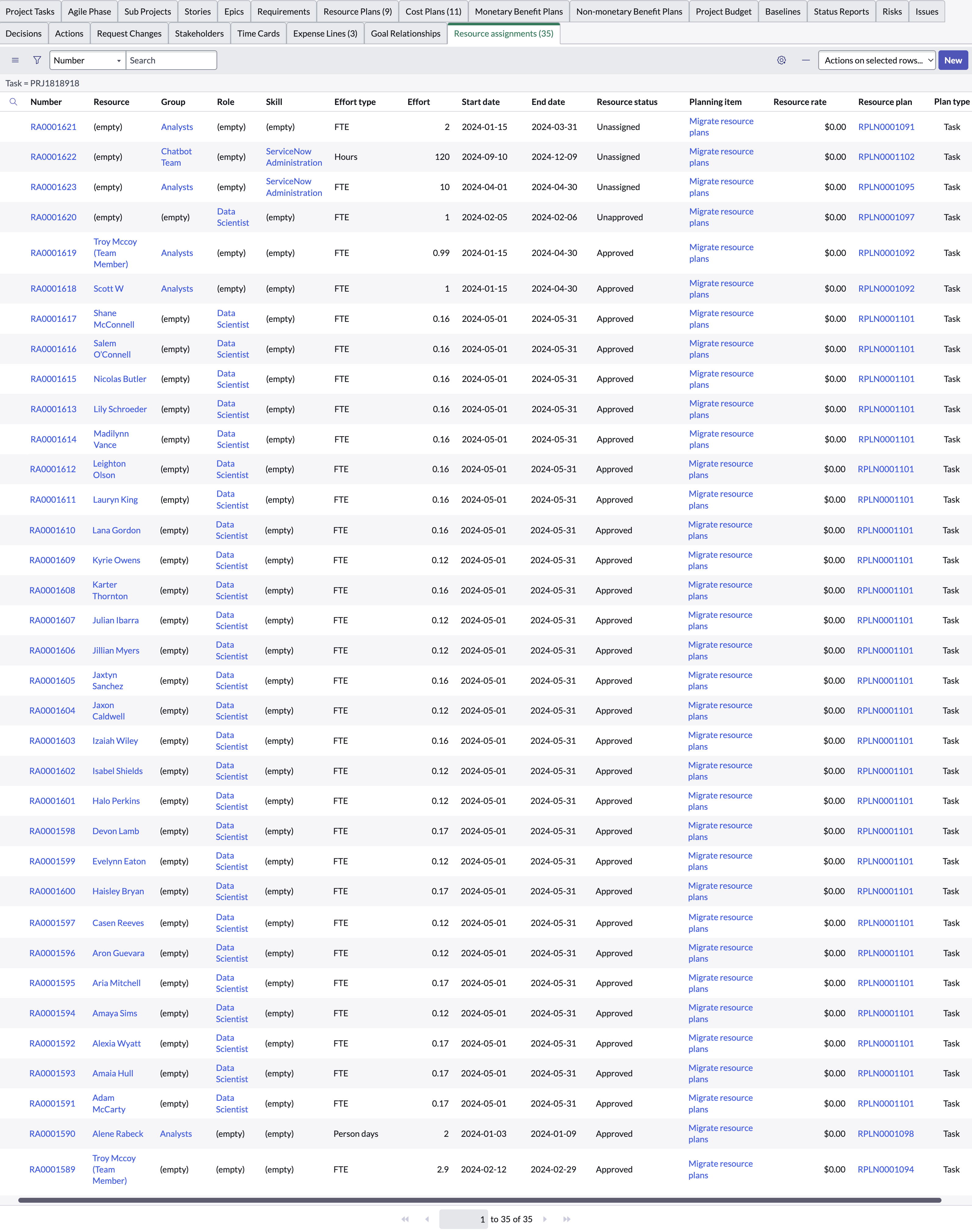

    자원 할당 목록.

    운영 자원 할당에 대한 운영 자원 계획

    또한 운영 자원 계획은 동일한 논리에 따라 운영 자원 계획을 운영 자원 할당으로 마이그레이션합니다.
    중요사항:
    할당됨 및 완료됨 상태의 운영 자원 계획은 운영 자원 할당으로만 마이그레이션됩니다.

    마이그레이션 후 운영 자원 계획의 요청 유형이 시간으로 변경됩니다.

    운영 자원 계획을 운영 자원 할당으로 마이그레이션

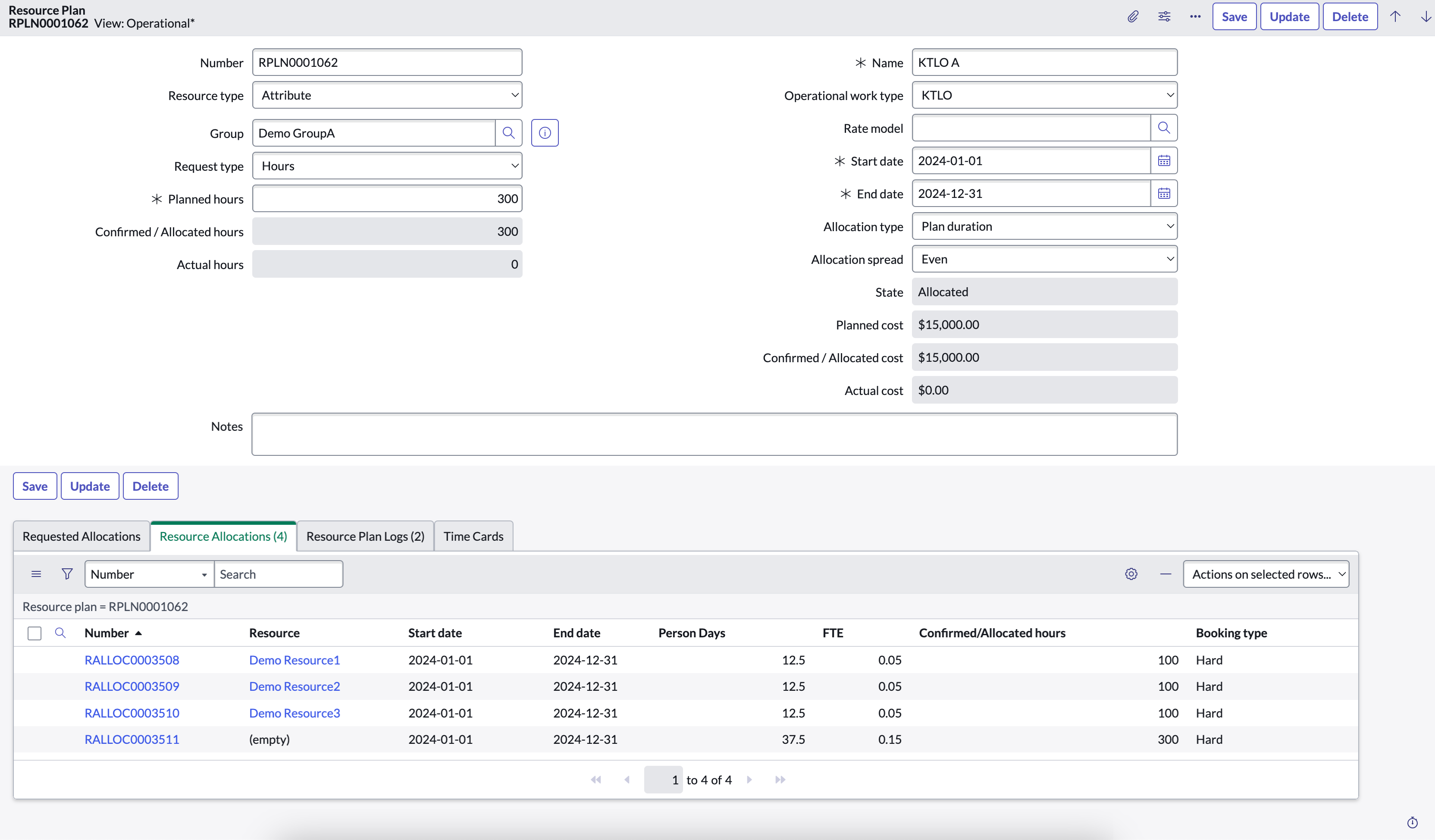

    데모 그룹 A에 대해 작성된 할당됨 상태의 운영 자원 계획입니다.

    운영 자원 계획 양식.

    마이그레이션 후에는 그룹의 모든 구성원에 대해 다음과 같은 운영 자원이 할당됩니다.
    주:
    상위-하위 매핑은 유지되며 빈 자원으로 추가 자원 할당이 표시될 수 있습니다.

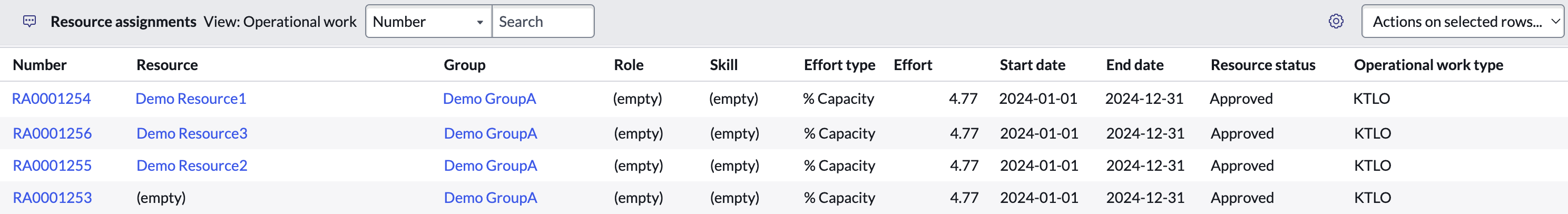

    운영 자원 계획에서 마이그레이션한 후의 운영 자원 할당 뷰.

    비용 계획을 속성 기반 비용 계획으로 마이그레이션

    프로젝트 또는 요구의 자원 계획을 자원 할당으로 마이그레이션하면 자원 계획을 기반으로 하는 해당 재무 비용 계획이 새로운 속성 기반 인건비로 마이그레이션됩니다. 자원 계획 마이그레이션 관련 링크 트리거는 자원 계획 마이그레이션과 함께 비용 계획을 마이그레이션합니다.

    모든 자원 계획에는 인력 Capex가 비용 유형으로 연결된 비용 계획이 있습니다. 마이그레이션하는 동안 자원 계획의 계획 수립 속성 이 분석되어 재무에 대해 활성화된 세 가지 계획 수립 속성 (직원 유형, 경비 유형 및 역할)의 고유한 조합에 대한 속성 기반 비용 계획이 생성됩니다. 마이그레이션 후에는 자원 할당과 속성 기반 비용 계획 간에 일대일 연결이 없습니다.

    주:
    자원 계획이 직원 유형 또는 역할과 연결되지 않은 경우 마이그레이션된 비용 계획 비용은 단일 비용 계획으로 통합됩니다.

    실제 비용은 기존 비용 계획 기록에 남아 있는 동안 계획된 비용은 새 속성 기반 비용 계획으로 이동됩니다. 프로젝트 또는 요구와 연결된 요금 모델 값은 속성 기반 인건비를 생성하는 것으로 간주됩니다.

    비용 계획을 속성 기반 비용 계획으로 마이그레이션

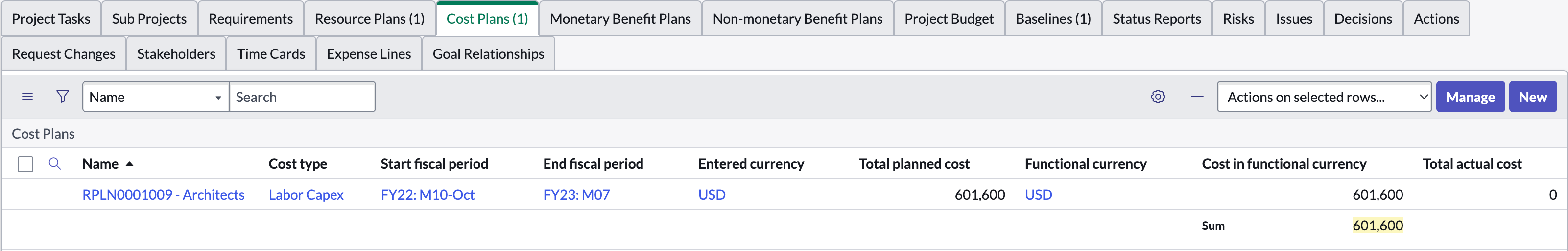

    자원 계획과 연결된 비용 계획입니다.

    계획된 경비와 실제 경비가 고려된 비용 계획 목록입니다.

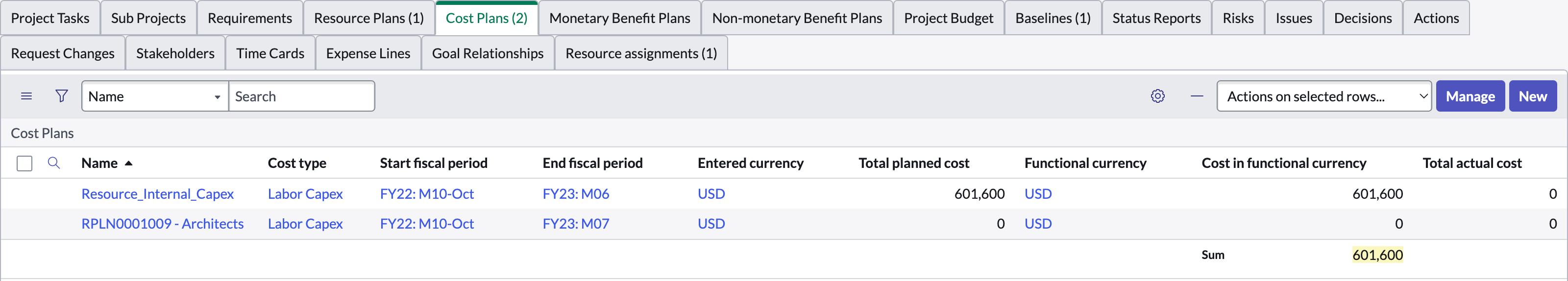

    속성 기반 비용 계획 Resource_Internal_Capex 는 마이그레이션 후에 생성됩니다.

    총 계획 비용을 캡처하는 속성 기반 인건비 목록입니다.
