Plans de ressource
Les plans de ressource constituent l'élément clé de Resource Management.
Les demandeurs de ressources, tels que les gestionnaires de projet, créent des plans de ressources pour demander des ressources, suivre les efforts et les coûts. Les gestionnaires de ressources modifient et approuvent les plans de ressources avant que ceux-ci ne soient utilisés.

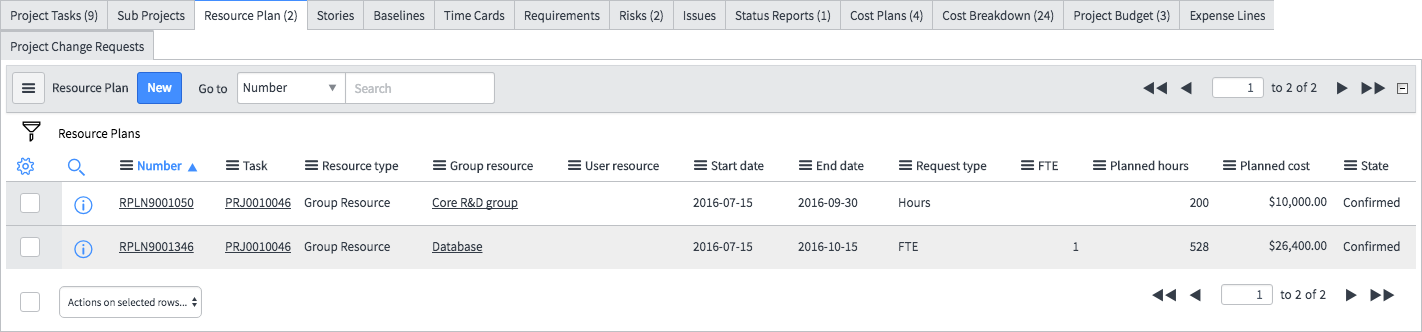

Tous les plans de ressources d'une tâche apparaissent dans la liste connexe Plan de ressource du formulaire de tâche de projet auquel les demandeurs de ressources peuvent accéder.
Regardez cette vidéo de trois minutes pour en savoir plus sur comment utiliser les plans de ressources.

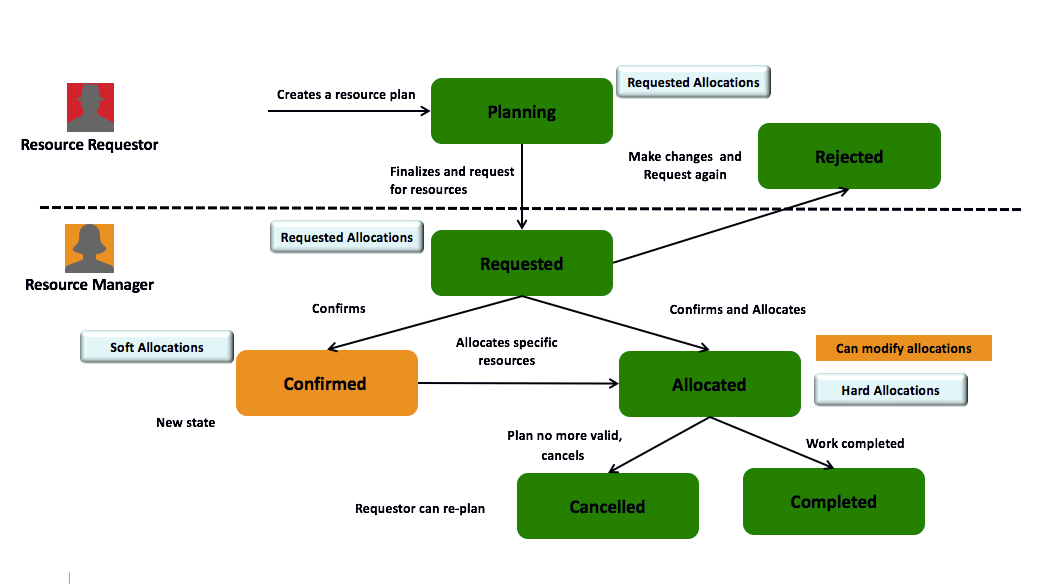

| État | Description |
|---|---|
| Planification | L'état par défaut est Planification lorsqu'un demandeur de ressource crée un plan de ressource. N'importe quel plan ayant cet état peut être modifié. Les allocations demandées sont créées lorsqu'un plan de ressource est à l'état Planification. Lorsqu'un demandeur de ressource souhaite modifier un plan qui a déjà été soumis, le plan revient à l'état Planification. |
| Demandé | Le demandeur de ressource soumet un plan de ressource pour que les gestionnaires de ressources l'examinent en cliquant sur Soumettre. Le plan de ressource passe ensuite à l'état Demandé. Les gestionnaires de ressources confirment et distribuent des ressources ou rejettent le plan, puis le ferment. Le demandeur de ressources peut demander un groupe, des utilisateurs spécifiques dans un groupe ou un utilisateur spécifique pour travailler sur la tâche sélectionnée. Une fois que vous avez soumis le plan pour révision, un gestionnaire de ressources peut confirmer, puis allouer une partie ou la totalité des utilisateurs demandés. Si la tâche nécessite plusieurs utilisateurs ou groupes, plusieurs plans de ressources peuvent être créés pour la tâche donnée. |
| Rejeté | Le gestionnaire de ressources peut rejeter un plan de ressource en cliquant sur Rejeter. Le plan de ressource passe ensuite à l'état Rejeté. Les plans rejetés gardent cet état jusqu'à ce que des changements soient apportés et que le demandeur puisse demander à nouveau les ressources. |
| Confirmé | Une fois le plan demandé, le gestionnaire de ressources peut bloquer/confirmer les ressources pour les projets et demandes futurs. Le plan de ressource passe ensuite à l'état Confirmé. Seul un gestionnaire de ressources peut modifier les plans ayant l'état Confirmé. Les allocations intangibles sont créées quand le plan de ressource passe à l'état Confirmé. |
| Alloué | Une fois le plan confirmé, le gestionnaire de ressources peut examiner les plans, afficher la disponibilité, modifier les préférences de ressources et effectuer l'allocation des ressources. Le plan de ressource passe à l'état Alloué. Seul un gestionnaire de ressources peut l'annuler, le terminer ou le modifier. Les allocations intangibles sont converties en allocation tangibles quand le plan de ressource passe à l'état Confirmé. Remarque : vous pouvez également définir un plan sur l'état Alloué directement à partir de l'état Demandé à l'aide de l'option Confirmer et allouer. |
| Terminé | Une fois que toutes les tâches et tous les projets associés sont terminés ou annulés, un plan de ressource alloué peut être complété. Cela supprime toutes les allocations demandées et allouées pour le plan de ressource ultérieur à la date d'achèvement. |
| Annulé | Un plan peut être annulé si les allocations ne sont plus nécessaires. Cela supprime toutes les allocations passées et futures. Un plan de ressource annulé peut être renvoyé à l'état Planification s'il n'a pas d'allocations passées. Les plans de ressource à l'état Planification, Demandé, Confirmé ou Alloué peuvent être annulés. |
Resource Management prend en charge les fuseaux horaires, qui sont importants dans les modules Mon calendrier et Console des ressources.
Modifications dans l'état Confirmé ou Alloué
Seul un gestionnaire de ressources peut modifier les plans de ressource ayant l'état Confirmé ou alloué.
- Toutes les allocations intangibles sont supprimées.
- Les allocations demandées sont recréées avec des valeurs modifiées.
- Le plan de ressource revient à l'état Demandé.
- Toutes les allocations de ressources (intangibles et tangibles) sont supprimées.
- Les allocations demandées sont recréées avec des valeurs modifiées.
- Le plan de ressource revient à l'état Demandé.
Le gestionnaire de ressources peut également modifier ou supprimer les allocations de ressources obsolètes passées d'un plan de ressource alloué si aucune heure réelle n'est enregistrée dans ses enregistrements d'allocation de ressources. Lorsqu'un utilisateur soumet une carte de pointage, une fois celle-ci approuvée, les heures réelles sont mises à jour dans un enregistrement d'allocation.
Type de demande
- Horaire : la demande correspond au nombre d'heures pendant lesquelles les ressources sont requises.
- ETP : la demande correspond à une valeur équivalente qui représente un travail à plein temps. Lorsque le type de demande est ETP, les heures planifiées sont calculées comme suit :
ETP quotidien moyen x nombre de jours ouvrables dans le plan de ressource x valeur de l'ETP. Les heures d'ETP quotidien moyen sont spécifiées dans les enregistrements d'utilisateurs et de groupes. Si aucune valeur n'est spécifiée dans l'enregistrement de l'utilisateur ou du groupe, les heures moyennes d'ETP quotidiennes sont extraites de la propriété Default Average Daily FTE.Le nombre de jours ouvrables est calculé en fonction du calendrier des utilisateurs pour une ressource utilisateur ou du calendrier par défaut pour les ressources de groupe. Le calendrier par défaut provient de la propriété Nom de calendrier par défaut.
Par exemple, supposons que l'ETP quotidien moyen d'un groupe est de 40 heures, que la période du plan de ressource va du 1er au 10 septembre et que l'ETP est de 0,5.
En prévoyant 8 jours ouvrables pendant la période du plan, heures planifiées =
40 x 8 x 0,5= 160 heures.Remarque :la capacité n'est pas issue de l'ETP, mais des calendriers. L'ETP et les calendriers doivent être synchronisés les uns avec les autres. - Jours-personne : la demande est en jours par personne. Lorsque le type de demande est jours-personne, les heures planifiées sont calculées comme suit :
Nombre total de jours-personne x Nombre moyen d'heures d'ETP quotidiennes/Heures par jours-personne.Par exemple, supposons que le nombre d'heures d'ETP quotidien moyen/les heures par jours-personne d'un groupe soit de 8 heures et que le montant de jours-personne est de 3. Les heures planifiées sont donc de =
8 x 3= 24 heures.
Coûts de plan de ressource
Les coûts de plan de ressource peuvent être suivis directement dans l'enregistrement du plan de ressource. Les coûts de plan de ressource sont répartis en trois catégories : planifiés, alloués et réels.
Si l'option Dépassement de taux d'un plan de ressource est sélectionnée, le taux horaire pour le calcul du coût du plan de ressource correspondant est dérivé du taux spécifié dans le champ Taux de ressource.
Si un modèle de taux est associé au projet ou à la demande, le taux horaire est dérivé du modèle de taux. Lorsque les taux horaires du modèle de taux associé changent, vous devez recalculer les coûts des ressources du plan de ressource pour refléter les nouveaux taux.
Si le modèle de taux n'est pas disponible, le taux horaire pour le calcul du coût du plan de ressource correspondant est dérivé de la carte d'évaluation de main-d'œuvre.
Les projets et les demandes peuvent avoir plusieurs plans de ressources. Les coûts agrégés de tous les plans de ressources se déploient jusqu'aux champs Coût planifié et Coût alloué, et à la section Coût des ressources pour les projets comme pour les demandes.
