Revisando o status do andamento para Desenvolvimento ágil 2.0épicos
Entenda se seu trabalho seria concluído até as datas de término planejadas revisando o status de andamento do seu Desenvolvimento ágil 2.0épicos.
Navegar até e filtre os épicos da sua equipe.

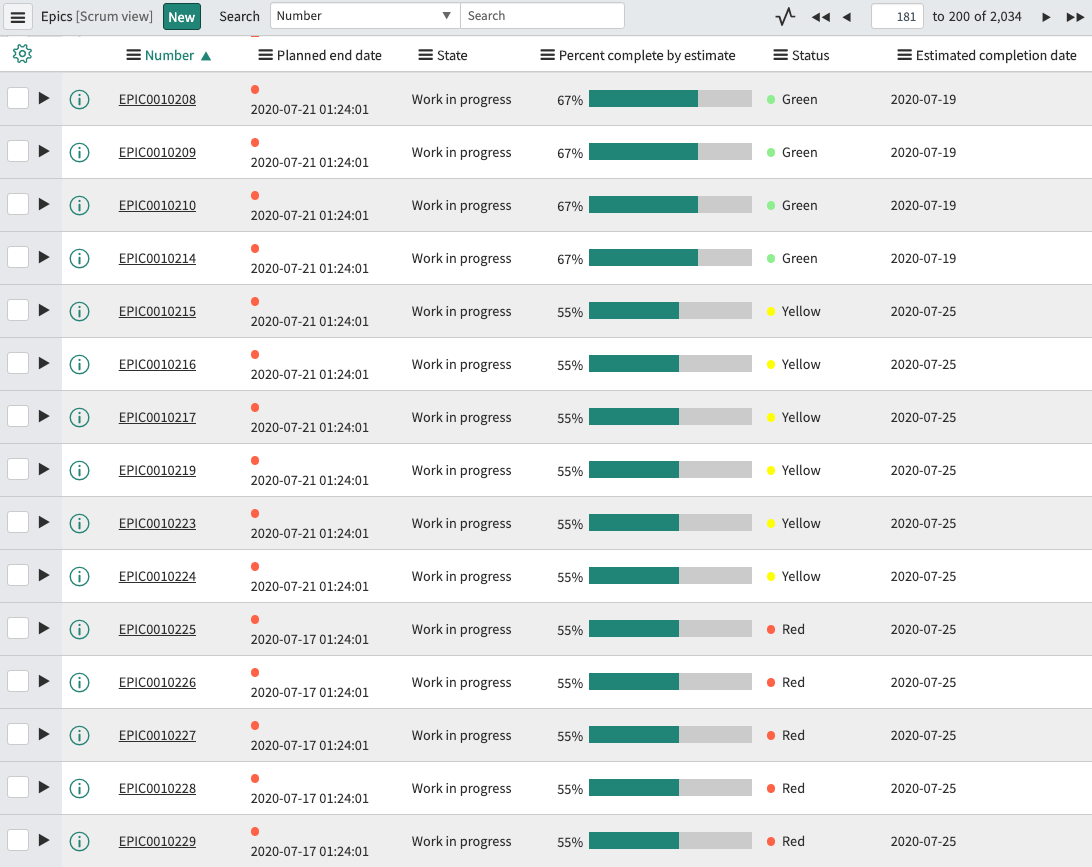

A coluna Status da lista Épicos mostra um indicador Verde, Amarelo ou Vermelho para cada épico para indicar o seguinte:
- Verde: Seu épico está no caminho certo para ser concluído até a data de término planejada.
- Amarelo: Seu épico está fora do caminho certo e seu plano de execução deve ser revisado.
- Vermelho: Seu épico não está progredindo bem e pode correr o risco de não ser concluído até a data de término planejada,
A data de conclusão estimada exibe uma data com a probabilidade de conclusão do épico.
. [Scrum] Trabalho de coleta de dados diária ajuda a gerar o relatório de burnup para seus épicos. Usando os dados gerados para esses relatórios de burnup épico, uma data de conclusão estimada é determinada para cada um dos seus épicos. Você pode ver que esta data é a interseção das séries de previsão concluída e de escopo nos respectivos relatórios de burnup épico.
Com base nesta data de conclusão estimada, o status do andamento dos épicos é determinado. O status de andamento de um épico é calculado somente nas seguintes condições:
- A data de término planejada é preenchida no épico.
- A porcentagem de conclusão do épico é um valor maior que 0.
A cor do indicador de status de andamento é determinada usando as seguintes condições:
- Verde: A data de conclusão estimada é igual ou anterior à data de término planejada.
- Amarelo: A data de conclusão estimada está além da data de término planejada por um desvio de 1% a 14%.
- Vermelho: A data de conclusão estimada está além da data de término planejada por um desvio de 15% ou mais.
