워크플로우 활동 생성
생성 활동은 워크플로우 경로에서 생성 활동 뒤에 이어지는 작업 또는 승인 활동에서 작업 또는 승인 기록을 즉시 생성합니다. 이러한 사전 생성된 작업 및 승인은 플로우 실행 중에 작업 및 승인 활동에 도달하면 시작됩니다. 이렇게 하면 작업에 미리 생성된 순차적 작업 또는 승인 세트가 연결될 수 있지만 순서대로 완료해야 합니다.
주:
이 활동은 워크플로우가 작업을 확장하는 테이블에서 실행되는 경우에만 사용할 수 있습니다.
기본적으로 워크플로우는 워크플로우에 해당 작업이나 승인에 도달할 때까지 어떠한 작업이나 승인도 생성하지 않습니다.
생성 활동은 워크플로우를 통해 각 활동으로의 모든 전환을 따릅니다. 각 활동에 대해:
- 작업 활동인 경우 작업을 생성하고 다음을 설정합니다.
- 상태를보류 중으로
- 예상 시작 날짜
- 기한 날짜
주:작업 활동은 작업의 사용자로서 실행되고, 워크플로우가 기다리고 있던 작업을 완료하고, 워크플로우를 발전시킵니다. - 승인 활동인 경우 승인을 생성하고 다음을 설정합니다.
- 승인 상태가요청되지 않음으로
- 예상 시작 날짜
- 기한 날짜
주:승인 활동은 워크플로우가 기다리고 있던 승인 또는 거부 조건과 일치하는 작업을 하는 사용자로 실행되며 워크플로우를 진행합니다.
예상 시작 날짜와 기한은 생성 활동과 업데이트 중인 활동 간 모든 작업과 승인 기간의 예상 기간을 기준으로 계산됩니다. 분기된 경로( 분기 와 조인 활동 사이)의 경우 분기 후 활동에 더 긴 기간이 사용됩니다.
생성 활동은 두 번 이상 사용할 수 있으며 모든 작업 또는 승인은 업데이트된 정보로 새로 고침됩니다. 이 기능은 워크플로우가 진행되는 동안에도 승인자 목록이나 기타 중요한 정보를 편집할 수 있고 생성된 승인 또는 작업을 업데이트하거나 수정해야 하는 경우에 유용합니다.
작성 활동에서 활동 세트를 제외하려면 어떤 조건에서든 작성 중 건너뛰기 확인란을 선택합니다. 그러면 작성 프로세스 중에 해당 전환이 수행되지 않습니다. 기본적으로 다음 조건에서는 생성 중 건너뛰기 확인란이 선택되어 있습니다.
- 거부됨 (모든 승인 활동에 대해)
- If 활동의 조건 없음
- 개찰구 활동의 상태 계속
- 조인 활동의 불완전한 조건
입력 변수
입력 변수는 활동의 초기 동작을 결정합니다.
| 필드 | 설명 |
|---|---|
| 승인 작성 | 선택하면 생성 활동을 실행할 때 승인이 생성됩니다. 선택을 취소하면 승인을 사용하여 예상 기간을 계산하지만 승인은 생성되지 않습니다. |
| 작업 작성 | 선택하면 생성 활동을 실행할 때 작업이 생성됩니다. 선택을 취소하면 작업이 예상 기간을 계산하는 데 사용되지만 작업은 생성되지 않습니다. |
상태
활동 상태는 활동으로 수행할 작업을 워크플로우 엔진에 알려줍니다.
| 상태 | 설명 |
|---|---|
| 실행 | 활동이 실행 중입니다. |
| 완료됨 | 활동 실행이 완료되었습니다. 활동의 결과 값을 확인합니다. |
| 취소됨 | 이 활동 또는 이 활동을 포함하고 있는 워크플로우가 취소되었습니다. |

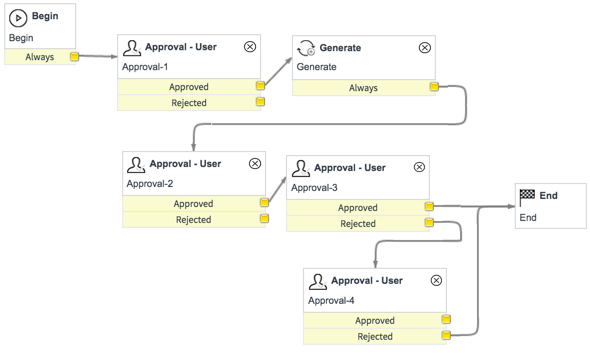

예제
이 예에서는 다음과 같은 승인이 생성됩니다.
- Approval-2
- Approval-3
작성 중 승인-3의 거부됨 조건에 건너뛰기가 선택되어 있으므로 승인-4를 건너뜁니다.

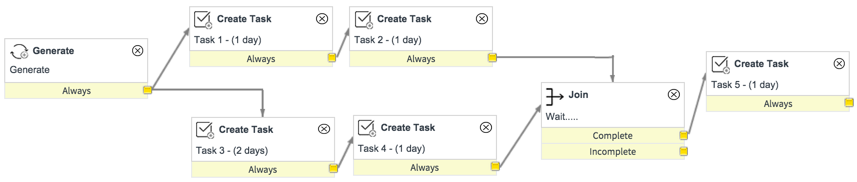

다음은 예상 시작 및 기한을 설명하는 생성 활동을 사용하는 예입니다.그림 2. 워크플로우 시작 및 기한 생성
이 예에서 생성 활동이 2016년 1월 1일에 실행되면 생성된 작업에 대해 다음과 같은 예상 시작 날짜와 기한이 설정됩니다.
| 작업 | 예상 시작 날짜 | 이유 | 기한 |
|---|---|---|---|
| 작업 1(1일) | 2016년 1월 1일 | 2016년 1월 2일 | |
| 작업 2(1일) | 2016년 1월 2일 | 작업 1은 1일입니다. | 2016년 1월 3일 |
| 작업 3(2일) | 2016년 1월 1일 | 2016년 1월 3일 | |
| 작업 4(1일) | 2016년 1월 3일 | 작업 3은 2일입니다. | 2016년 1월 4일 |
| 작업 5(1일) | 2016년 1월 4일 | 작업 4는 조인 전 마지막 시간에 종료됩니다. | 2016년 1월 5일 |
조인으로 가는 가장 긴 경로(기한 기준)가 작업 3/작업 4이므로 작업 5는 2016년 1월 4일에 시작됩니다.
