Extrair um projeto
Depois de configurar os dados que deseja visualizar, você pode começar a minerar o projeto.
Antes de Iniciar
Função necessária: po_analyst
Por Que e Quando Desempenhar Esta Tarefa
Mineração de processos extrai um limite máximo de 500.000 registros. Se esse limite for atingido com a tabela selecionada, adicione filtros adicionais para refinar o conjunto de dados.
Nota:
- Otimizar um projeto pode levar um tempo significativo. Enquanto a extração de um projeto estiver em andamento, você não poderá explorar seu mapa de processo.
- Durante uma mineração completa ou de amostra, Mineração de processos analisa o log de auditoria.
Procedimento

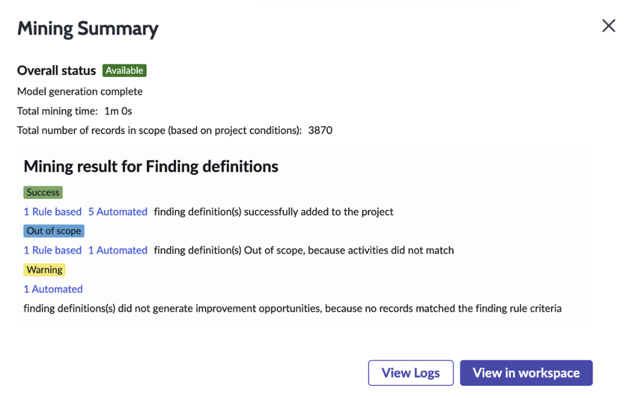

Resultado
Cancelar um trabalho de mineração
Um analista, usuário avançado ou administrador pode cancelar um trabalho de mineração em andamento.
Antes de Iniciar
Função necessária: none
Procedimento
Selecione Cancelar durante a mineração de um projeto para cancelar o processo.
Pode levar vários minutos até que o processo de cancelamento seja concluído. A unidade de trabalho em andamento no momento do cancelamento da mineração deve ser concluída antes que o cancelamento ocorra.
O estado de mineração no formulário de definição do projeto é exibido como Cancelado.
Estados da mineração
Ao tentar minerar um projeto, o registro de fluxo de trabalho do projeto mostra um desses estados.
| Estado | Descrição |
|---|---|
| Novo | A mineração não foi tentada nos dados do projeto. |
| Minerando dados | A mineração está em andamento para o projeto. |
| Cancelando | A mineração está em processo de cancelamento iniciado pelo usuário. |
| Cancelado | Um usuário cancelou a mineração que estava em andamento para o projeto. |
| Disponível | A mineração foi realizada nos dados e a visualização do mapa do processo está disponível para exibição. |
| Erro | Houve uma tentativa de mineração, mas ela não foi concluída com sucesso.
|
| Programado | Um trabalho foi programado para o projeto a ser extraído em um intervalo de tempo especificado. Nota: Se houver vários projetos programados para mineração em um trabalho, os projetos serão executados sequencialmente. Por exemplo, um trabalho que tem os Projetos 1 e 2 programados nele minerará o Projeto 1 primeiro e, em seguida, iniciará a mineração do Projeto 2 após a conclusão da mineração do Projeto 1. |
