Vorlaufzeitberechnungen
Die Vorlaufzeit (in Tagen) eines Lieferantenprodukts besteht aus der Zeit für Beschaffung, Lieferanten-Onboarding, Einkauf und Versand für ein Lieferantenprodukt, ein Produktmodell oder eine Produktkategorie. Jeder dieser Zeiträume wird verwendet, um die Gesamtvorlaufzeit zu berechnen, die die Anzahl der Tage zur Ausführung einer Bestellung bestimmt.
Dauer für Lieferanten-Onboarding
Die Dauer für Lieferanten-Onboarding gibt die durchschnittliche Anzahl von Tagen an, die für das Onboarding eines neuen Lieferanten für ein Produkt einer Kategorie benötigt werden. Der anfängliche Standardwert ist 15 Tage, wie in der Eigenschaft sn_shop.default.supplier.onboard.time der Tabelle „Einkaufseigenschaften“ definiert.
Wenn eine Einkaufsanforderung für ein Lieferantenprodukt erstellt wird, kann es eine Einkaufsaufgabe vom Typ „Lieferanten-Onboarding“ haben. Wenn im Laufe der Zeit Einkaufsanforderungen abgeschlossen werden, wird die Onboarding-Dauer für einen Lieferanten automatisch wie folgt aktualisiert:
Für eine Produktkategorie: Dauer für Lieferanten-Onboarding = Summe [Tatsächliche Dauer von Lieferantenaufgaben für Einkaufsanforderungen mit Bestellanforderungspositionen in einer Kategorie]/Anzahl der Lieferanten-Onboarding-Aufgaben.
| Einkaufsanforderung A für Lieferant A | Einkaufsanforderung B für Lieferant B | Einkaufsanforderung C für Lieferant C |
|
|
|
| Berechnete Dauer für Lieferanten-Onboarding in Tagen | ||
Hinweis: Wenn die Berechnung eine Dezimalzahl ergibt, wird unabhängig vom Wert immer aufgerundet. |
||
Beschaffungszeit
Die Beschaffungszeit gibt die durchschnittliche Anzahl der Tage an, die benötigt wird, um ein Produkt von einem Lieferanten zu beziehen, wenn für Produkte einer Kategorie eine Beschaffung erforderlich ist.
Der anfängliche Standardwert ist drei Tage, wie in der Eigenschaft sn_shop.default.sourcing.time der Tabelle „Einkaufseigenschaften“ definiert. Dieser Wert wird im Laufe der Zeit aktualisiert, wenn Beschaffungsanforderungen für ein Lieferantenprodukt abgeschlossen werden.
- Die tatsächlichen Dauerwerte aller Beschaffungsanforderungen für Lieferantenprodukte werden berücksichtigt. Ein Durchschnitt dieser Werte wird berechnet. Dieser Durchschnitt ist die neue Standardbeschaffungszeit für dieses Lieferantenprodukt.
- Wenn die Beschaffungszeit für ein Lieferantenprodukt aktualisiert wird, wird sie für das zugehörige Produktmodell als Durchschnitt der Beschaffungszeiten aller Lieferantenprodukte neu berechnet.
- Wenn die Beschaffungszeit für ein Produktmodell aktualisiert wird, wird sie für die zugehörige Produktkategorie als Durchschnitt der Beschaffungszeiten aller Produktmodelle neu berechnet.
Für jedes neue Produktmodell entspricht die Beschaffungszeit der referenzierten Modellkategorie. Für jedes neue Lieferantenprodukt entspricht die Beschaffungszeit dem referenzierten Produktmodell.
- Wenn Ausgabenkategorisierung einer Produktkategorie Nicht relevant ist, ist die Beschaffungszeit immer 0.
- Wenn die Bestellposition den Status Geschlossen − abgebrochen hat, bedeutet dies, dass für diese Bestellposition keine Beschaffung stattgefunden hat. In diesem Fall wird die durchschnittliche Beschaffungszeit des Lieferantenprodukts nicht aktualisiert.
Beispielrechnung für die Beschaffungszeit:
| Beschaffungsanforderung A für MacBooks | ||
| Tatsächliche Dauer = 16 Tage | ||
Bestellposition 1 – Reseller A MacBook
|
Bestellposition 2 – Reseller B MacBook
|
Bestellposition 3 – Apple MacBook (angenommen, die aktuelle Beschaffungszeit beträgt 11 Tage)
|
| Beschaffungsanforderung B für Lenovo ThinkPads | ||
| Tatsächliche Dauer = 22 Tage | ||
Bestellposition 4 – Reseller A Lenovo ThinkPad
|
Bestellposition 5 – Reseller B ThinkPad
|
|
| Berechnete Beschaffungszeit in Tagen | ||
Hinweis: Wenn die Berechnung eine Dezimalzahl ergibt, wird unabhängig vom Wert immer aufgerundet. |
||
Kaufzeit
Die Kaufzeit gibt die durchschnittliche Anzahl von Tagen an, die erforderlich war, um den Einkaufsanforderungs-Workflow abzuschließen und Bestellungen für Produkte in einer Kategorie zu erstellen.
Der anfängliche Standardwert ist fünf Tage, wie in der Eigenschaft sn_shop.default.purchasing.time der Tabelle „Einkaufseigenschaften“ definiert. Dieser Wert wird im Laufe der Zeit aktualisiert, wenn Einkaufsanforderungen für ein Lieferantenprodukt abgeschlossen werden.
- Die tatsächlichen Dauerwerte bis zur Vollendung aller Einkaufsanforderungen für Lieferantenprodukte werden berücksichtigt. Ein Durchschnitt dieser Werte wird berechnet. Dieser Durchschnitt ist die neue Kaufzeit für dieses Lieferantenprodukt.
- Wenn die Kaufzeit für ein Lieferantenprodukt aktualisiert wird, wird sie für das zugehörige Produktmodell als Durchschnitt der Kaufzeiten aller Lieferantenprodukte neu berechnet.
- Wenn die Kaufzeit für ein Produktmodell aktualisiert wird, wird sie für die zugehörige Produktkategorie als Durchschnitt der Kaufzeiten aller Produktmodelle neu berechnet.
| Einkaufsanforderung A für Reseller A | Einkaufsanforderung B für Reseller B | Einkaufsanforderung C für Reseller B | Einkaufsanforderung D für Reseller A |
|
|
|
|
| Berechnete Kaufzeit in Tagen | |||
Hinweis: Wenn die Berechnung eine Dezimalzahl ergibt, wird unabhängig vom Wert immer aufgerundet. |
|||
Lieferzeit
Die Lieferzeit gibt die geschätzte Anzahl von Tagen an, die benötigt werden, um ein Lieferantenprodukt an einen Lieferort zu liefern. Dieser Wert wird aus der Lieferzeit eines Lieferanten abgerufen.
Immer, wenn die Lieferzeit für einen Lieferanten aktualisiert wird, spiegeln die Versandzeiten aller Lieferantenprodukte, die zu diesem Lieferanten gehören, dieselben wider.

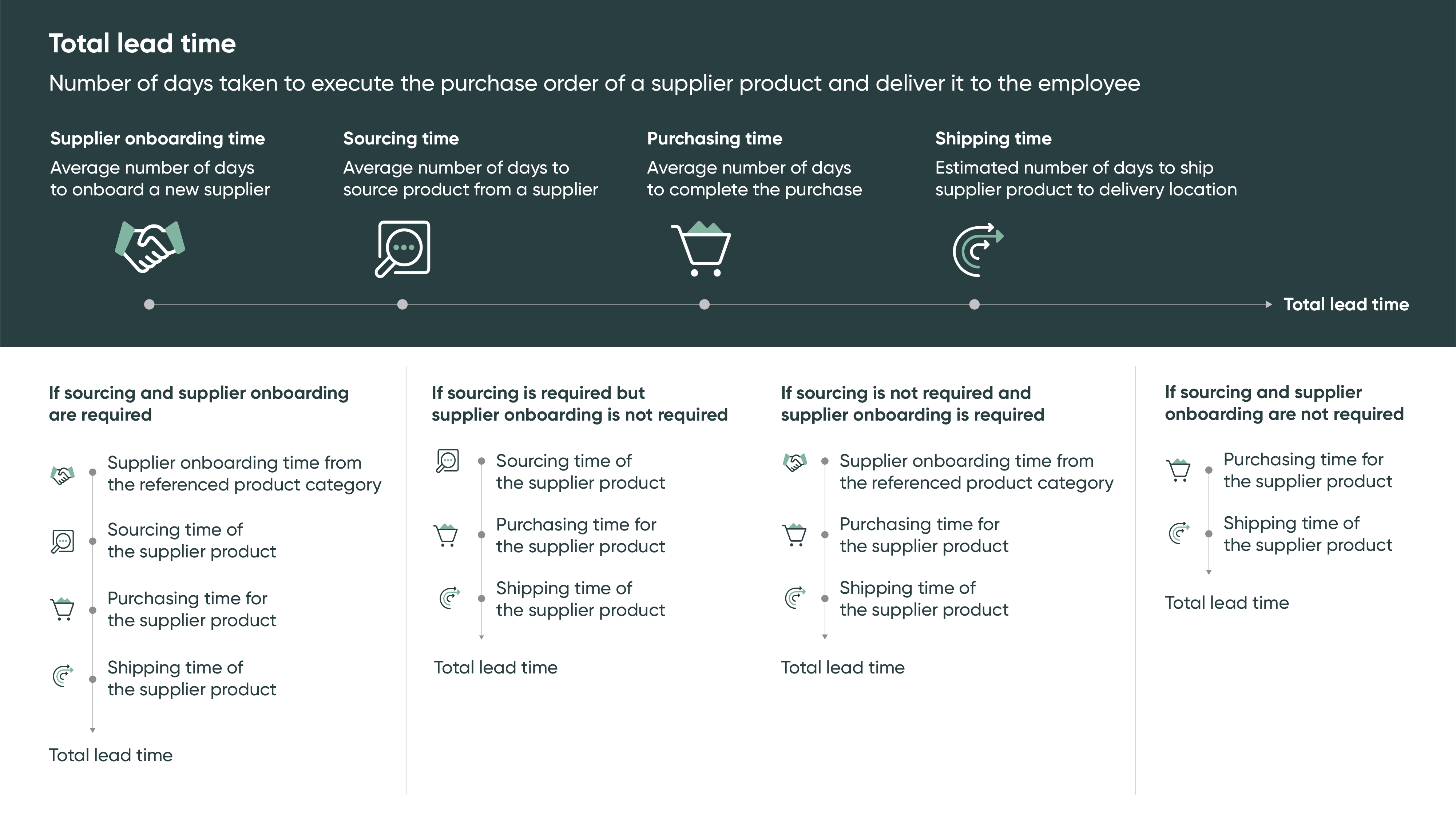

Gesamtvorlaufzeit
Die Gesamtvorlaufzeit gibt die Anzahl der Tage an, die benötigt werden, um die Bestellung eines Lieferantenprodukts auszuführen und an den Mitarbeiter zu liefern.
- Wenn Beschaffung und Lieferanten-Onboarding erforderlich sind:
Gesamtvorlaufzeit = [Zeit für Lieferanten-Onboarding aus der referenzierten Produktkategorie] + [Beschaffungszeit des Lieferantenprodukts] + [Einkaufszeit für das Lieferantenprodukt] + [Lieferzeit des Lieferantenprodukts].
- Wenn Beschaffung, aber kein Lieferanten-Onboarding erforderlich ist:
Gesamtvorlaufzeit = [Beschaffungszeit des Lieferantenprodukts] + [Einkaufszeit für das Lieferantenprodukt] + [Lieferzeit des Lieferantenprodukts].
- Wenn Beschaffung nicht erforderlich, aber Lieferanten-Onboarding erforderlich ist:
Gesamtvorlaufzeit = [Zeit für Lieferanten-Onboarding aus der referenzierten Produktkategorie] + [Einkaufszeit für das Lieferantenprodukt] + [Lieferzeit des Lieferantenprodukts].
- Wenn weder Beschaffung noch Lieferanten-Onboarding erforderlich sind:
Gesamtvorlaufzeit = [Einkaufszeit für das Lieferantenprodukt] + [Lieferzeit des Lieferantenprodukts].
Die Gesamtvorlaufzeit eines Lieferantenprodukts wird jedes Mal neu berechnet, wenn die Werte der obigen Felder im Lieferantenproduktformular aktualisiert werden.
