Configure os parâmetros exibidos nos cartões de projeto no Espaço de projeto clássico
Configure os parâmetros que são exibidos em um cartão de projeto em Espaço dos Meus projetos Página do Espaço de projeto clássico. Um cartão mostra o resumo do projeto para que os gerentes de projeto possam avaliar rapidamente o status e a integridade do projeto observando o cartão.
Clássico Espaço de projetosestá sendo preparado para descontinuação futura. Ele ficará oculto e não estará mais disponível para instalação, mas continuará sendo compatível. Para obter detalhes, consulte Processo de descontinuação [KB0867184] artigo na base de conhecimento do Now Support. Usar novo Espaço de projetosCom IU aprimorada para ajudar você a gerenciar seus projetos com eficiência.
Antes de Iniciar
Função necessária: it_pps_admin
Por Que e Quando Desempenhar Esta Tarefa
A página de visão geral do espaço do projeto Espaço dos Meus projetos exibe os projetos como cartões com base nos critérios de filtro. Os cartões têm uma faixa colorida na parte superior. A cor da pulseira é baseada em Status campo no respectivo registro do projeto. Cada cartão exibe ainda as seguintes informações sobre o projeto em três linhas:

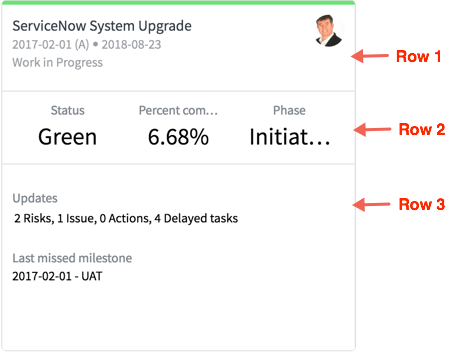

- A linha 1 exibe o nome do projeto, o estado, o nome do gerente de projetos e as datas importantes do projeto. As datas do projeto exibidas são baseadas no estado atual do projeto:
- Se o estado do projeto for Pendente ou Aberto, a data de início planejada e a data de término planejada serão exibidas.
- Se o estado do projeto for Trabalho em andamento, a data de início real e a data de término planejada serão exibidas.
- Se o estado do projeto for Encerrado, a data de início real e a data de término real serão exibidas.
- A linha 2 exibe as colunas Status, Porcentagem concluída e Fase da tabela do projeto [pm_project]. O número de colunas exibidas nesta linha é fixado em 3, mas as colunas a serem exibidas podem ser configuradas na tabela [pm_home_page_config].
- A linha 3 exibe as seguintes informações do projeto com base no estado atual do projeto.
- Riscos em aberto, ocorrências em aberto, ações e tarefas atrasadas do projeto em Atualizações título.
- Data e descrição resumida da última tarefa de marco perdida em Último marco perdido título.

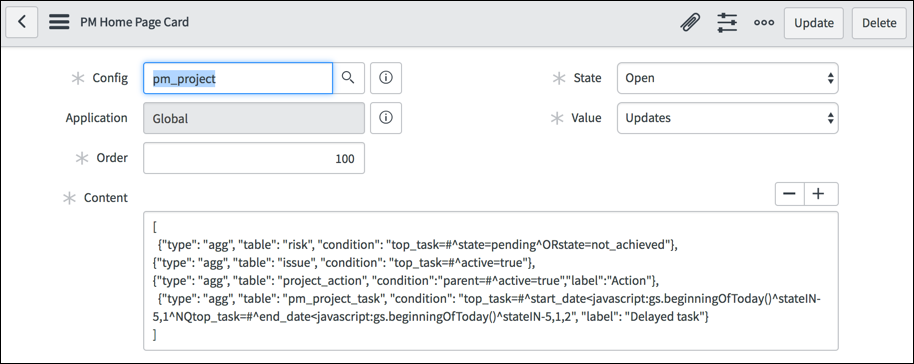

Você pode configurar as informações que são exibidas na linha 2 e na linha 3 em um cartão.
