Feiertagspläne in einem Release

  • Freigeben Version: Zurich
  • Aktualisiert 31. Juli 2025
  • 5 Minuten Lesedauer
  • Sie können einem Release einen Feiertagsplan zuordnen, sodass die Phasen- und Release-Dauer unter Berücksichtigung arbeitsfreier Tage berechnet werden.

    Das folgende Beispiel eines Release zeigt, wie sich Feiertagspläne auf die Gesamtzeitleiste auswirken, um wichtige Daten an Arbeitstagen beizubehalten.

    Angenommen, ein Release hat vier Phasen: Planung, Entwicklung, Testen und Implementierung mit einer Dauer von 10, 25, 15 und 10 Tagen. insgesamt 60 Arbeitstage. Das Release-Bereitschaftszieldatum ist auf den 5. September 2025 festgelegt und hat einen öffentlichen Feiertagsplan und einen Wochenendfeiertag (US-Bundesstaat + Wochenendfeiertage 2025). Daher werden die Start- und Enddaten jeder Phase so angepasst, dass sie arbeitsfreie Tage (Feiertage und Wochenenden im Zeitplan) berücksichtigen, um die Phasendauern intakt zu halten. Stichtage folgen ebenfalls derselben Anpassungsregel.

    Überlegungen:
    • Release-Gesamtdauer: 60 Arbeitstage
    • Phasen und Dauer: Planung: 10 Tage; Entwicklung: 25 Tage; Tests: 15 Tage; Implementierung: 10 Tage
    • Zieldatum der Release-Bereitschaft: 5. September 2025
    • Arbeitstage in einer Woche: Mo bis Fr (5 Tage)
    • Arbeitsfreie Tage im zugehörigen Zeitplan:
      1. Wochenenden sind arbeitsfreie Tage, daher übersprungen.
      2. Bundesfeiertage im Jahr 2025, die für den Release-Zeitraum relevant sind, lauten wie folgt:
        • Juni 19: Juni (Do).
        • Juli: Unabhängigkeitstag (Fr).
        • Sep 1: Arbeitstag (Mo).
    • Anpassungsregeln:
      • Das ursprüngliche Enddatum der letzten Phase ist das Zieldatum der Release-Bereitschaft, normalerweise ein Arbeitstag, daher ist keine Anpassung erforderlich. Alle verbleibenden Phasen vor der letzten Phase erhalten ihre ursprünglichen End- und Startdaten, indem alle Kalendertage gezählt werden, einschließlich der Arbeitstage und der Nichtarbeitszeit. Ihre angepassten End- und Startdaten sind die tatsächlichen Daten an einem Arbeitstag, wobei arbeitsfreie Tage übersprungen werden.
      • Das ursprüngliche Startdatum wird bestimmt, indem alle Kalendertage ab dem angepassten Enddatum rückwärts gezählt werden. Das angepasste Startdatum ist das tatsächliche Startdatum an einem Arbeitstag, wobei arbeitsfreie Tage übersprungen werden.
      • Wenn ein Stichtag oder das Start- oder Enddatum der Phase auf einen Feiertag oder ein Wochenende fällt, wechseln Sie zum vorherigen Arbeitstag.
      • Die Dauer jeder Phase (in Tagen) bleibt fest, aber Feiertage und Wochenenden innerhalb des Phasenzeitraums verlängern die Kalenderspanne.

    Anhand dieser Überlegungen berechnen wir die Arbeitstage in der Release-Zeitleiste und passen die Phase und Release-Dauer entsprechend an.

    Berechnung von Releasedaten mit Feiertagsanpassungen
    Tabelle : 1. Phase 4: Implementierung
    Option Beschreibung
    Phase Phase 4: Implementierung
    Ursprüngliches Enddatum Sept. 5 (Fr)

    (Entspricht dem Zieldatum der Release-Bereitschaft)

    Angepasstes Enddatum Sept. 5 (Fr)

    (Ein Arbeitstag, keine Anpassung erforderlich)

    Ursprüngliches Startdatum August 27 (Mi)

    (10 Tage rückwärts ab dem angepassten Enddatum der Phase gezählt, einschließlich Wochenenden und Feiertagen)

    Angepasstes Startdatum August 22 (Fr)

    (Ohne Wochenenden und Feiertage, siehe Berechnung des Enddatums)

    Stichtage Bereitstellungsvorbereitung: Am 5. Tag ab dem angepassten Start der Phase – 28. August (Do)

    (Ohne Wochenenden und Feiertage. Fällt auf einen Arbeitstag, keine Anpassung erforderlich)

    Ursprüngliche Dauer 10 Tage

    August 27 (Mi) – Sept. 5 (Fr)

    Angepasste Dauer 15 Kalendertage (10 Arbeitstage + 5 arbeitsfreie Tage)

    August 22 (Fr) – Sept. 5 (Fr)

    Berechnung des Enddatums Arbeitstage: 10
    • Sept. 5–2 (Fr–Di): 4 Tage.
    • 29.–25. August (Fr–Mo): 5 Tage (insgesamt 9 Tage).
    • August 22 (Fr): 1 Tag (insgesamt 10 Tage).
    Arbeitsfreie Tage: 5
    • 1 Feiertag übersprungen: Sep 1 (Arbeitstag)
    • 2 übersprungene Wochenenden: 30. August 31; Aug. 23-24
    Tabelle : 2. Phase 3: Test
    Option Beschreibung
    Phase Phase 3: Test
    Ursprüngliches Enddatum August 21 (Do)

    (Der Tag vor dem Startdatum der Phase 4)

    Angepasstes Enddatum August 21 (Do)

    (Ein Arbeitstag, keine Anpassung erforderlich)

    Ursprüngliches Startdatum August 7 (Do)

    (15 Tage rückwärts ab dem angepassten Enddatum der Phase gezählt, einschließlich Wochenenden und Feiertagen)

    Angepasstes Startdatum August 1 (Fr)

    (Ohne Wochenenden und Feiertage, siehe Berechnung des Enddatums)

    Stichtage Genehmigung des Testplans: Am 5. Tag ab dem angepassten Start der Phase – 7. August (Di)

    (Ohne Wochenenden und Feiertage. Ein Arbeitstag, keine Anpassung erforderlich)

    Ursprüngliche Dauer 15 Tage

    August 7 (Do) – August 21 (Do)

    Angepasste Dauer 21 Kalendertage (15 Arbeitstage + 6 arbeitsfreie Tage)

    Aug. 1 (Fr) – 21. Aug. (Do)

    Berechnung des Enddatums Arbeitstage: 20
    • August 21-18 (Do-Mo): 4 Tage.
    • August 15–11 (Fr–Mo): 5 Tage (insgesamt 9 Tage).
    • August bis 4. August (Fr-Mo): 5 Tage (insgesamt 14 Tage).
    • August 1 (Fr): 1 Tag (insgesamt 15 Tage).
    Arbeitsfreie Tage: 6
    • 0 Feiertag übersprungen
    • 3 übersprungene Wochenenden: 16.–17. August; 9.–10. August; 2.–3. August
    Tabelle : 3. Phase 2: Entwicklung
    Option Beschreibung
    Phase Phase 2: Entwicklung
    Ursprüngliches Enddatum Juli 31 (Do)

    (Der Tag vor dem Startdatum der Phase 3)

    Angepasstes Enddatum Juli 31 (Do)

    (Ein Arbeitstag, keine Anpassung erforderlich.)

    Ursprüngliches Startdatum Juli 7 (Mo)

    (25 Tage ab dem angepassten Enddatum der Phase, einschließlich Wochenenden und Feiertagen)

    Angepasstes Startdatum Juni 26 (Do)

    (Ohne Wochenenden und Feiertage, siehe Berechnung des Enddatums)

    Stichtage Sprint-Ende: Alle 10 Arbeitstage ab dem angepassten Start der Phase – 10. Juli (Do), 24. Juli (Do)

    (Alle Arbeitstage, keine Anpassung erforderlich)

    Ursprüngliche Dauer 25 Tage

    Juli 7 (Mo) – Juli 31 (Do)

    Angepasste Dauer 36 Tage (25 Arbeitstage + 11 arbeitsfreie Tage)

    Juni 26 (Do) – Juli 31 (Do)

    Berechnung des Enddatums Arbeitstage: 25
    • Juli 31-28 (Do-Mo): 4 Tage.
    • 25.–21. Juli (Fr-Mo): 5 Tage (insgesamt 9 Tage).
    • 18.–14. Juli (Fr-Mo): 5 Tage (insgesamt 14 Tage).
    • Juli 11-7 (Fr-Mo): 5 Tage (insgesamt 19 Tage).
    • Juli 3–Juni 30 (Fr–Mo): 4 Tage (insgesamt 23 Tage).
    • Jun 27-26 (Fr-Do): 2 Tage (insgesamt 25 Tage).
    Arbeitsfreie Tage: 11
    • 1 Feiertag übersprungen: Juli 4 (Unabhängigkeitstag)
    • 5 übersprungene Wochenenden: 26.-27. Juli; 19.-20. Juli; 12.-13. Juli; 5.-6. Juli; Jun 28-29
    Tabelle : 4. Phase 1: Planung
    Option Beschreibung
    Phase Phase 1: Planung
    Ursprüngliches Enddatum Juni 25 (Mi)

    (Der Tag vor dem Startdatum der Phase 2)

    Angepasstes Enddatum Juni 25 (Mi)

    (Ein Arbeitstag, keine Anpassung erforderlich)

    Ursprüngliches Startdatum Juni 16 (Mo)

    (10 Tage ab dem angepassten Enddatum der Phase, einschließlich Wochenenden und Feiertagen)

    Angepasstes Startdatum Juni 11 (Mi)

    (Ohne Wochenenden und Feiertage, siehe Berechnung des Enddatums)

    Stichtage Mittelpunkt: Am 5. Arbeitstag ab dem angepassten Start der Phase – 17. Juni (Di)

    (Ein Arbeitstag, keine Anpassung erforderlich)

    Ursprüngliche Dauer 10 Tage

    Juni 16 (Mi) – Juni 25 (Mi)

    Angepasste Dauer 15 Tage (10 Arbeitstage + 5 arbeitsfreie Tage)

    Jun 11 (Mi) – Jun 25 (Mi)

    Berechnung des Enddatums Arbeitstage: 10
    • 25.–23. Juni (Mi–Mo): 3 Tage.
    • Juni 20 (Fr): 1 Tag (insgesamt 4 Tage).
    • Juni 18–16 (Mi–Mo): 3 Tage (insgesamt 7 Tage).
    • 13.–11. Juni (Fr-Mi): 3 Tage (insgesamt 10 Tage).
    Arbeitsfreie Tage: 5
    • 1 Feiertag übersprungen: Juni 19 (Juni)
    • 2 übersprungene Wochenenden: 21. Bis 22. Juni; 14-15. Juni
    Zusammenfassungszeitleiste

    Die Zeitleiste geht über die ursprüngliche Dauer von 70 Tagen hinaus, um Wochenenden und den zugehörigen Feiertagskalender zu berücksichtigen, die Phasendauern bleiben jedoch in Arbeitstagen festgelegt.

    Tabelle : 5. Zusammenfassung der Release-Zeitleiste
    Option Beschreibung
    Ursprüngliche Kalenderspanne Juli bis 5. September

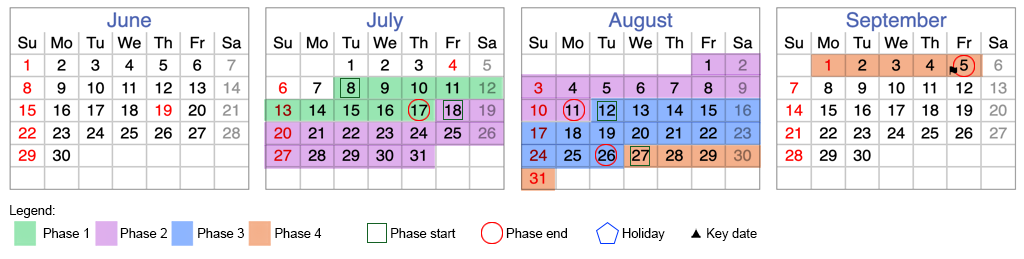

    Kalenderansicht einer Release-Zeitleiste ohne Berücksichtigung von Feiertagen und Wochenenden.

    Angepasste Spanne, ausgenommen arbeitsfreie Tage Juni 11 bis September 5

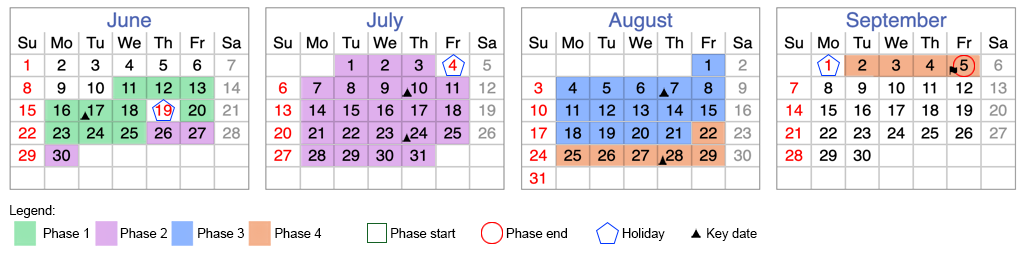

    Kalenderansicht einer Release-Zeitleiste unter Berücksichtigung des zugehörigen Feiertags und der Wochenenden.

    Ursprüngliche Release-Dauer 60 Arbeitstage
    Angepasste Release-Dauer 87 Kalendertage
    Arbeitsfreie Tage 87–60 = 27 Tage (12 Wochenenden + 3 Feiertage)
