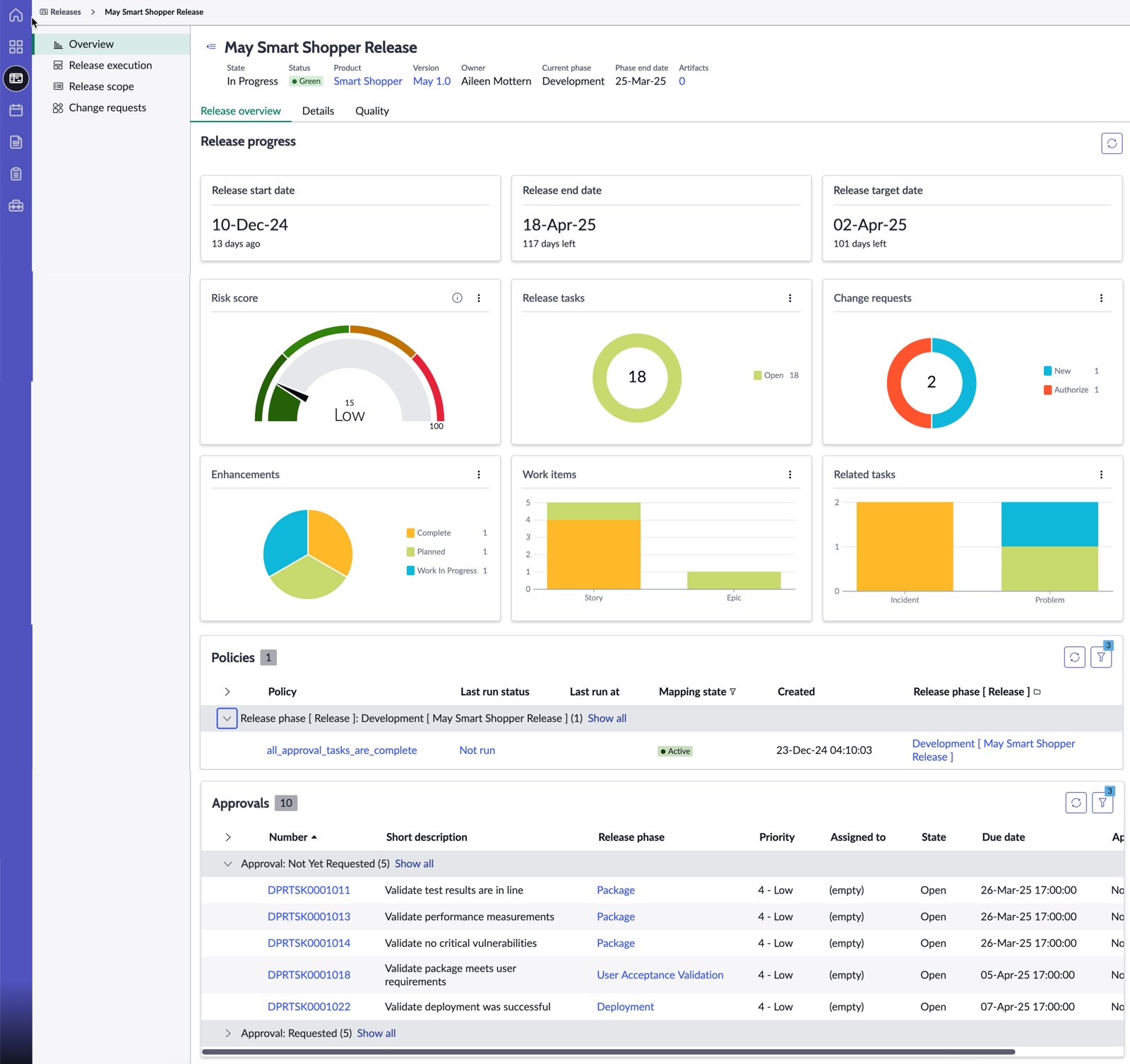

Dashboard „Release-Übersicht“
Das Dashboard „Release-Übersicht“ bietet einen Überblick über alle Informationen zu einem Release, mit denen das Produktteam seine Bereitschaft bewerten kann.
Erforderliche ServiceNow AI Platform-Rollen
sn_dpr_model.product_manager, sn_dpr_model.Release_admin, sn_dpr_model.Release_Coordinator oder sn_dpr_model.Release_user, erforderlich, um das Dashboard anzuzeigen.
Greifen Sie auf das Dashboard Release-Übersicht zu
Um das Dashboard zu öffnen, wechseln Sie zu: an. Wählen Sie das Releases-Symbol ( ) Und wählen Sie dann ein Release aus der Liste Releases aus.
Widgets
| Widget | Beschreibung |
|---|---|
| Release-Startdatum | Startdatum des Release. Wenn das Release nicht gestartet wird, wird das geplante Startdatum angezeigt. Nach dem Start des Release wird das tatsächliche Startdatum angezeigt. |
| Release-Enddatum | Enddatum des Release. Wenn das Release nicht geschlossen ist, wird das geplante Enddatum angezeigt. Nachdem das Release geschlossen wurde, wird das tatsächliche Enddatum angezeigt. |
| Release-Zieldatum | Bereitschaftszieldatum des Release. |
| Risikopunktzahl | Risikostufe eines Release. Diese Punktzahl wird basierend auf den überfälligen Aufgaben und Richtlinienfehlern berechnet. Weitere Informationen finden Sie unter Berechnung der Risikopunktzahl im folgenden Abschnitt. |
| Release-Aufgaben | Anzahl der Aufgaben im Release, gruppiert nach ihrem Status. |
| Change-Anforderungen | Gesamtzahl der Change-Anforderungen in verschiedenen Phasen Des Release, gruppiert nach Status. |
| Erweiterungen | Produkterweiterungen im Release, gruppiert nach Status. |
| Arbeitselemente | Arbeitselemente im Release, gruppiert nach ihrem Typ und gestapelt nach ihrem Status. |
| Zugehörige Aufgaben | Zugehörige Aufgaben, die mit dem Release verknüpft sind, gruppiert nach ihrem Typ und gestapelt nach ihrem Status. |
| Richtlinien | Liste aller Richtlinien, gruppiert nach den Phasen, denen sie zugeordnet sind. |
| Genehmigungen | Liste aller Genehmigungsaufgaben, gruppiert nach ihrem Genehmigungsstatus. |
Berechnung der Risikopunktzahl eines Release
Die Risikopunktzahl eines Release kombiniert Punktzahlen für überfällige Aufgaben und Punktzahlen für Richtlinienfehler, gewichtet nach ihrer jeweiligen Wichtigkeit. Die Gewichtung oder Priorität für überfällige Aufgaben und Richtlinienfehler bestimmt deren Dringlichkeit oder Auswirkung auf ein Release. Die Punktzahl für überfällige Aufgaben wird basierend auf dem Prozentsatz der überfälligen Aufgaben kategorisiert. Die Richtlinienfehlerpunktzahl wird durch den Prozentsatz der fehlgeschlagenen Richtlinien bestimmt.
Angegeben Overdue_weight + Policy_failure_weight = 1 , Die Risikopunktzahl eines Release wird mit der folgenden Formel berechnet:
Risikopunktzahl = Runde((Punktzahl für überfällige Aufgaben * overdue_weight + Punktzahl für Richtlinienfehler * Policy_failure_weight) * (Anzahl der im Release verstrichenen Tage / Gesamtzahl der Tage im Release))
- Punktzahl für überfällige Aufgaben:
-
- Wenn < 10 % der Aufgaben überfällig sind, beträgt die Punktzahl für überfällige Aufgaben 0.
- Wenn 10–40 % der Aufgaben überfällig sind, beträgt die Punktzahl für überfällige Aufgaben 1.
- Wenn > 40 % der Aufgaben überfällig sind, beträgt die Punktzahl für überfällige Aufgaben 2.
Wenn eine Aufgabe kein Enddatum hat, wird das Enddatum der Phase als Fälligkeitsdatum der Aufgabe verwendet.
- Richtlinienfehlerpunktzahl:
-
- Wenn < 10 % der Richtlinien fehlschlagen, ist die Richtlinienfehlerpunktzahl 0.
- Wenn 10–40 % der Richtlinien fehlschlagen, beträgt die Richtlinienfehlerpunktzahl 1.
- Wenn mehr als 40 % der Richtlinien fehlschlagen, beträgt die Richtlinienfehlerpunktzahl 2.
- Niedrig, wenn der Wert 0 oder 1 ist
- Mittel, wenn der Wert 2 ist
- Hoch, wenn der Wert 3 ist
- Sehr hoch, wenn der Wert 4 ist
