Aprimorando a gestão de tarefas de eventos com exibição hierárquica

  • Versão de lançamento: Australia
  • Atualizado 12 de mar. de 2026
  • 4 min. de leitura
  • A exibição hierárquica das tarefas de evento foi aprimorada com vários recursos principais. Agora, ele exibe dependências entre tarefas e mostra estados codificados por cores com datas de início e término planejadas. As dependências podem ser atualizadas diretamente por meio da exibição hierárquica (gráfico de Gantt), simplificando a gestão de tarefas de eventos.

    Planos de classificação

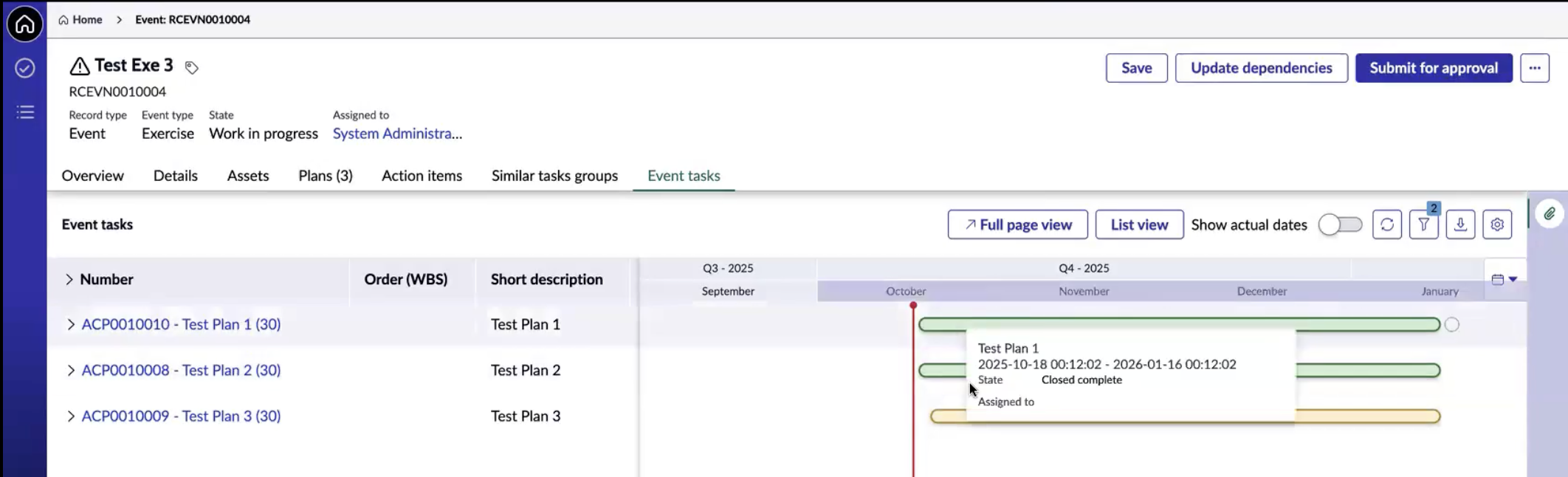

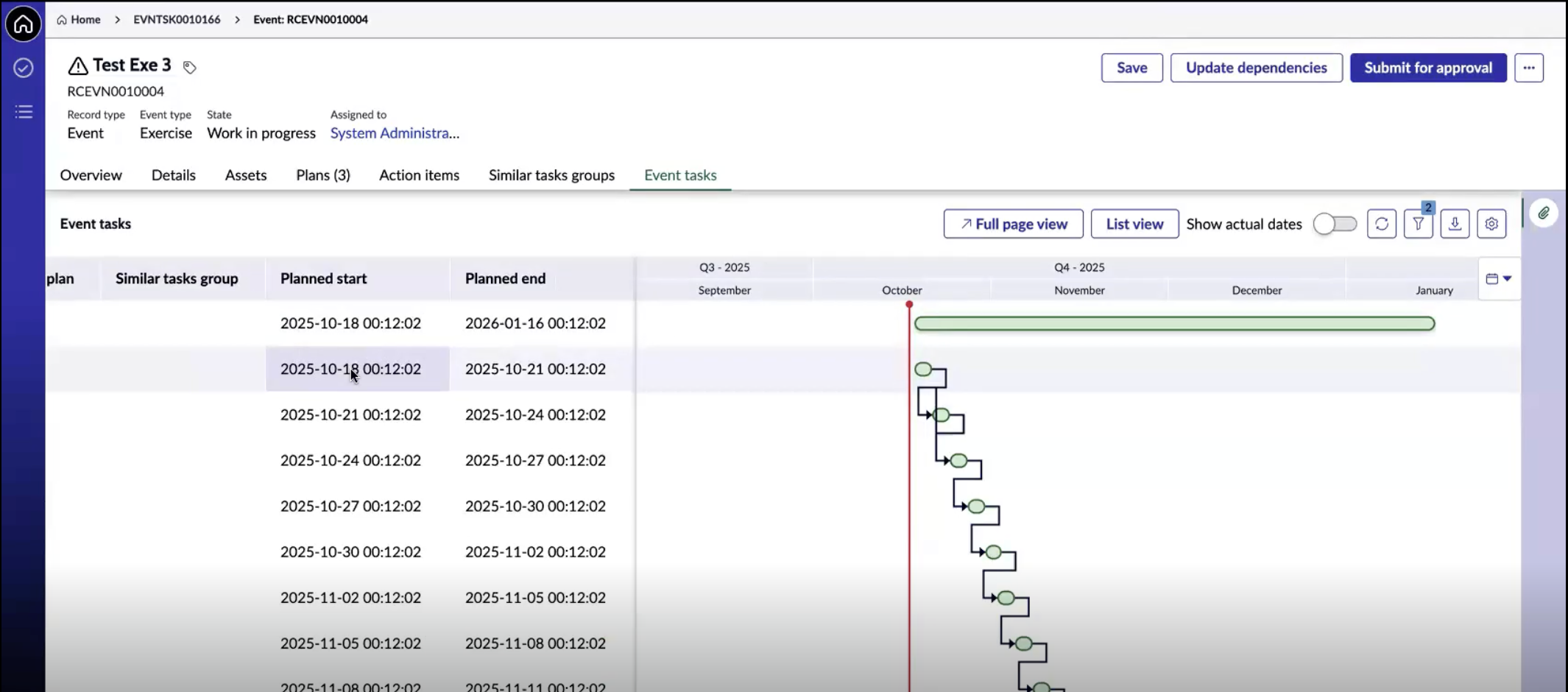

    Na exibição hierárquica, os planos ativados agora são classificados por sua data de início. O exemplo mostra uma tarefa de evento com plano ativado, sua data de início, data de término, estado e assim por diante. A data de início do plano mostrado no exemplo é 18o.

    Classificar.

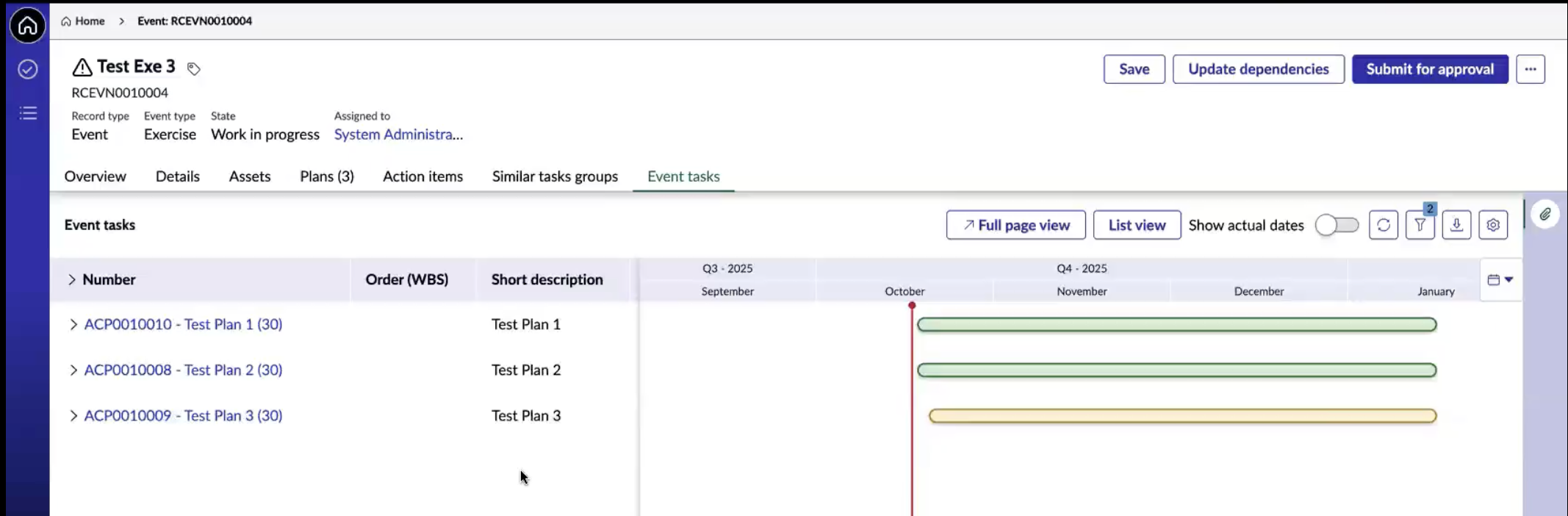

    Os planos são exibidos em ordem classificada. O exemplo mostra o próximo plano com uma data de início de 20.

    Iniciar.

    Planos codificados por cores oferecem uma exibição visualmente organizada.

    Cor.

    Gerenciando dependências de tarefa na exibição hierárquica (gráfico de Gantt)

    Para gerenciar dependências de tarefa, você pode selecionar Exibir dependências Na coluna Dependências. Este aprimoramento permite exibir as dependências entre tarefas, incluindo o estado do plano dependente e outros detalhes relevantes.

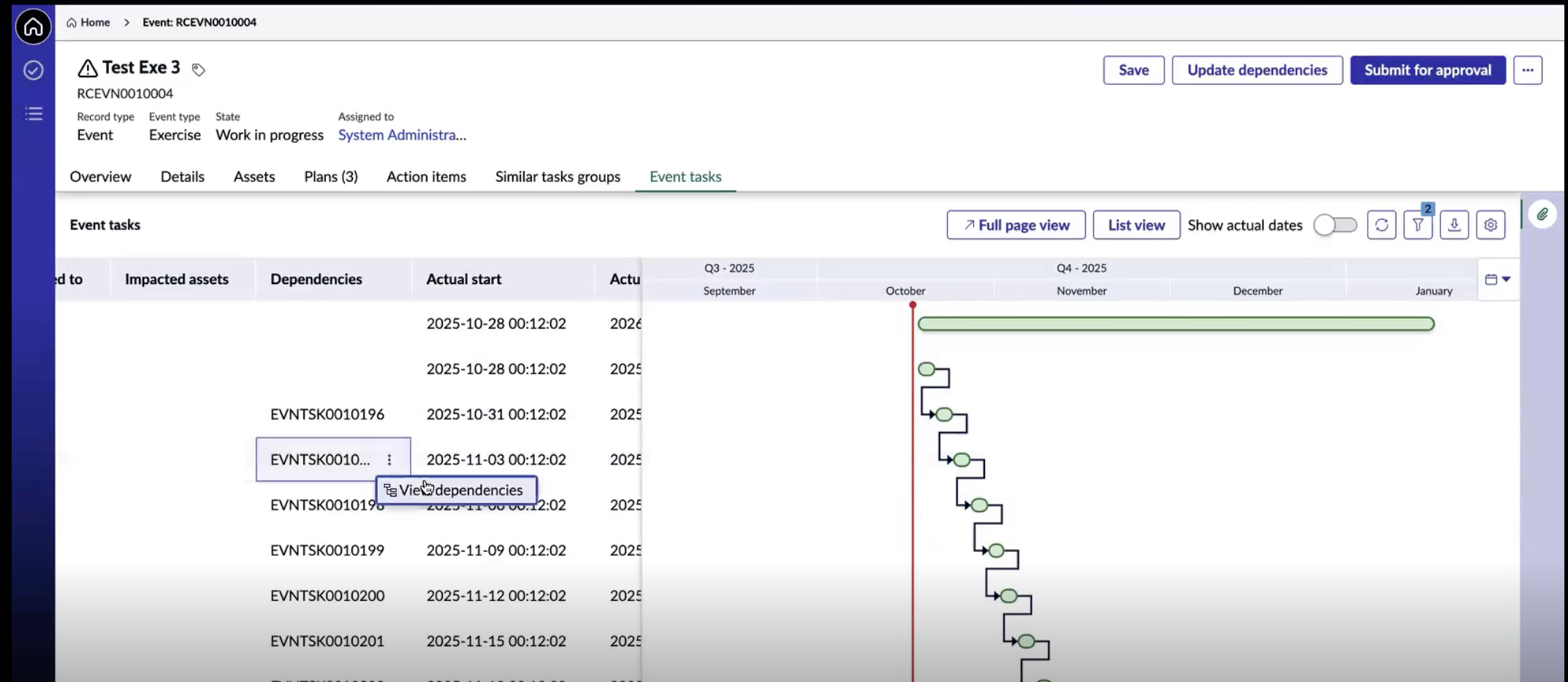

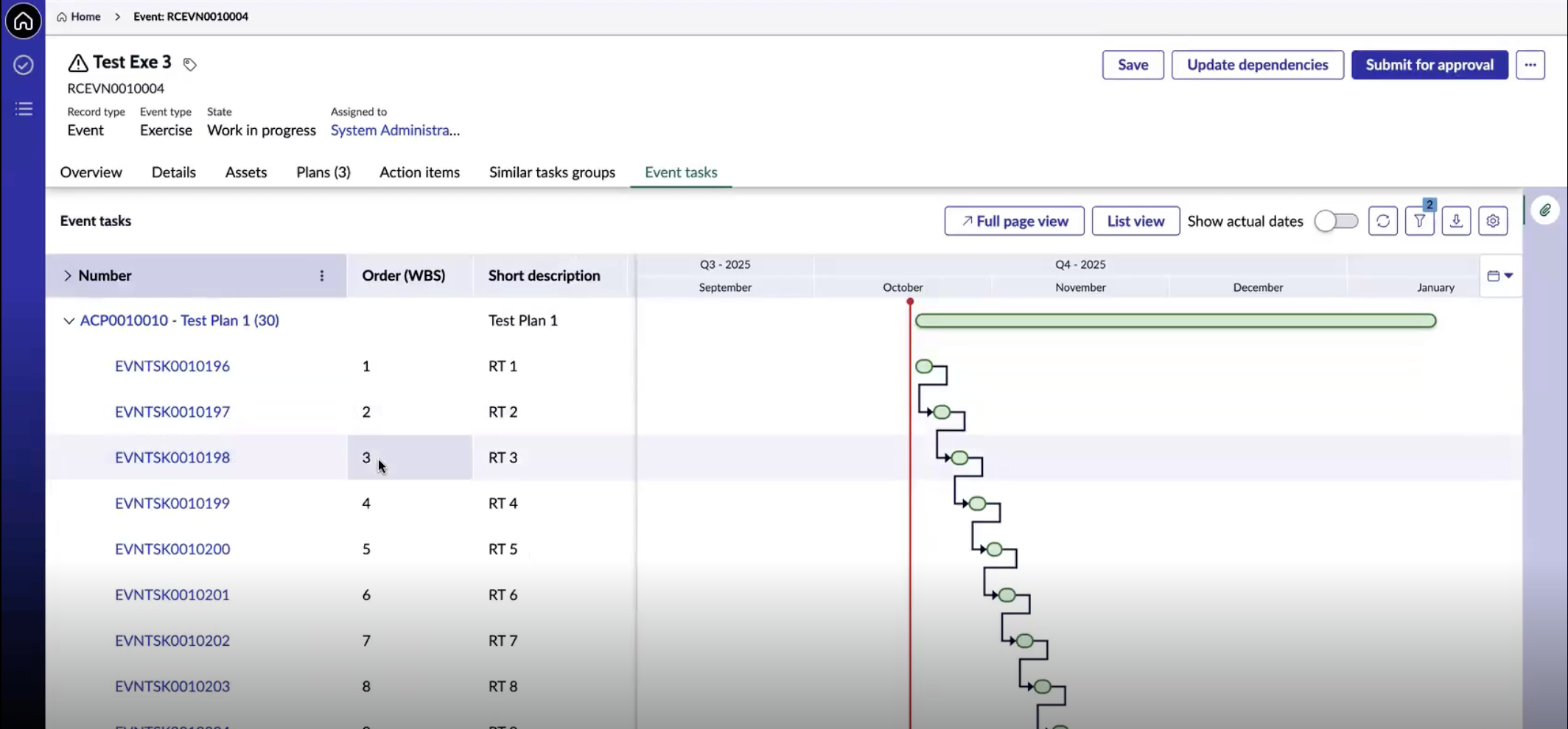

    RT3.Exibir dependências.

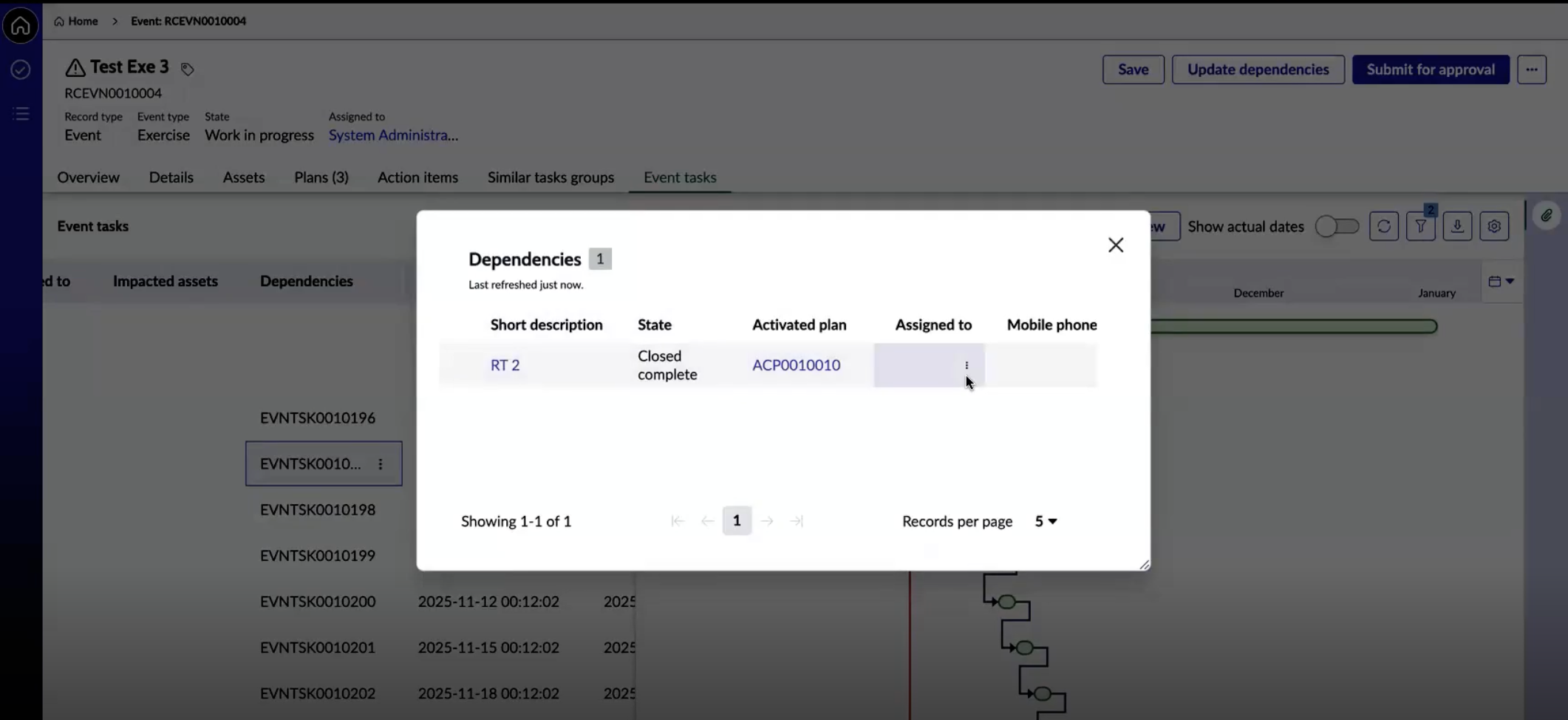

    Após selecionar Exibir dependências , Uma exibição modal é mostrada, exibindo os detalhes da dependência, incluindo a tarefa dependente (por exemplo, RT3 depende de RT2), sua dependência (RT2) e o estado do plano dependente (ativado). Esta exibição fornece uma compreensão clara dos relacionamentos de tarefa e seu status atual.

    Detalhes.

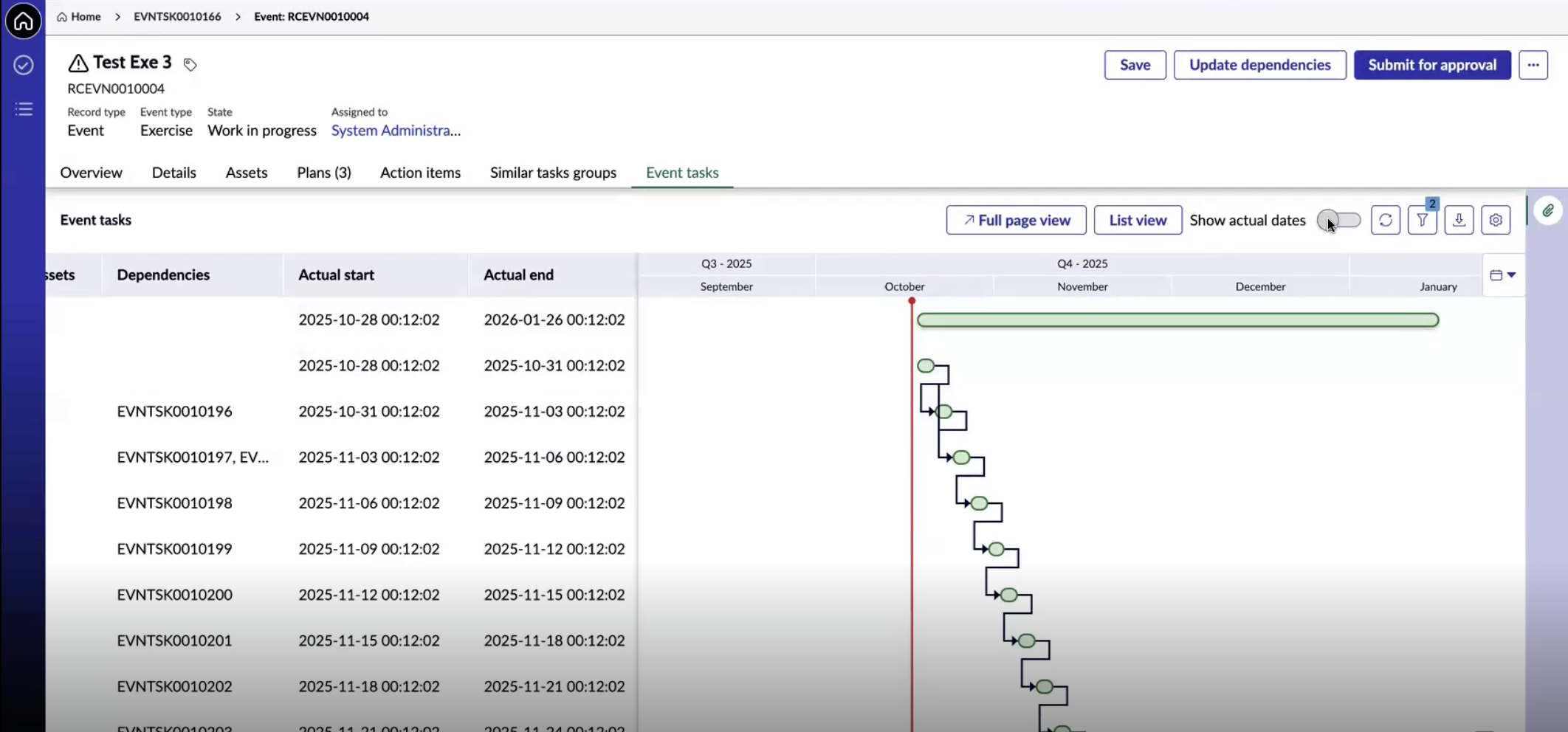

    Você pode visualizar e gerenciar dependências de tarefa diretamente na exibição de Gantt. Todas as dependências são exibidas claramente, permitindo que você entenda os relacionamentos de tarefas rapidamente. Para excluir uma dependência, selecione o link entre tarefas e pressione a tecla Backspace ou Delete no teclado.

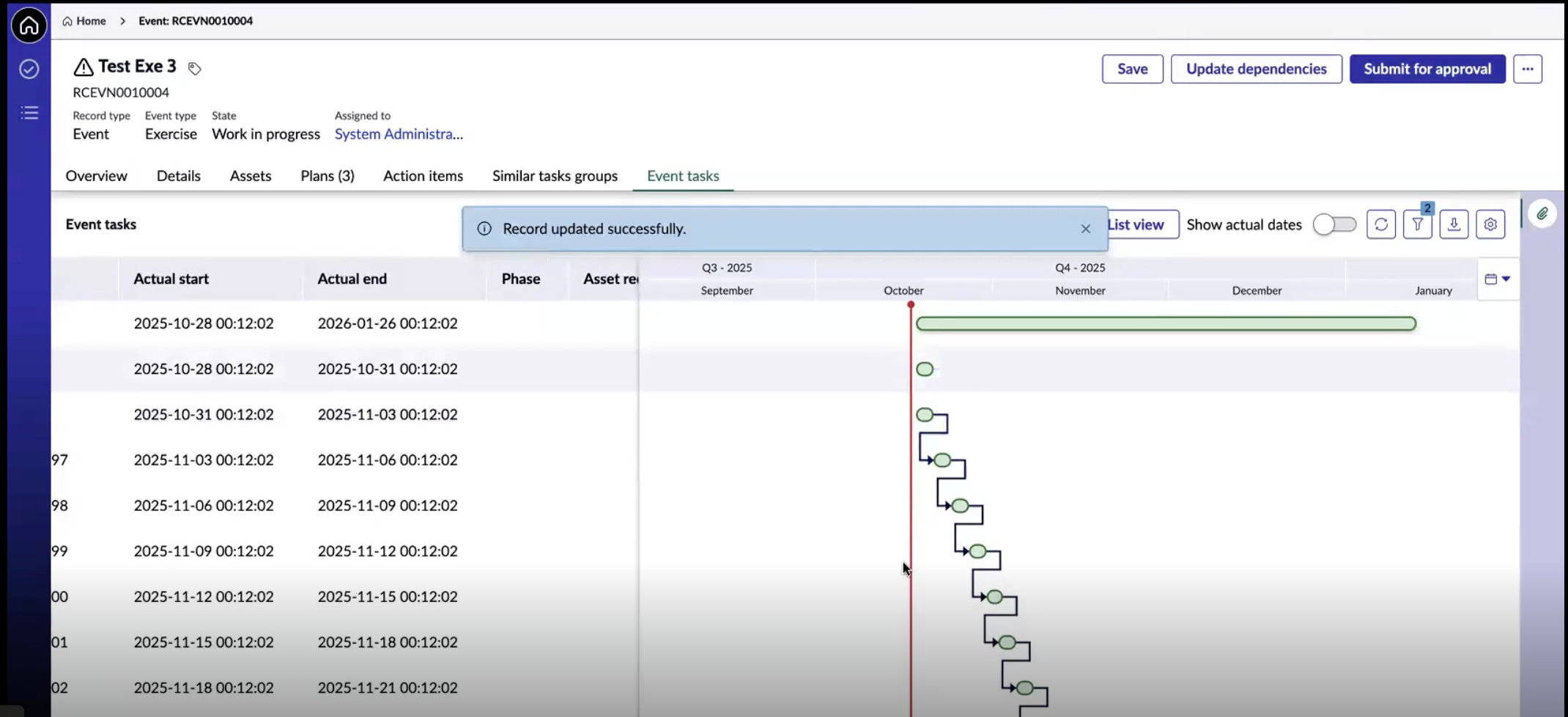

    Excluir.

    Para criar uma nova dependência, arraste do final de uma tarefa para o início de outra tarefa e adicione um link. Esta ação estabelece uma dependência entre as duas tarefas, permitindo que você gerencie o relacionamento com eficácia. Quando uma dependência muda, as horas de início planejadas de todas as tarefas afetadas são atualizadas de acordo.

    Arraste.

    Você pode criar vários links entre tarefas conforme necessário, habilitando a gestão de dependência flexível diretamente no gráfico de Gantt. No entanto, tentar criar uma dependência cíclica (por exemplo, tornar a Tarefa 2 dependente da Tarefa 1 quando a Tarefa 1 já está dependente da Tarefa 2) resulta em um erro, pois pode causar dependências cíclicas. O sistema ajuda a evitar que essas configurações mantenham uma estrutura de projeto válida e gerenciável.

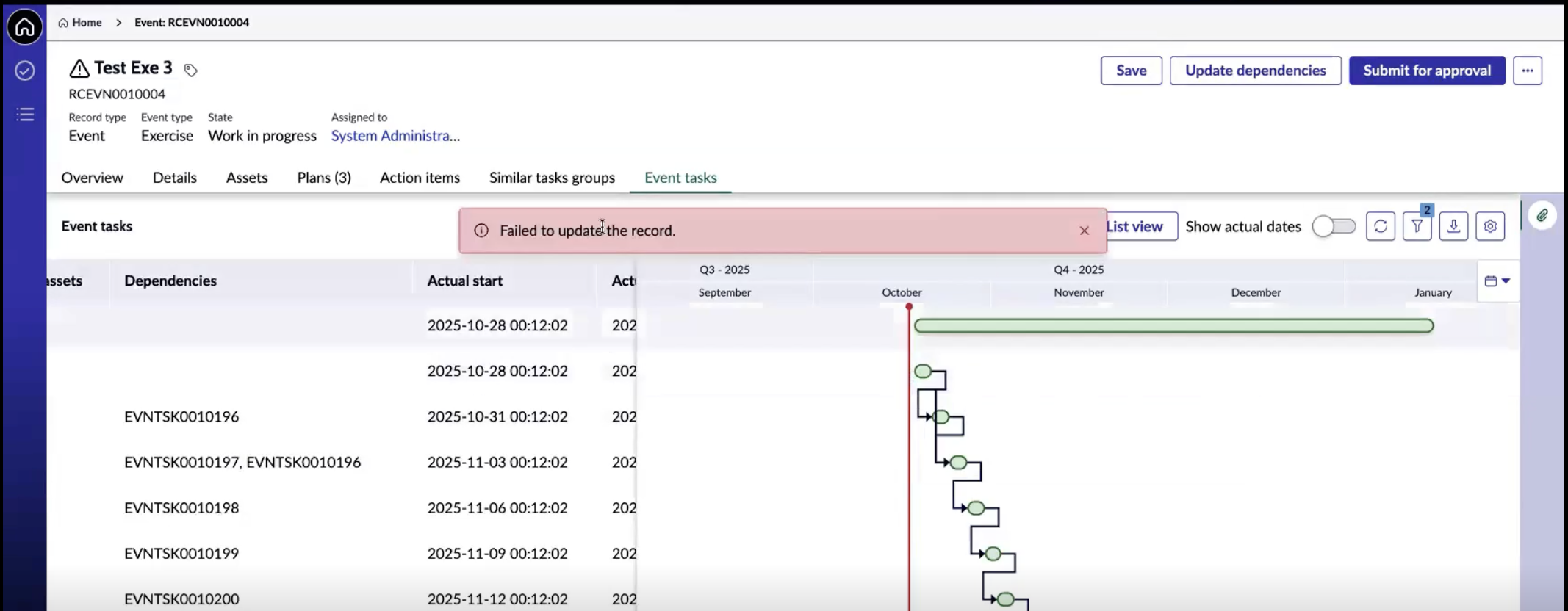

    Erro.

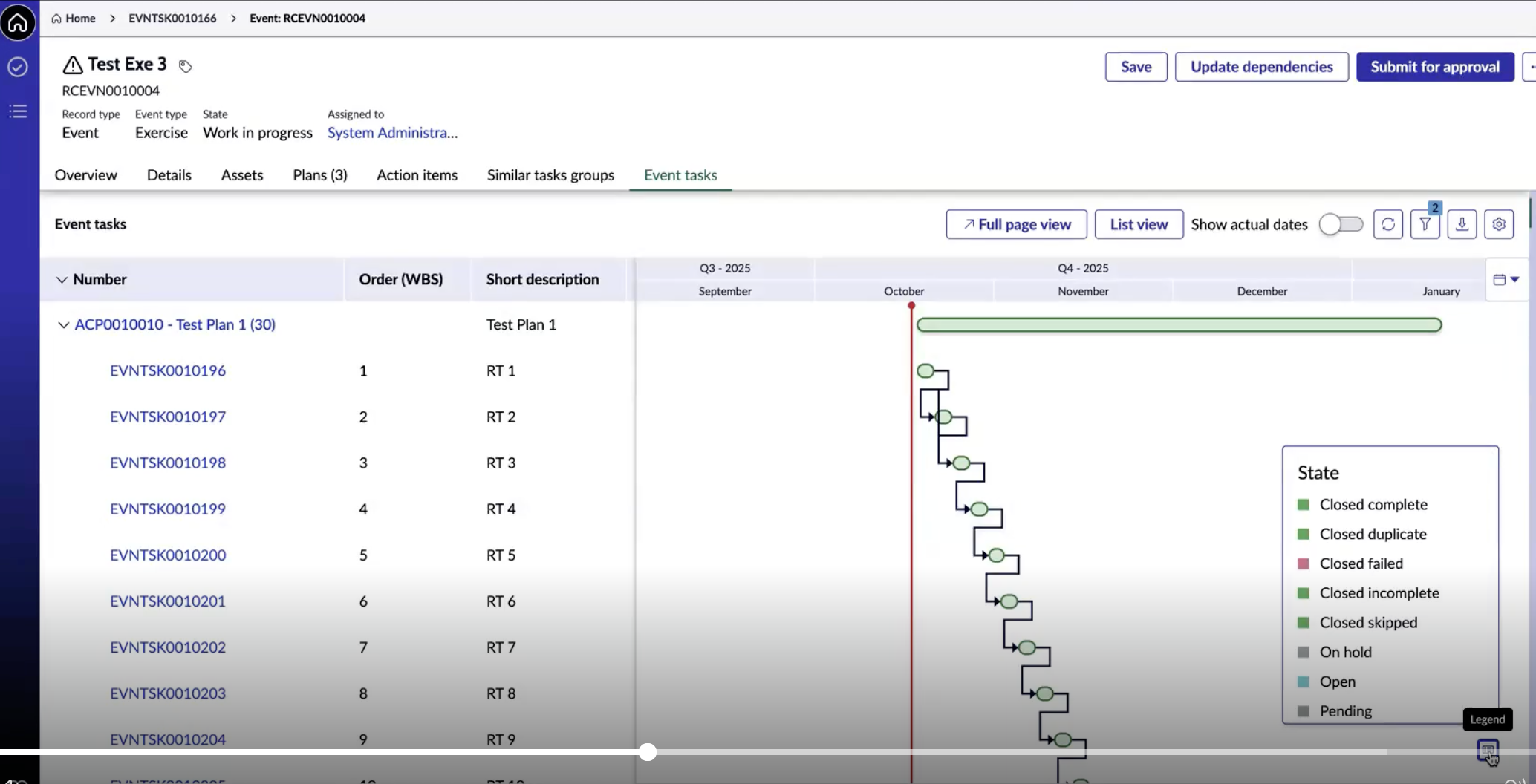

    Barras codificadas por cores

    As barras no gráfico são codificadas por cores e selecionar as legendas revela as convenções de cores para diferentes estados de tarefa, como Encerrado concluído, Encerrado duplicado, Encerrado incompleto e outros. Este sistema de codificação por cores ajuda a identificar o status das tarefas rapidamente.

    Cor.

    Os estados da tarefa são representados por estes códigos de cores:
    • Verde: Todos os estados "Encerrado"
    • Vermelho: estados "Encerrado com falha"
    • Cinza: estados "Em espera" e "Pendente", indicando um status em espera ou pausado
    • Azul: Estado "Aberto", o que significa que uma tarefa está aberta e pronta para ação
    • Amarelo: Estado "andamento do trabalho", indicando que uma tarefa está em andamento
    Este sistema de codificação por cores fornece uma representação visual clara dos status das tarefas, facilitando o acompanhamento do andamento e a identificação de áreas que requerem atenção.
    Códigos.

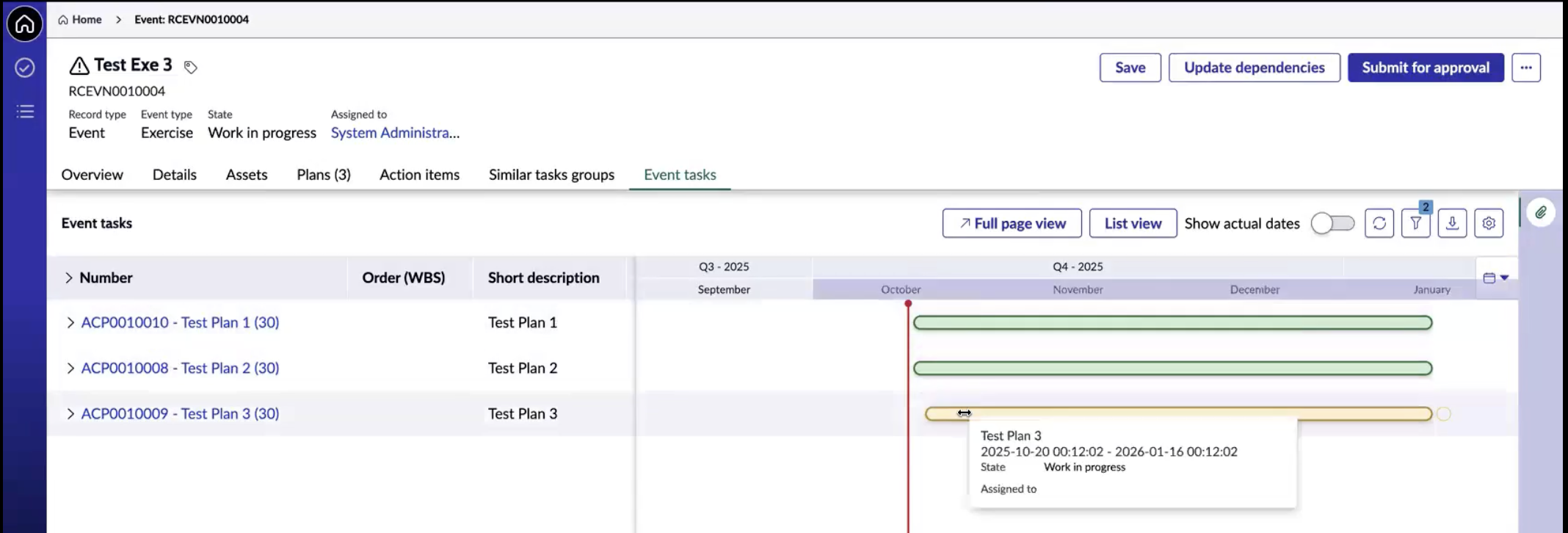

    Na exibição de Gantt, as tarefas são codificadas por cores com base em seu status: Amarelo para tarefas "Trabalho em andamento" e azul para tarefas "Aberto". Passar o mouse sobre uma barra de tarefas exibe informações adicionais, incluindo o estado da tarefa, datas de início e término do plano e detalhes da atribuição, se aplicável. As datas de início planejadas e término planejadas também são introduzidas no nível do plano ativado, que são calculadas com base nas tarefas de evento associadas. É mostrado que a data de início planejada é 18 e a data de término planejada é 21.

    Iniciar.

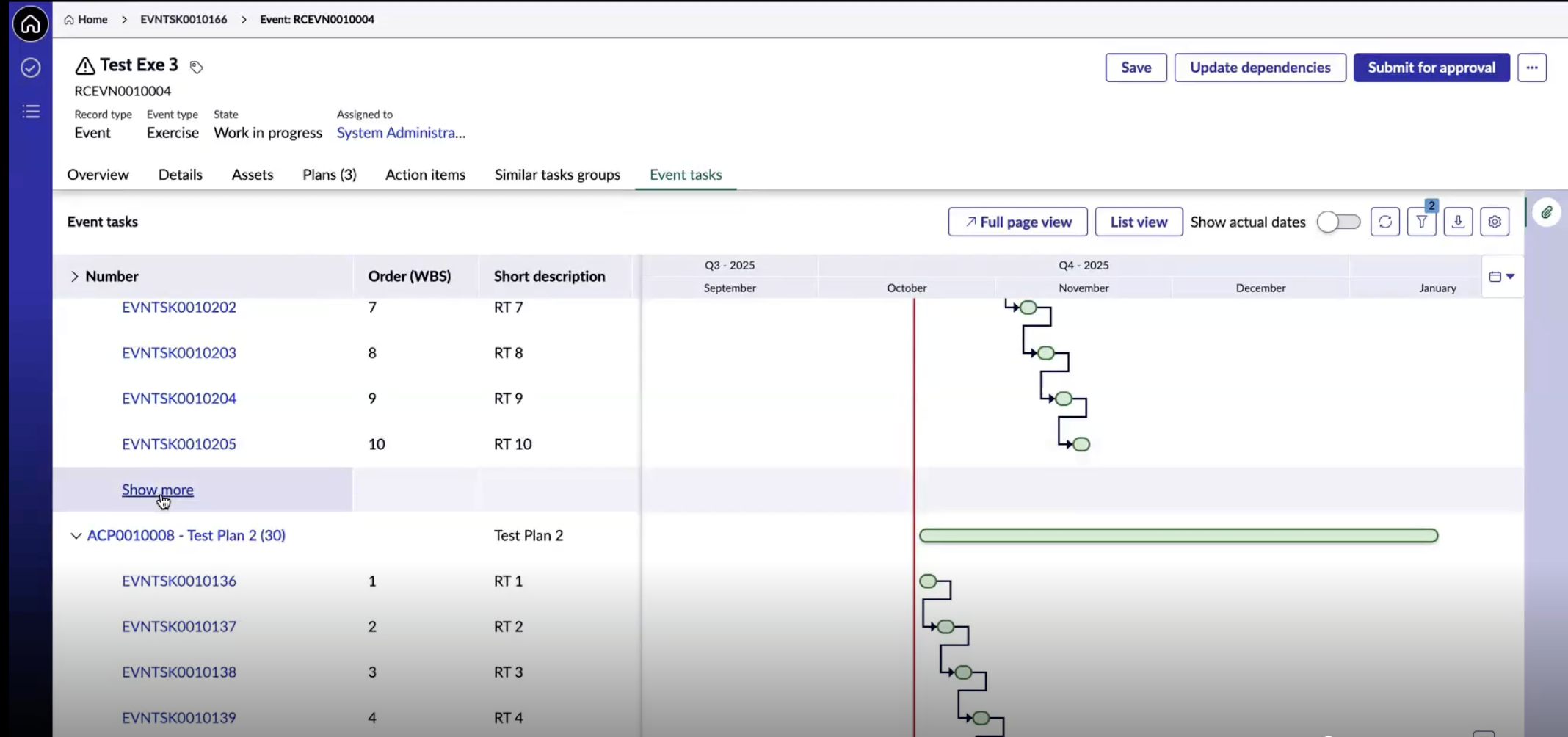

    No exemplo, a primeira tarefa de evento começa no dia 18 e termina no dia 21. Uma vez que a segunda tarefa é dependente da primeira, ela começa no dia 21 e termina no dia 24. Este cálculo de linha do tempo baseado em dependência se aplica a todas as tarefas subsequentes. O gráfico de Gantt é interativo, permitindo que você ajuste seu tamanho. Selecionando Mostrar mais em qualquer plano ativado, você pode exibir informações detalhadas, incluindo planos concluídos.

    Mais.

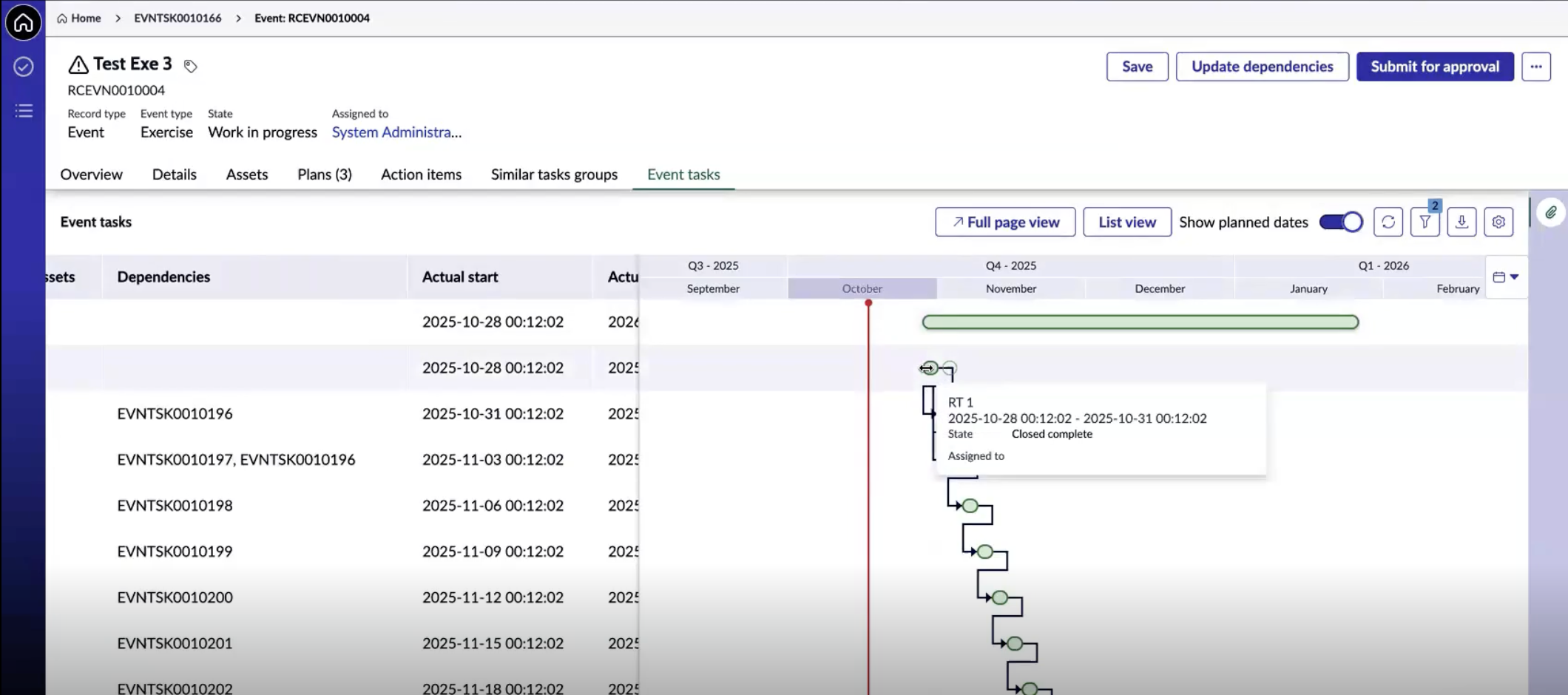

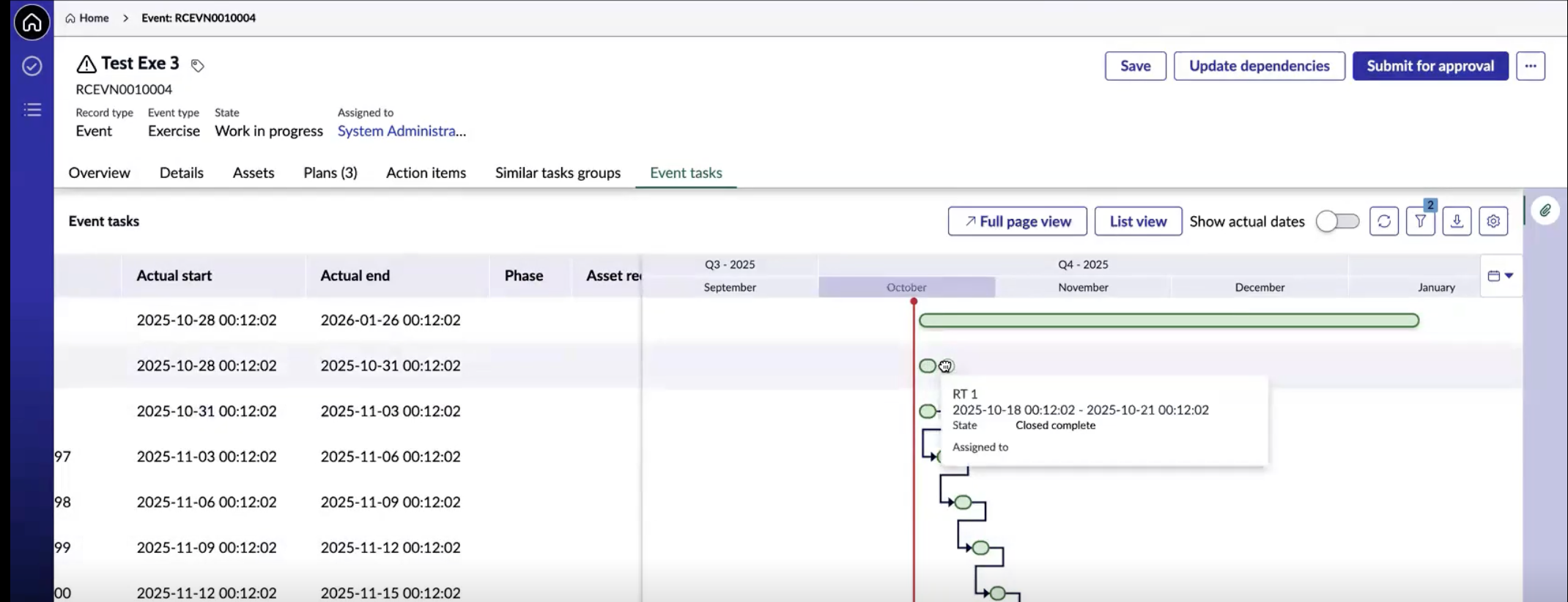

    Você pode exibir as datas reais de início e término no gráfico de Gantt. Para exibir as datas, selecione o botão de alternância e o gráfico será atualizado para exibir as datas reais, fornecendo uma representação precisa do andamento do projeto.

    Iniciar.Data de término.

    Você pode alternar entre exibir datas planejadas e datas reais usando o botão de alternância, permitindo fácil comparação e acompanhamento do andamento do projeto.
