Definieren Sie einen Schwellenwert für die Antwortvorlage für Risikoereignis
Definieren Sie einen Schwellenwert für die Zuweisung von Risikoereignisgenehmigern. Ein Schwellenwert ist definiert, um zu bestimmen, ob ein Risikoereignis einen Genehmiger benötigt.
Vorbereitungen
Erforderliche Rolle: sn_Risk.Manager und sn_Risk.admin
Warum und wann dieser Vorgang ausgeführt wird

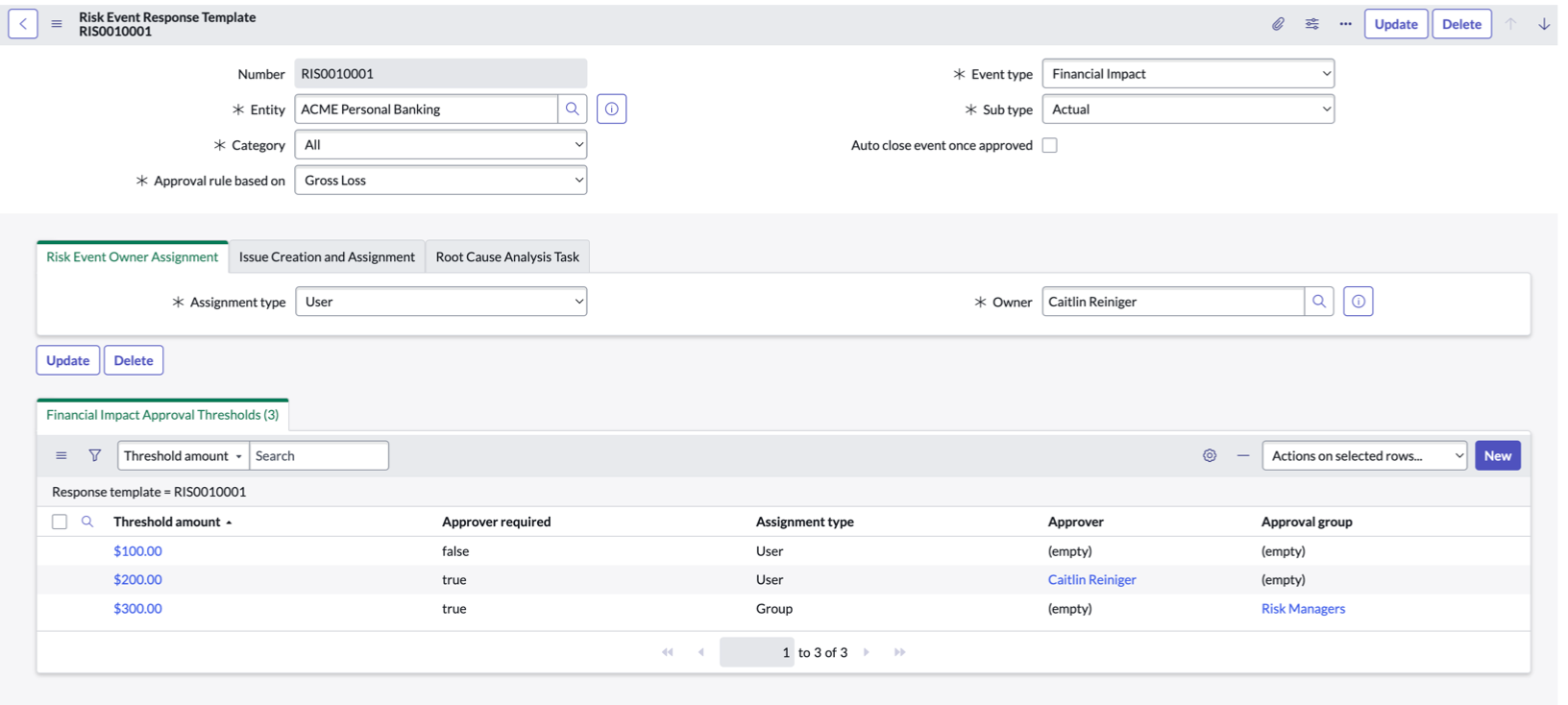

Basierend auf dem Risikoverlustbetrag können Sie entscheiden, ob Genehmiger für die Verluste von Risikoereignissen erforderlich sind. Beispielsweise ist für jedes Risikoereignis, das zu einem Verlust von maximal 1000 USD führt, kein Genehmiger erforderlich. Für einen Betrag von mehr als 1000 USD muss das Risikoereignis ausgewertet werden, und ein Genehmiger wird automatisch zugewiesen. Abhängig von Ihren definierten Schwellenwerten können mehrere Genehmigungsebenen vorhanden sein. Ein besseres Verständnis finden Sie in der folgenden Abbildung.
- Wenn der Verlust zwischen 0 und 100 USD liegt, ist keine Genehmigung erforderlich.
- Wenn der Verlust zwischen 101 und 200 USD liegt, ist die Genehmigung erforderlich, und die Genehmigung geht an Caitlin.
- Wenn der Verlust mehr als 201 USD beträgt, ist eine Genehmigung sowohl von Caitlin als auch vom Risikomanager erforderlich.
Prozedur
- Navigieren zu an.
- Wählen Sie die Antwortvorlage für Risikoereignis aus, für die Sie das finanzielle Schwellenwertlimit hinzufügen möchten, und öffnen Sie sie.
- Klicken Sie in der zugehörigen Liste Schwellenwerte für die Genehmigung finanzieller Auswirkungen auf Neu .
- Von Schwellenwertbetrag Liste, wählen Sie den Währungstyp aus, und geben Sie den Betrag ein, der genehmigt werden muss.
- Wählen Sie aus Genehmiger erforderlich Kontrollkästchen.
- Von Zuweisungstyp Liste, wählen Sie eine der beiden aus Anwender Oder Gruppe .
- In Genehmiger Feld den Genehmiger auswählen, der das Risikoereignis genehmigen soll, wenn der Schwellenwert überschritten wird.
- Klicken Sie auf Absenden.
