リリース概要ダッシュボード

  • リリースバージョン: Zurich
  • 更新日 2025年07月31日
  • 所要時間:3分
  • リリース概要ダッシュボードには、リリースに関するすべての情報の概要が表示されます。製品チームは、リリースの準備状況を評価するために使用できます。

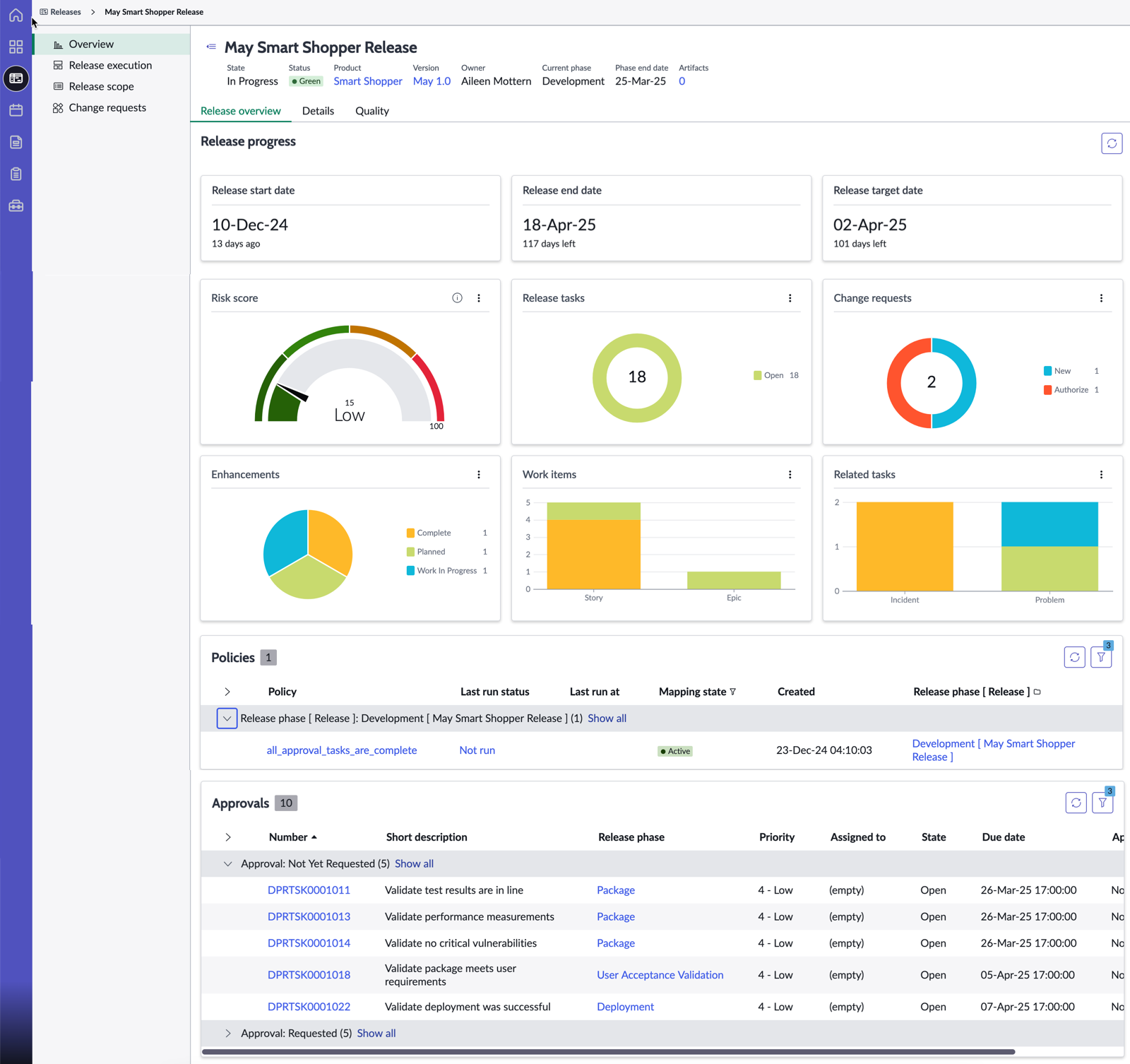

    [リリース概要] ダッシュボードは、リリースとその進行状況に関する概要情報を提供します。

    必要な ServiceNow AI Platform ロール

    ダッシュボードを表示するには、sn_dpr_model.product_manager、sn_dpr_model.release_admin、sn_dpr_model.release_coordinator、または sn_dpr_model.release_user が必要です。

    リリース概要ダッシュボードへのアクセス

    ダッシュボードを開くには、次の場所に移動します。 ワークスペース > デジタルプロダクトリリースワークスペース. リリースアイコン ( リリースアイコン) を選択し、[リリース] リストからリリースを選択します。

    ウィジェット

    ウィジェット 説明
    リリース開始日 リリースの開始日。

    リリースが開始されていない場合は、開始予定日が表示されます。リリースの開始後、実際の開始日が表示されます。

    リリース終了日 リリースの終了日。

    リリースがクローズされていない場合は、終了予定日が表示されます。リリースがクローズされると、実際の終了日が表示されます。

    リリースターゲット日 リリースの準備目標日。
    リスクスコア リリースのリスクレベル。このスコアは、期限切れのタスクとポリシーの失敗に基づいて計算されます。詳細については、次のセクションのリスクスコアの計算を参照してください。
    リリースタスク ステータス別にグループ化された、リリース内のタスクの数。
    変更要求 ステータス別にグループ化された、リリースのさまざまなフェーズの変更要求の合計数
    拡張 リリースの製品の機能拡張をステータス別にグループ化。
    アイテム リリースの作業アイテム。タイプ別にグループ化され、ステータス別に積み重ねられています。
    関連タスク リリースにリンクされ、タイプ別にグループ化され、ステータス別に積み重ねられた関連タスク。
    方針 マッピング先のフェーズ別にグループ化されたすべてのポリシーのリスト。
    承認 承認ステータス別にグループ化されたすべての承認タスクのリスト。

    リリースのリスクスコアの計算

    リリースのリスクスコアは、期限切れのタスクスコアとポリシー失敗スコアを、それぞれの重要性別に重み付けして組み合わせたものです。期限切れのタスクとポリシーの失敗に対する重みまたは優先度によって、それらの緊急度またはリリースへの影響が決まります。期限切れタスクスコアは、期限切れタスクの割合に基づいて分類されます。ポリシー失敗スコアは、失敗したポリシーの割合によって決まります。

    overdue_weight + policy_failure_weight = 1 の場合、リリースのリスクスコアは次の式に従って計算されます。

    リスクスコア = Round((期限切れタスクスコア * overdue_weight + ポリシー失敗スコア * policy_failure_weight) * (リリースで経過した日数/リリースでの合計日数))

    各メトリクスは次のように計算されます。
    期限切れタスクスコア:
    • タスクの <10% が期限切れの場合、期限切れタスクのスコアは 0 です。
    • タスクの 10 〜 40% が期限切れの場合、期限切れタスクのスコアは 1 です。
    • タスクの >40% が期限切れの場合、期限切れタスクのスコアは 2 です。

    タスクに終了日がない場合、フェーズの終了日がタスクの期日として使用されます。

    ポリシー失敗スコア:
    • ポリシーの <10% が失敗した場合、ポリシーの失敗スコアは 0 です。
    • ポリシーの 10 〜 40% が失敗した場合、ポリシーの失敗スコアは 1 です。
    • ポリシーの >40% が失敗した場合、ポリシーの失敗スコアは 2 です。
    計算されたリスクスコアに基づいて、リリースは次のいずれかのリスクレベルに分類されます。
    • 値が 0 または 1 の場合は低
    • 値が 2 の場合、中
    • 高 (値が 3 の場合)
    • 値が 4 の場合、非常に高い
    この分類は、リリースに関連するリスクを判断するのに役立ち、これらのリスクをタイムリーに軽減するための対策を講じることができます。
