Agile 2.0 Release-Dashboard

  • Freigeben Version: Yokohama
  • Aktualisiert 30. Januar 2025
  • 6 Minuten Lesedauer
  • Verfolgen Sie den Fortschritt Ihrer Stories, und analysieren Sie Umfangsänderungen im aktuellen Release mit dem Agile 2.0 Release-Dashboard.

    Navigieren zu Alle > Agile Development > Dashboards und wählen Sie das Agile 2.0 Release-Dashboardaus.

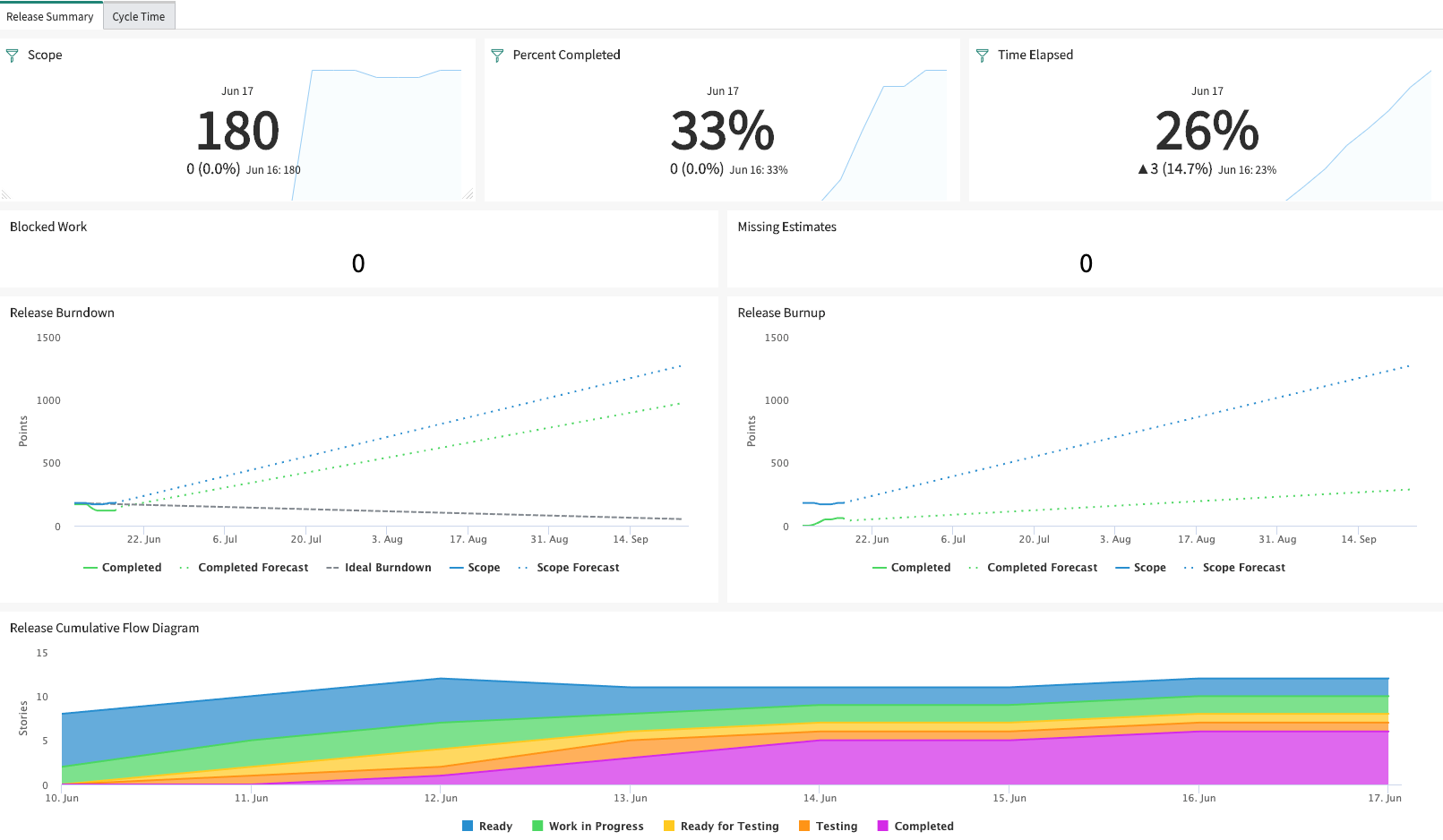

    Abbildung : 1. Registerkarte „Release-Zusammenfassung“
    Release-Zusammenfassung

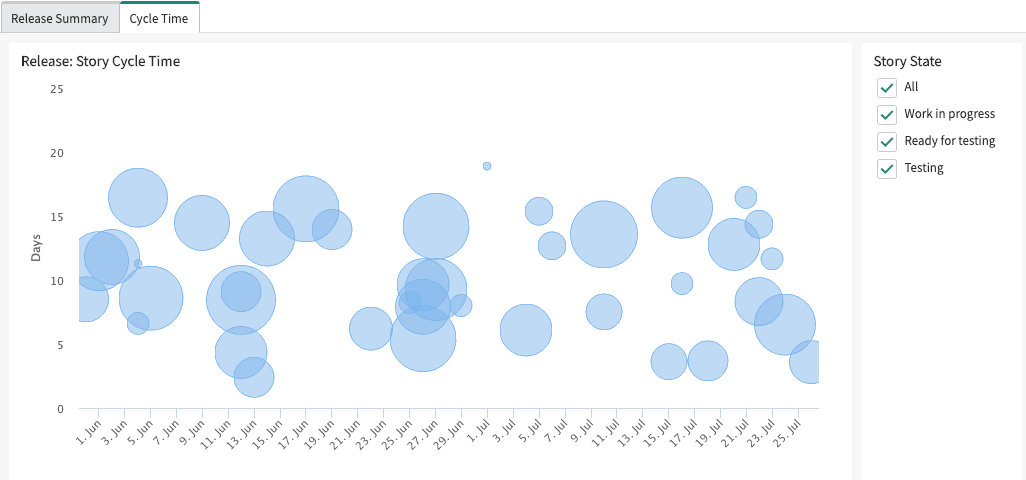

    Abbildung : 2. Registerkarte „Zykluszeit“
    Release-Zykluszeit
    Das Dashboard:
    • Zeigt wichtige Details des Release an, z. B. den Prozentsatz der abgeschlossenen Arbeit, die verstrichene Zeit und die Gesamtzahl der Storys, bei denen Schätzungen fehlen.
    • Zeigt die Anzahl der Storys des Release in ihrem aktuellen Status und ihren Fortschritt an.
    • Gibt an, ob Änderungen am Umfang vorgenommen wurden, und gibt Trends dieser Umfangsänderungen an.
    • Gibt das Tempo an, mit dem das Team Storys abschließt, die für den Release geplant sind.
    • Prognostiziert Daten, die die Wahrscheinlichkeit anzeigen, den Release wie geplant abzuschließen.
    • Zeigt die verstrichene Zeit für die Storys eines Release an, um vom Status „In Bearbeitung“ zum Status „Abgeschlossen“ zu gelangen.
    Hinweis:
    In diesen Daten sind keine abgebrochenen Storys enthalten.

    Endanwender und Rollen

    Tabelle : 1. Endanwenderziel mit erforderlicher Rolle und Vorteilen
    Endanwender und Ziel Erforderliche Rolle Vorteile

    Produkteigentümer: Benötigt Transparenz in Bezug auf Umfangsänderungen, Teamtempo und Echtzeitfortschritt der Storys für den Release.

    scrum_user

    • Fortschritt Ihrer Storys verfolgen, die für einen Release geplant sind
    • Engpässe beheben, um den Release rechtzeitig bereitzustellen
    • Ausreißer-Storys identifizieren, die länger als erwartet gedauert haben

    Indikatoren

    Scrum: Summe der Story Points von abgeschlossenen Storys in aktiven Releases

    Generiert die abgeschlossene Serie in den Release-Burndown- und Release-Burnup-Berichten. Diese Serie gibt die Menge der Arbeit in Story Points an, die für den Release abgeschlossen wurde.

    Scrum: Summe der Story Points von aktiven Storys in aktuellen Releases

    Generiert die Umfangsserie in den Release-Burndown- und Release-Burnup-Berichten. Die Umfangsserie gibt die Menge der Arbeit in Story Points an, die für den Release geplant ist.

    Scrum: Verstrichene Zeit im Release

    Berechnet die Zeit, die im Widget „Verstrichene Zeit“ angezeigt werden soll.

    Scrum: Anzahl aller Storys im aktuellen Release

    Generiert die Bereichsserie des Berichts mit dem kumulativen Flow-Diagramm für den Release, das die Anzahl der Storys des aktuellen Release nach Status angibt.

    Aufgliederungen

    • Scrum: Release
    • Scrum: Status

    Widgets

    Prozent abgeschlossen

    Gibt den Prozentsatz der Arbeit (in Story Points) an, die im Release abgeschlossen wurde. Mit diesem Widget können Sie auf einen Blick sehen, wie viel Arbeit im Release abgeschlossen wurde. Zusammen mit dem angrenzenden Widget „Verstrichene Zeit“ können Sie mit diesen Widgets leicht erkennen, ob die Arbeit in einem Tempo fortschreitet, mit dem sich das Releaseziel fristgerecht erreichen lässt.

    Bereich

    Gibt die Menge der Arbeit in Story Points an, die für den Release geplant ist. Mit diesem Widget können Sie auf einen Blick sehen, wie viel Arbeit abgeschlossen werden muss, um das Releaseziel zu erreichen. Sie können auch Detailinformationen zu den im Release geplanten Storys anzeigen.

    Verstrichene Zeit

    Gibt den Prozentsatz der Zeit an, die zwischen Startdatum und geplantem Enddatum des Release verstrichen ist. Zusammen mit dem angrenzenden Widget „Prozent abgeschlossen“ können Sie mit diesen Widgets leicht erkennen, ob die Arbeit in einem Tempo fortschreitet, mit dem sich das Releaseziel fristgerecht erreichen lässt.

    Blockierte Arbeit
    Gibt die Gesamtzahl der Storys im Release an, für die keine Schätzungen vorliegen. Sie müssen Schätzungen verwenden, damit die anderen Indikatoren, Widgets und Berichte in diesem Dashboard aussagekräftig sind.
    Hinweis:
    Wenn Sie Storys nicht schätzen, geben Sie im Feld Story Points eine „1“ ein. Die anderen Indikatoren, Widgets und Berichte funktionieren dann effektiv nach Anzahl.
    Blockierte Arbeit

    Gibt die Anzahl der Storys im Release an, für die keine Schätzungen vorliegen.

    Datenvisualisierungen

    Wenn Sie ein Upgrade von Version 1.0.2 oder früher des Performance Analytics-Inhaltspakets für Agile 2.0 durchführen, installieren Sie dieses Dashboard aus der Lösungsbibliothek, um das Layout zu aktualisieren und auf die folgenden Visualisierungen zuzugreifen:
    • Kumulatives Flow-Diagramm für Release
    • Story-Zykluszeit
    Weitere Informationen finden Sie unter Layout von Dashboards für Agile 2.0 aktualisieren.
    Tabelle : 2. Release-Zusammenfassung
    Titel Typ Beschreibung

    Release-Burnup

    Liniendiagramm

    Liniendiagramm

    Analysieren Sie die Burnup-Trends und schätzen Sie, wann die Releasearbeit wahrscheinlich abgeschlossen sein wird. Der Release-Burnup-Bericht umfasst die folgenden Serien, die nach Ihren Vorlieben ausgeblendet oder angezeigt werden können:

    • Bereich: Gibt die Menge der Arbeit an, die für den Release geplant ist.
    • Umfangsprognose: Sagt die Möglichkeit einer Umfangsänderung für in der Zukunft liegende Daten voraus. Diese Vorhersage basiert auf Verlaufsdaten.
    • Abgeschlossen: Gibt den Umfang der abgeschlossenen Releasearbeit an.
    • Abgeschlossene Prognose: Sagt den Burnup für in der Zukunft liegende Daten im Release voraus. Gibt an, ob Sie den Release rechtzeitig liefern können.
    Hinweis:
    Der Schnittpunkt der Prognoseserie für „Abgeschlossen“ mit der Prognoseserie für „Umfang“ stellt eine Vorhersage dafür dar, wann der Release abgeschlossen werden kann. Wenn sich die Reihen „Abgeschlossene Prognose„ und „Umfangsprognose“ nicht zu überschneiden scheinen, stellt dies eine Warnung dar, dass der Umfang schneller hinzugefügt wird, als die Arbeit abgeschlossen wird.

    Release-Burndown

    Liniendiagramm

    Liniendiagramm

    Gibt an, ob Änderungen am Umfang vorgenommen wurden, und gibt Trends dieser Umfangsänderungen an. Gibt an, welches das ideale Arbeitstempo ist, wie viel Arbeit noch verbleibt und ob der Umfang wahrscheinlich vor Ende des Sprints abgeschlossen wird. Der Release-Burndown-Bericht umfasst die folgenden Serien, die nach Ihren Vorlieben ausgeblendet oder angezeigt werden können:

    • Bereich: Gibt die Menge der Arbeit an, die für den Release geplant ist.
    • Umfangsprognose: Sagt die Möglichkeit einer Umfangsänderung für in der Zukunft liegende Daten im Release voraus. Diese Vorhersage basiert auf Verlaufsdaten.
    • Idealer Burndown: Gibt an, wie das Team bei Storys vorankommen muss, um den Release rechtzeitig zu liefern.
    • Verbleibend: Gibt den Umfang der abgeschlossenen Arbeit an.

      Wenn „Verbleibend“ über dem idealen Burndown liegt, bedeutet dies, dass mehr Arbeit übrig ist als ursprünglich geschätzt. Das Team liegt hinter dem Zeitplan des Release zurück. Wenn „Verbleibend“ unter dem idealen Burndown liegt, bedeutet dies, dass weniger Arbeit übrig ist als ursprünglich geschätzt. Das Team liegt vor dem Zeitplan des Release.

    • Abgeschlossene Prognose: Sagt den Burndown für in der Zukunft liegende Daten im Release voraus. Gibt an, ob Sie den Release rechtzeitig liefern können.

    Kumulatives Flow-Diagramm für Release

    Bereich

    Flächendiagramm

    Überwachen Sie den Fortschritt aller Storys Ihres Release zwischen dem tatsächlichen Start- und Enddatum.

    Zeigen Sie die Anzahl der Storys in jedem Status an, geordnet nach Ankunft in einem Status, verbrachter Zeit in diesem Status und Verlassen dieses Status.

    Der Bericht mit dem kumulativen Flow-Diagramm für den Release umfasst die folgenden Bereiche, die nach Ihren Vorlieben ausgeblendet oder angezeigt werden können:
    • Bereit: Gibt die Anzahl der Storys des Release an, mit deren Bearbeitung begonnen werden kann.
    • In Bearbeitung: Gibt die Anzahl der Storys des Release an, die sich in der Entwicklung befinden.
    • Bereit für Tests: Gibt die Anzahl der Storys des Release an, für die die Testphase beginnen kann.
    • Tests: Gibt die Anzahl der Storys des Release an, die derzeit getestet werden.
    • Abgeschlossen: Gibt die Anzahl der Storys im Release an, die abgeschlossen sind.
    Hinweis:
    Storys im Status „Bereit“ und „Abgebrochen“ sind in diesem Bericht nicht enthalten.
    Tabelle : 3. Zykluszeit
    Titel Typ Beschreibung
    Story-Zykluszeit Objektdiagramm

    Blasendiagramm

    Identifizieren Sie die Zeit, die für jede Story im Release benötigt wird, um vom Status „In Bearbeitung“ zum Abschluss zu gelangen.

    Jede Blase im Diagramm stellt eine Story dar. Die Höhe der Blase gegenüber der x-Achse zeigt an, wie lange es dauerte, bis die Story vom Status „In Bearbeitung“ zu „Abgeschlossen“ verschoben wurde. Die relative Größe der Story-Blasen ist proportional zur Anzahl der jeweiligen Story Points.

    Wenn Sie den Mauszeiger über eine Blase bewegen, werden die folgenden Details zur jeweiligen Story angezeigt:
    • Story Points
    • Datum, an dem die Story in den Status „Abgeschlossen“ verschoben wurde
    • Gesamtzykluszeit der Story (in Tagen)
    • Anzahl der Tage, an denen sich die Story im Status In Bearbeitung befand
    • Anzahl der Tage, an denen sich die Story im Status Bereit für Tests befand
    • Anzahl der Tage, an denen sich die Story im Status Tests befand

    Im Abschnitt „Story-Status“ rechts neben dem Bericht können Sie den Bericht filtern, um die Zykluszeit der Storys für die ausgewählten Status anzuzeigen. Das Diagramm zeigt die Zykluszeit für jede Story als kumulative Summe aller Dauern der ausgewählten Status an.

    Wenn in einem Bereich des Diagramms zu viele Storys vorhanden sind und die Blasen im Bericht zu gedrängt erscheinen, können Sie diesen bestimmten Bereich des Berichts vergrößern, um ein klareres Bild zu erhalten.

    Vergrößerung der Zykluszeit

    Sie können die Berichte für Burnup, Burndown und kumulatives Flow-Diagramm anpassen. Weitere Informationen finden Sie unter Agile 2.0-Dashboard-Berichte anpassen.
