Fortschrittsstatus für wird überprüft Agile Development 2.0Epics

  • Freigeben Version: Yokohama
  • Aktualisiert 30. Januar 2025
  • 1 Minute Lesedauer
  • Ermitteln Sie, ob Ihre Arbeit bis zu den geplanten Enddaten abgeschlossen wäre, indem Sie den Fortschrittsstatus von überprüfen Agile Development 2.0Epics.

    Navigieren zu Agile Entwicklung 2,0 > Epics Und filtern Sie die Epics für Ihr Team.

    Die Statusspalte der Epics-Liste zeigt einen grünen, gelben oder roten Indikator für jedes Epic an, der Folgendes angibt:
    • Grün: Ihr Epic ist im Zeitplan, bis zum geplanten Enddatum abzuschließen.
    • Gelb: Ihr Epic ist nicht im Zeitplan, und Ihr Ausführungsplan muss überprüft werden.
    • Rot: Ihr Epic geht nicht gut voran und besteht möglicherweise das Risiko, dass es nicht bis zum geplanten Enddatum abgeschlossen ist.

    Das geschätzte Abschlussdatum zeigt ein Datum mit der Wahrscheinlichkeit des Abschlusses der Epic an.

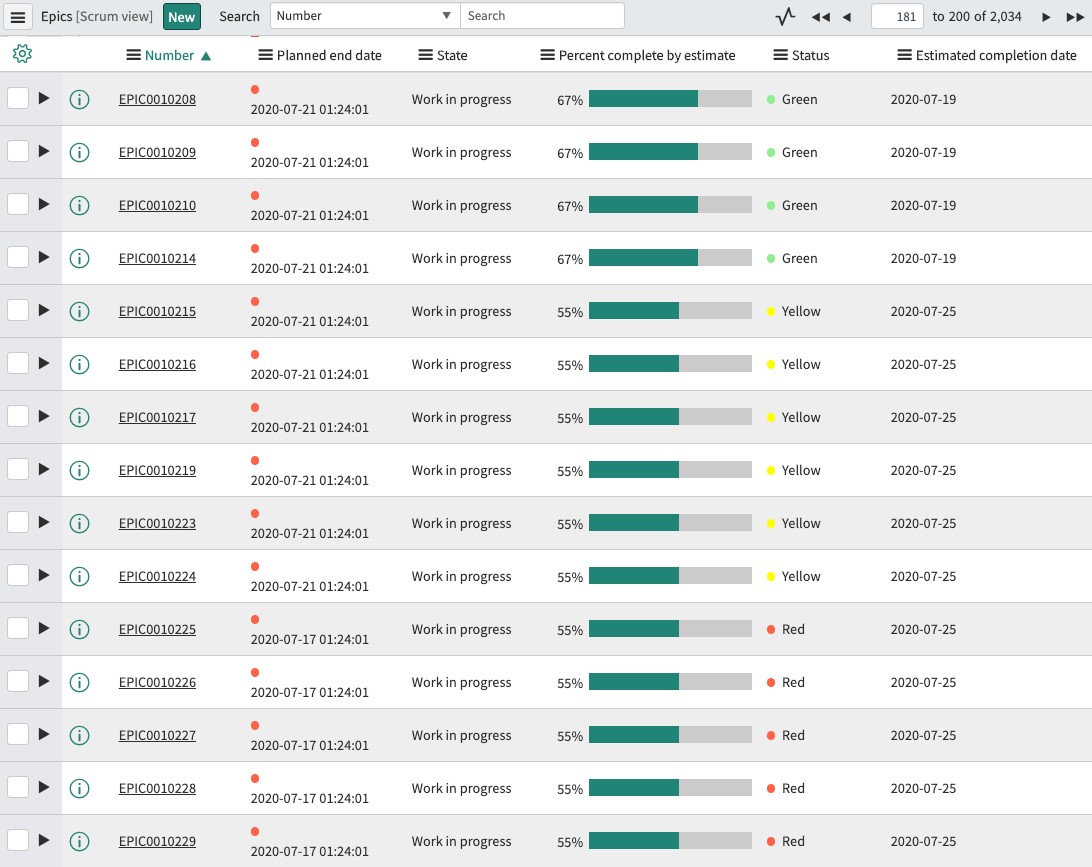

    Abbildung : 1. Wok-Fortschritt von Epics
    Arbeitsfortschrittsstatus für Epics in Agile 2,0

    Die [Scrum] täglicher Datensammlungsauftrag Hilft beim Generieren des Burnup-Berichts für Ihre Epics. Anhand der für diese Epic-Burnup-Berichte generierten Daten wird für jede Ihrer Epics ein geschätztes Abschlussdatum bestimmt. Sie können sehen, dass dieses Datum der Schnittpunkt der abgeschlossenen Prognoseserien und Umfangsprognosen in den jeweiligen Epic-Burnup-Berichten ist.

    Basierend auf diesem geschätzten Abschlussdatum wird der Fortschrittsstatus für Ihre Epics bestimmt. Der Fortschrittsstatus für eine Epic wird nur unter den folgenden Bedingungen berechnet:
    • Das geplante Enddatum ist in der Epic ausgefüllt.
    • Der prozentuale Abschluss der Epic ist ein Wert größer als 0.
    Die Farbe des Fortschrittsstatusindikators wird anhand der folgenden Bedingungen bestimmt:
    • Grün: Das geschätzte Abschlussdatum liegt am oder vor dem geplanten Enddatum.
    • Gelb: Das geschätzte Abschlussdatum liegt aufgrund einer Abweichung von 1 % zu 14 % nach dem geplanten Enddatum.
    • Rot: Das geschätzte Abschlussdatum liegt um eine Abweichung von 15 % oder mehr nach dem geplanten Enddatum.
