Migration von Ressourcenplänen, Betriebsressourcenplänen und Kostenplänen

  • Freigeben Version: Yokohama
  • Aktualisiert 30. Januar 2025
  • 3 Minuten Lesedauer
  • Mühelos Migrieren Sie Ressourcenpläne zu Ressourcenzuweisungen und die zugehörigen Kostenpläne zu Attributbasierten Arbeitskosten Ihrer Projekte oder Bedarfe, und bearbeiten Sie einfach Ressourcenzuteilungen mit Projektarbeitsbereich.

    Tipp:
    Ressourcenmanagern wird empfohlen, anzuzeigen Arbeitsbereich für Ressourcenmanagement Bootcamp Um mehr über die Migration des Ressourcenmanagements auf zu erfahren Next Experience.

    Ressourcenpläne zu Ressourcenzuweisungen

    Migrieren Sie alle Ressourcenpläne eines Projekts oder Bedarfs je nach zu Attributbasierten Ressourcenzuweisungen Planungsattribute Zur einfachen Verwaltung Ihrer Projekte in Next Experience mit ProjektarbeitsbereichUnd Kapazitätsplanung .

    Gruppe, Kompetenz und Rolle sind die primären Attribute, die für das Ressourcenmanagement aktiviert sind, je nachdem, welche Ressourcenpläne zu Ressourcenzuweisungen migriert werden.
    Wichtig:
    Ressourcenpläne in Planung, angefordert, bestätigt, zugeteilt, abgelehnt, und der status „Abgeschlossen“ werden nur zu Ressourcenzuweisungen migriert. Ressourcenpläne im status „Abgebrochen“ und „in Bearbeitung“ werden nicht migriert.
    Sehen wir uns an, wie der Status der Ressourcenpläne dem Status von Ressourcenzuweisungen zugeordnet wird.
    Tabelle : 1. Statuszuordnung zwischen Ressourcenplänen und Ressourcenzuweisungen
    Ressourcenplanstatus Ressourcenzuweisungsstatus
    Geplant oder angefordert Nicht zugewiesen
    Zugeordnet Genehmigt
    Bestätigt Genehmigt
    Abgeschlossen Genehmigt
    Abgebrochen oder in Bearbeitung Ressourcenplan ist nicht migriert
    Abgelehnt Nicht genehmigt

    Wenn ein Ressourcenplan migriert wird, wird eine entsprechende Ressourcenzuweisung basierend auf den primären Attributen aus dem Ressourcenplan erstellt. Ressourcenzuweisungen unterstützen keine anwenderdefinierte Auswahl des Zuteilungstyps und der Zuteilungsverteilung.

    Mit der Migration von Ressourcenplänen:
    • Ressourcenpläne im status „Planung“ oder „angefordert“ werden Ressourcenzuweisungen basierend auf den geplanten Daten und der geplanten Dauer mit dem Standardstatus „nicht zugewiesen“ erstellt.
    • Der Zuteilungstyp ist auf die geplante Dauer festgelegt.
    • Zuteilungsverteilung ist immer gleichmäßig.
    • Vorhandene Ressourcenzuteilungen werden gelöscht und erneut erstellt, um Ressourcenzuteilungen mit dem Ressourcennamen und der geplanten Dauer aufzunehmen.
    • Die zugeteilten Kosten und zugeteilten Stunden werden in „geplante Kosten“ und „geplante Stunden“ kopiert.
    • Tatsächliche Stunden für die Ressourcenpläne im status „bestätigt“ und „zugeteilt“ werden mit den Ressourcenplänen beibehalten.
    Hinweis:
    Für jede eindeutige Kombination aus primären Attributen, Gruppe, Kompetenz und Rolle wird nur eine Ressourcenzuweisung erstellt, und für jeden Anwender eine für jeden Anwender, wenn die Ressourcenpläne mit ausgewählten Mitgliedseinstellungen erstellt werden. Wenn Sie nach der Migration Ressourcenzuweisungen mit einer der vorhandenen Kombinationen erstellen, werden die verfügbaren Ressourcenzuweisungen mit den neuen Anforderungen aktualisiert.

    Migration von Ressourcenplänen zu Ressourcenzuweisungen

    Ressourcenpläne in verschiedenen status.

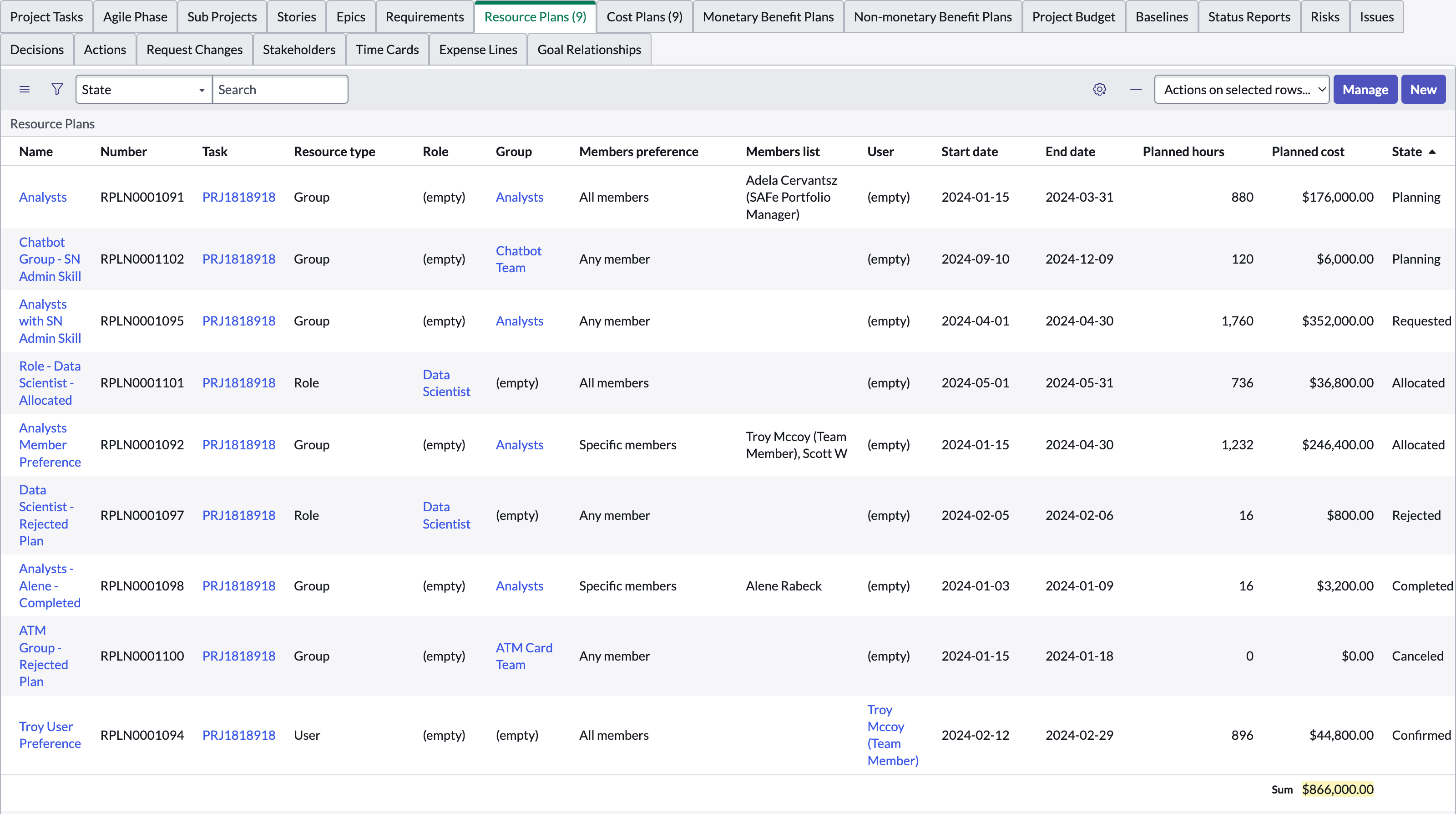

    Ressourcenplanliste.

    Ressourcenpläne wurden als Ressourcenzuweisungen migriert.

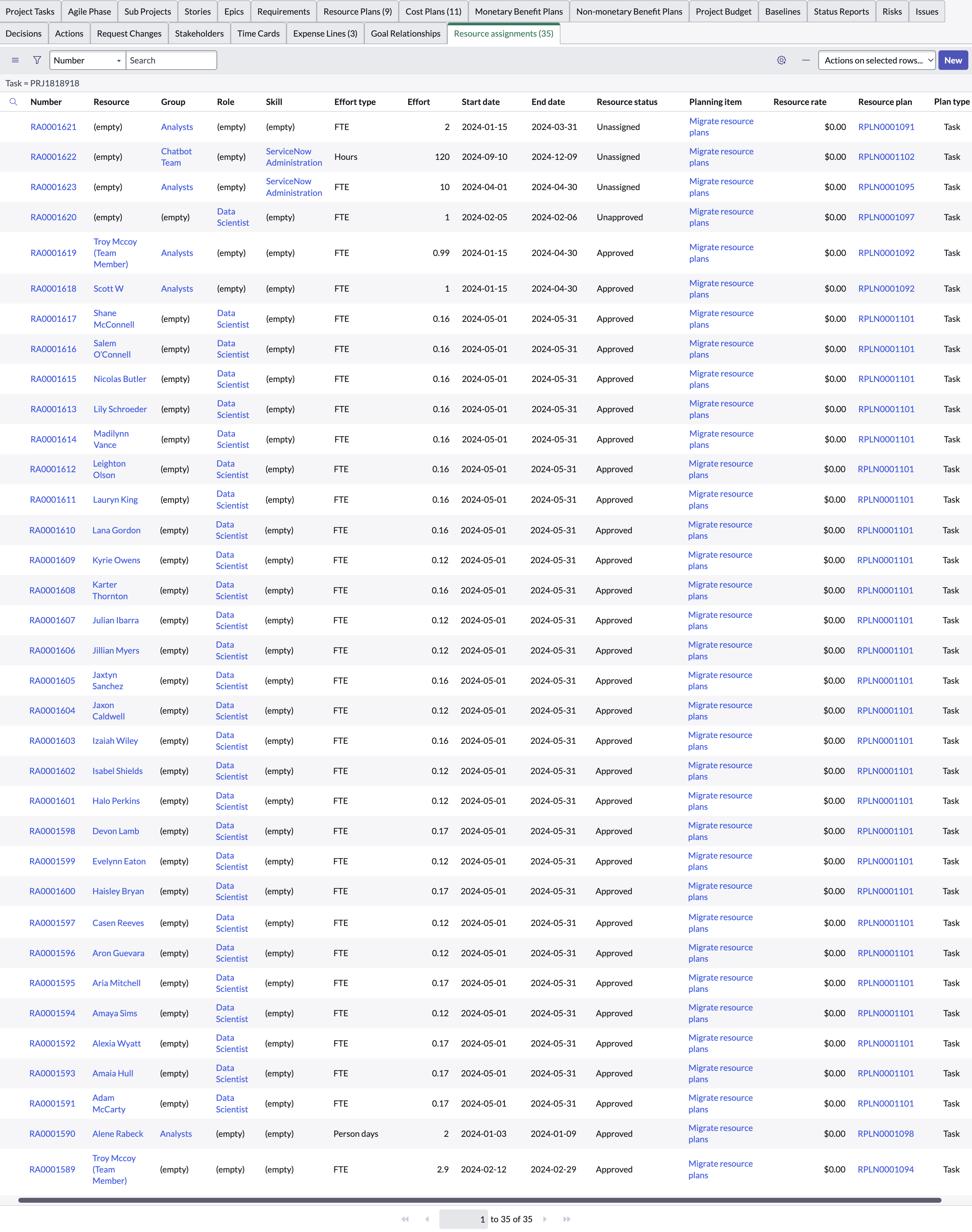

    Ressourcenzuweisungsliste.

    Betriebsressourcenpläne zu Betriebsressourcenzuweisungen

    Betriebsressourcenpläne folgen auch der gleichen Logik, um Betriebsressourcenpläne in Betriebsressourcenzuweisungen zu migrieren.
    Wichtig:
    Betriebsressourcenpläne im status „Zugewiesen“ und „Abgeschlossen“ werden nur als Betriebsressourcenzuweisungen migriert.

    Nach der Migration wird der Anforderungstyp von Betriebsressourcenplänen in Stunden geändert.

    Migration von Betriebsressourcenplänen zu Betriebsressourcenzuweisungen

    Betriebsressourcenplan im Status „Zugewiesen“ für Demogruppe A erstellt.

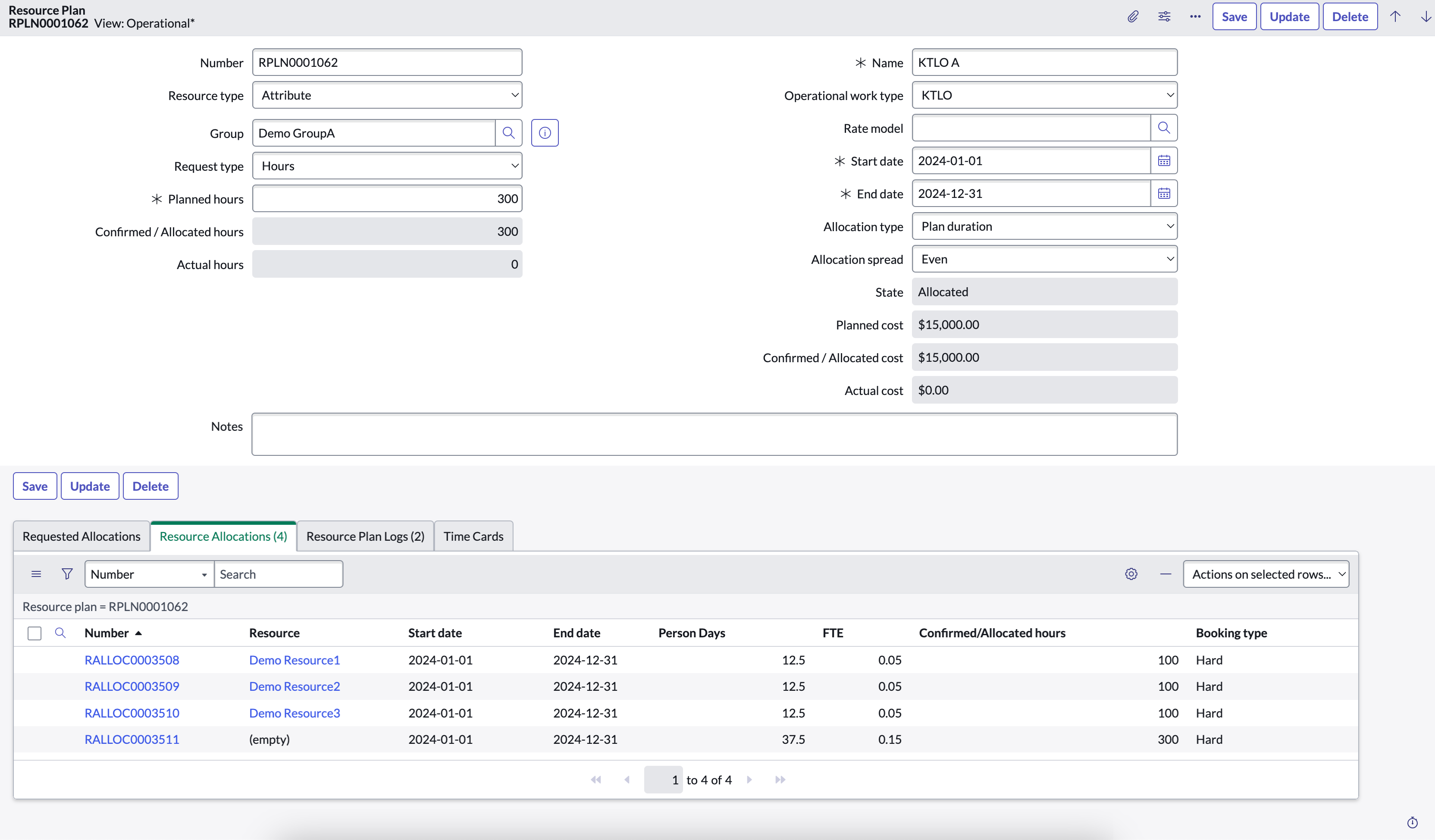

    Formular „Betriebsressourcenpläne“.

    Nach der Migration verfügen wir über die folgenden Betriebsressourcenzuweisungen für jedes Mitglied der Gruppe.
    Hinweis:
    Die Zuordnung von über- und untergeordnetem Element wird beibehalten, und möglicherweise wird eine zusätzliche Ressourcenzuweisung mit leerer Ressource angezeigt.

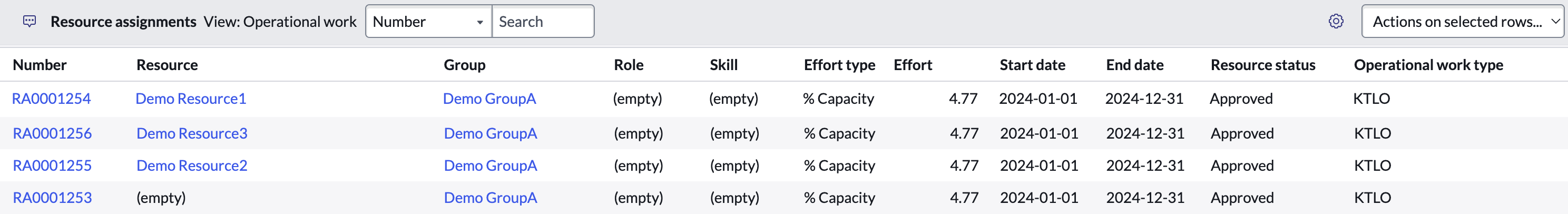

    Ansicht „Betriebsressourcenzuweisungen“ nach der Migration aus Betriebsressourcenplänen.

    Migration von Kostenplänen zu Attributbasierten Kostenplänen

    Wenn Ressourcenpläne eines Projekts oder Bedarfs zu Ressourcenzuweisungen migriert werden, werden die entsprechenden finanziellen Kostenpläne basierend auf den Ressourcenplänen zu neuen attributbasierten Arbeitskosten migriert. Der Auslöser für den zugehörigen Link „Ressourcenpläne migrieren“ migriert die Kostenpläne zusammen mit der Ressourcenplanmigration.

    Jedem Ressourcenplan ist ein Kostenplan mit dem Investitionsaufwand „Arbeit“ als Kostenart zugeordnet. Während der Migration wird Planungsattribute Der Ressourcenpläne werden analysiert, um Attributbasierte Kostenpläne für die eindeutige Kombination der drei zu erstellen Planungsattribute für Finanzen aktiviert (Mitarbeitertyp, Ausgabentyp und Rolle). Nach der Migration gibt es keine eins-zu-eins-Zuordnung zwischen Ressourcenzuweisungen und attributbasierten Kostenplänen.

    Hinweis:
    Wenn ein Ressourcenplan weder dem Mitarbeitertyp noch der Rolle zugeordnet ist, werden die migrierten Kostenplankosten in einem einzigen Kostenplan konsolidiert.

    Die geplanten Kosten werden in die neuen Attributbasierten Kostenpläne verschoben, während die ist-Kosten in den vorhandenen Kostenplandatensätzen verbleiben. Die Kostenmodell Werte, die einem Projekt oder einem Bedarf zugeordnet sind, werden berücksichtigt, um Attributbasierte Arbeitskosten zu generieren.

    Migration von Kostenplänen zu Attributbasierten Kostenplänen

    Kostenpläne, die einem Ressourcenplan zugeordnet sind.

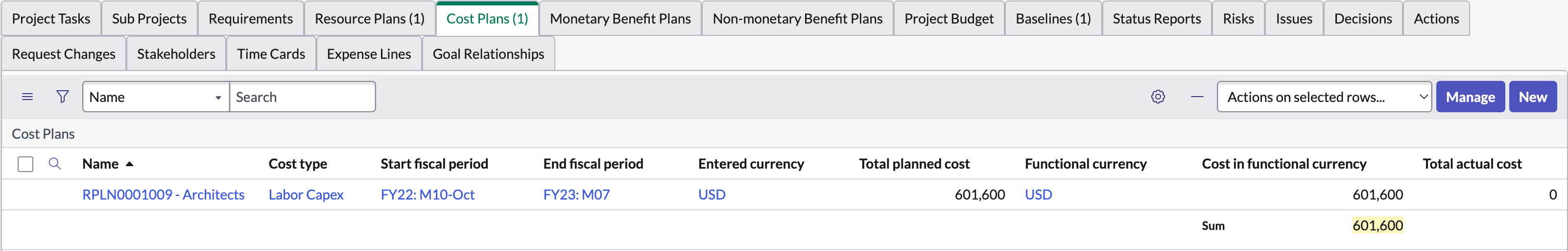

    Liste der Kostenpläne mit verbuchten geplanten und tatsächlichen Ausgaben.

    Attributbasierter Kostenplan Resource_Internal_Capex Wird nach der Migration erstellt.

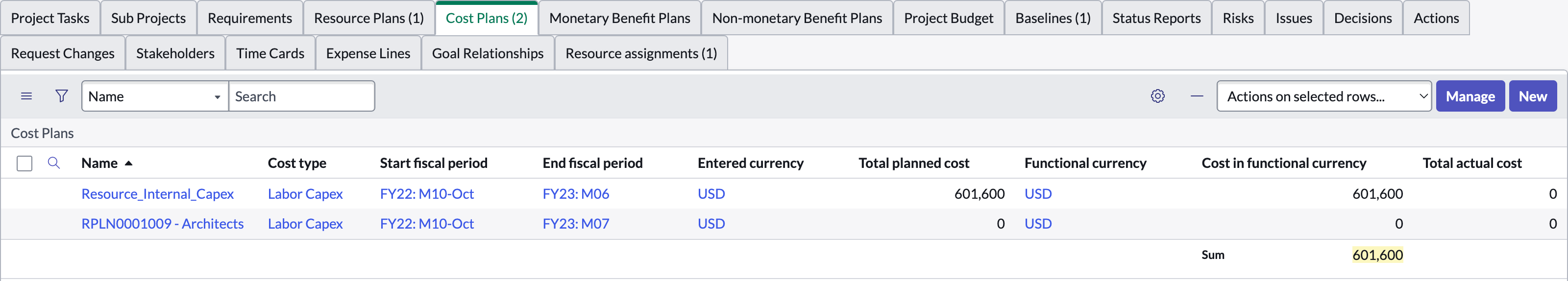

    Liste der Attributbasierten Arbeitskosten, die die geplanten aggregierten Kosten erfassen.
