Mining eines Projekts durchführen
Nachdem Sie die Daten konfiguriert haben, die Sie visualisieren möchten, können Sie mit dem Mining des Projekts beginnen.
Vorbereitungen
Erforderliche Rolle: po_Analyst
Warum und wann dieser Vorgang ausgeführt wird
Process Mining Extrahiert einen Höchstwert von 500.000 Datensätzen für eine einzelne Tabelle. Wenn dieser Grenzwert mit der von Ihnen ausgewählten Tabelle erreicht wird, fügen Sie zusätzliche Filter hinzu, um den Datensatz zu verfeinern.
Dieser Grenzwert verringert sich abhängig von der Anzahl der Tabellen, die Sie in Ihrem Projekt konfiguriert haben. Wenn Sie beispielsweise zwei Tabellen konfigurieren, eine übergeordnete Tabelle (z. B. Incident) und eine untergeordnete Tabelle (z. B. Task_sla), beträgt der in der Incident-Tabelle berechnete Grenzwert 250.000 Datensätze.
- Das Optimieren eines Projekts kann beträchtliche Zeit in Anspruch nehmen. Während die Extraktion für ein Projekt ausgeführt wird, können Sie die Prozesszuordnung nicht erkunden.

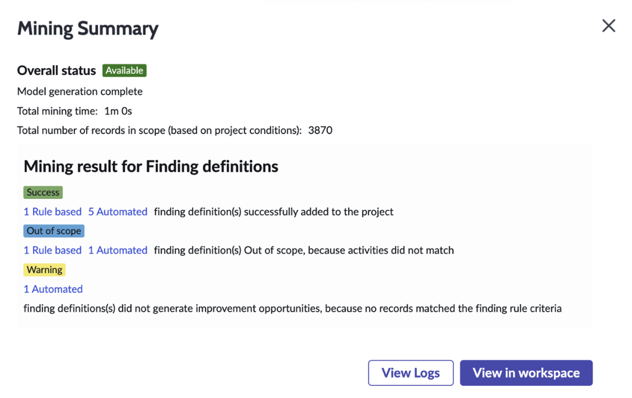

- Während eines vollständigen Mining oder Beispiels Process Mining Analysiert das Audit-Protokoll.
Prozedur
Ergebnisse
Brechen Sie einen Mining-Auftrag ab
Ein Analyst, Power-Anwender oder Administrator kann einen Mining-Auftrag abbrechen, der derzeit verarbeitet wird.
Vorbereitungen
Erforderliche Rolle: keine
Prozedur
Es kann einige Minuten dauern, bis der Abbruchvorgang abgeschlossen ist. Die Einheit der laufenden Arbeit zum Zeitpunkt des Abbruchs des Mining muss abgeschlossen werden, bevor der Abbruch erfolgt.
Mining-status
Beim Versuch, ein Mining für ein Projekt durchzuführen, zeigt der Projekt-Workflow-Datensatz einen dieser status an.
| Status | Beschreibung |
|---|---|
| Neu | Mining für die Projektdaten wurde nicht versucht. |
| Mining-Daten | Mining für das Projekt wird ausgeführt. |
| Abbruch | Vom Anwender initiierte Abbruch wird ausgeführt. |
| Storniert | Ein Anwender hat das Mining abgebrochen, das für das Projekt ausgeführt wurde. |
| Verfügbar | Mining wurde für die Daten durchgeführt, und die Prozesszuordnungsvisualisierung kann angezeigt werden. |
| Fehler | Mining wurde versucht, wurde jedoch nicht erfolgreich abgeschlossen.
|
| Geplant | Für das Projekt, das in einem angegebenen Zeitintervall verarbeitet werden soll, wurde eine Aufgabe geplant. Hinweis: Wenn innerhalb eines Auftrags mehrere Projekte für das Mining geplant sind, werden die Projekte sequenziell ausgeführt. Beispiel: Ein Auftrag, für den Projekte 1 und 2 geplant sind, erstellt zuerst ein Mining für Projekt 1 und beginnt dann mit dem Mining für Projekt 2, nachdem das Mining von Projekt 1 abgeschlossen ist. |
