Painel Visão geral da versão
O painel Visão geral da versão fornece uma visão geral de todas as informações sobre uma versão, que a equipe de produto pode usar para avaliar sua prontidão.
Funções necessárias de ServiceNow AI Platform
sn_dpr_model.release_admin, sn_dpr_model.release_coordinator ou sn_dpr_model.release_user, necessários para ver o painel sn_dpr_model.product_manager.
Acesse o painel Visão geral da versão

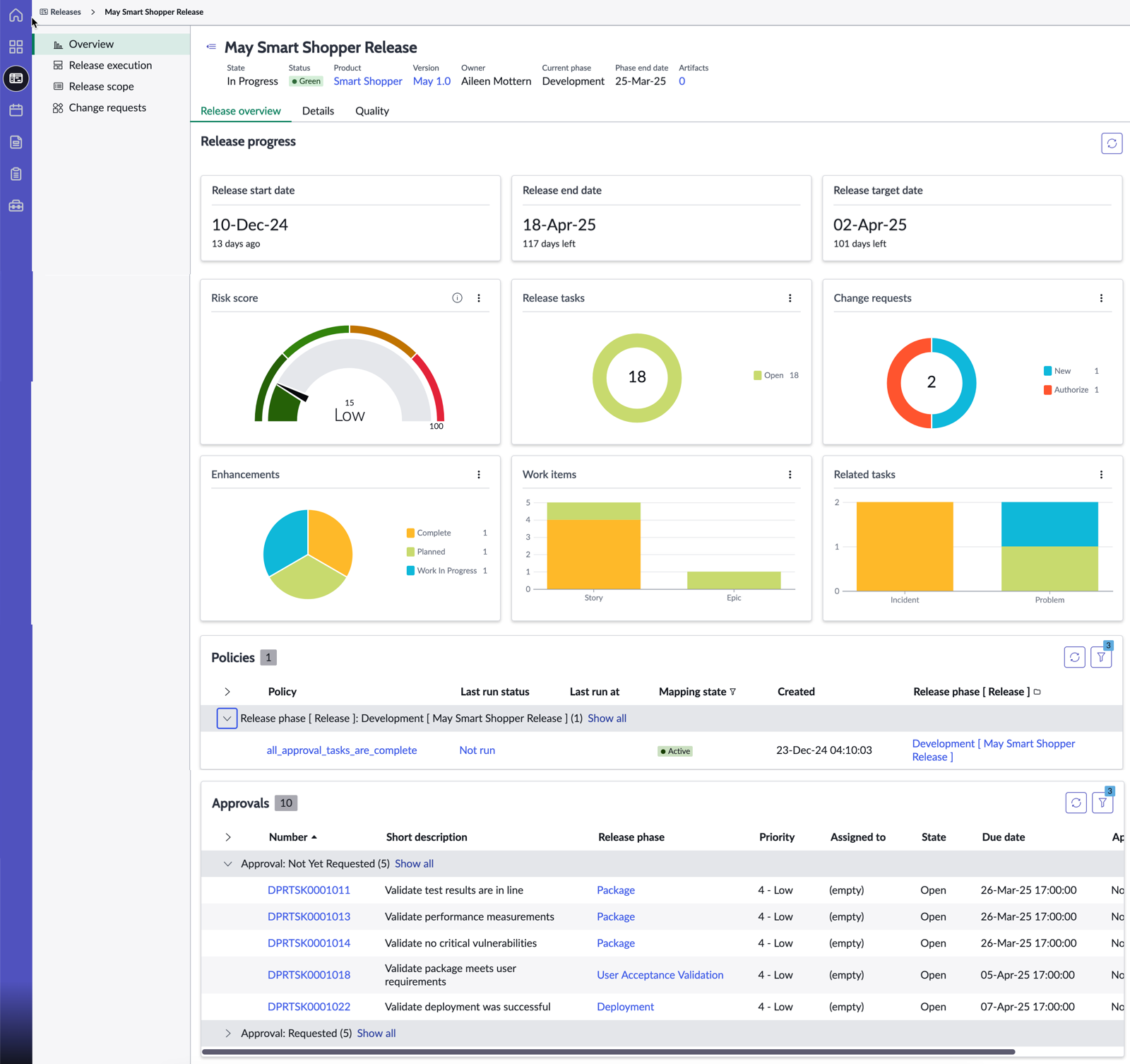

Para abrir o painel, navegue até . Selecione o ícone de versões ( ) E selecione uma versão na lista Versões.
Widgets
| Widget | Descrição |
|---|---|
| Data de início da versão | Data de início da versão. Se a versão não for iniciada, a data de início planejada será mostrada. Após o início da versão, a data de início real é mostrada. |
| Data de término da versão | Data de término da versão. Se a versão não estiver fechada, a data de término planejada será mostrada. Depois que a versão é fechada, a data de término real é mostrada. |
| Meta de data da versão | Data de destino de prontidão da versão. |
| Pontuação de risco | Nível de risco de uma versão. Esta pontuação é calculada com base nas tarefas atrasadas e nas falhas de política. Para obter mais informações, consulte o cálculo da pontuação de risco na seção a seguir. |
| Tarefas de versão | Número de tarefas na versão, agrupadas por estado. |
| Solicitações de mudança | Número total de solicitações de mudança em diferentes fases da versão, agrupados por seu estado. |
| Melhorias | Melhorias do produto na versão, agrupadas por estado. |
| Itens de trabalho | Itens de trabalho na versão, agrupados por tipo e empilhados por estado. |
| Tarefas relacionadas | Tarefas relacionadas vinculadas à versão, agrupadas por tipo e empilhadas por estado. |
| Políticas | Lista de todas as políticas, agrupadas pelas fases para as quais elas são mapeadas. |
| Aprovações | Lista de todas as tarefas de aprovação, agrupadas por status de aprovação. |
Cálculo da pontuação de risco de uma versão
A pontuação de risco de uma versão combina pontuações de tarefas atrasadas e pontuações de falha de política, ponderadas por sua respectiva importância. O peso ou a prioridade das tarefas atrasadas e da falha na política determina sua urgência ou impacto em uma versão. A pontuação da tarefa atrasada é categorizada com base na porcentagem de tarefas atrasadas. A pontuação de falha da política é determinada pela porcentagem de políticas com falha.
Fornecido policy_failure_weight: 1 , a pontuação de risco de uma versão é calculada de acordo com a seguinte fórmula:
Round ((pontuação de tarefa atrasada * delid_weight e pontuação de falha na política * policy_failure_weight) * (Número de dias decorridos na versão / Número total de dias na versão))
- Pontuação de tarefa atrasada:
-
- Se menos de 10% das tarefas estiverem atrasadas, a pontuação da tarefa atrasada será 0.
- Se 10-40% das tarefas estiverem atrasadas, a pontuação da tarefa atrasada será 1.
- Se > 40% das tarefas estiverem atrasadas, a pontuação da tarefa atrasada será 2.
Se uma tarefa não tiver data de término, a data de término da fase será usada como a data de vencimento da tarefa.
- Pontuação de falha de política:
-
- Se menos de 10% das políticas falharem, a pontuação de falha da política será 0.
- Se 10-40% das políticas falharem, a pontuação de falha da política será 1.
- Se > 40% das políticas falharem, a pontuação de falha da política será 2.
- Baixo, se o valor for 0 ou 1
- Médio, se o valor for 2
- Alto, se o valor for 3
- Muito alto, se o valor for 4
